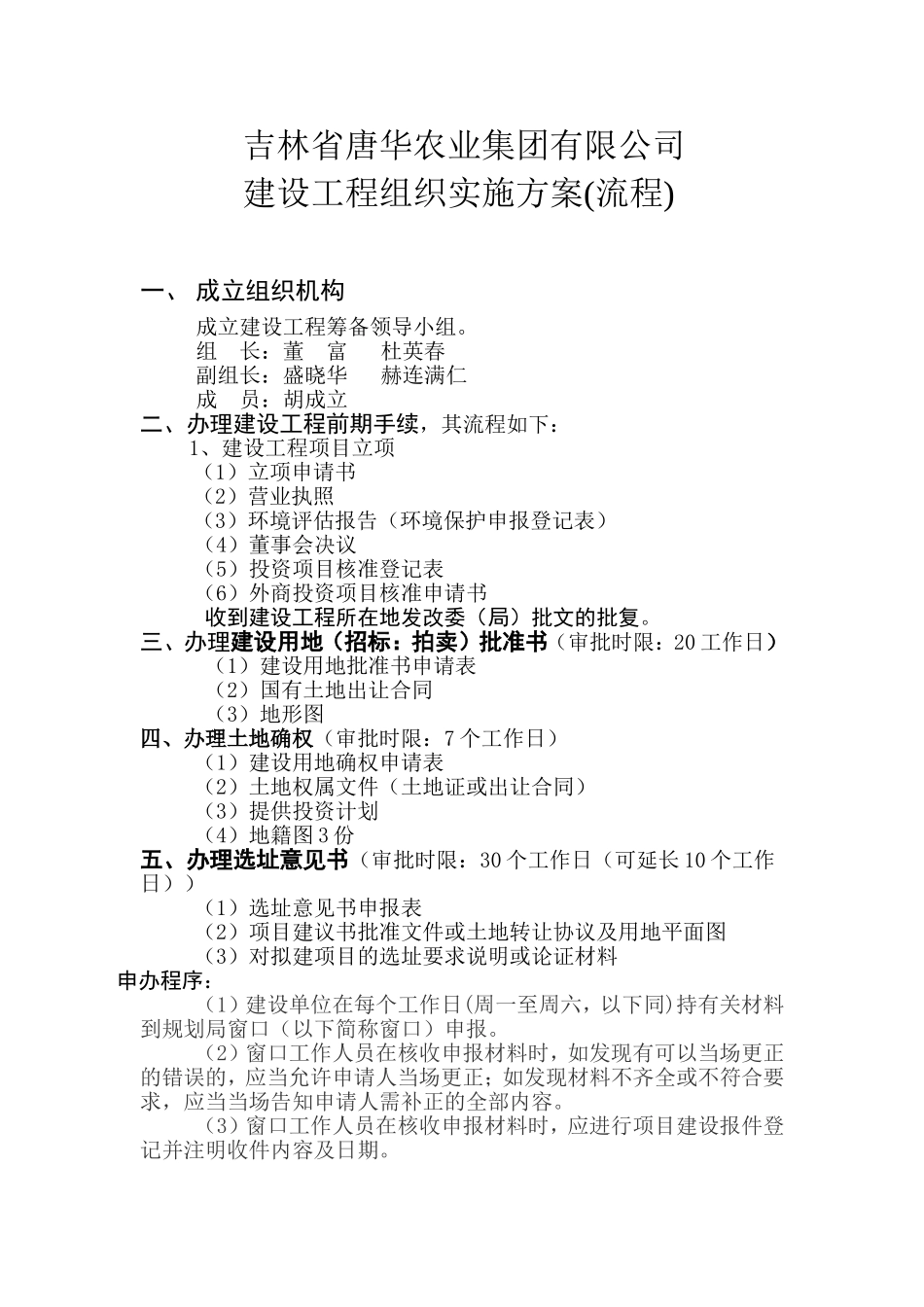

吉林省唐华农业集团有限公司建设工程组织实施方案(流程)一、成立组织机构成立建设工程筹备领导小组

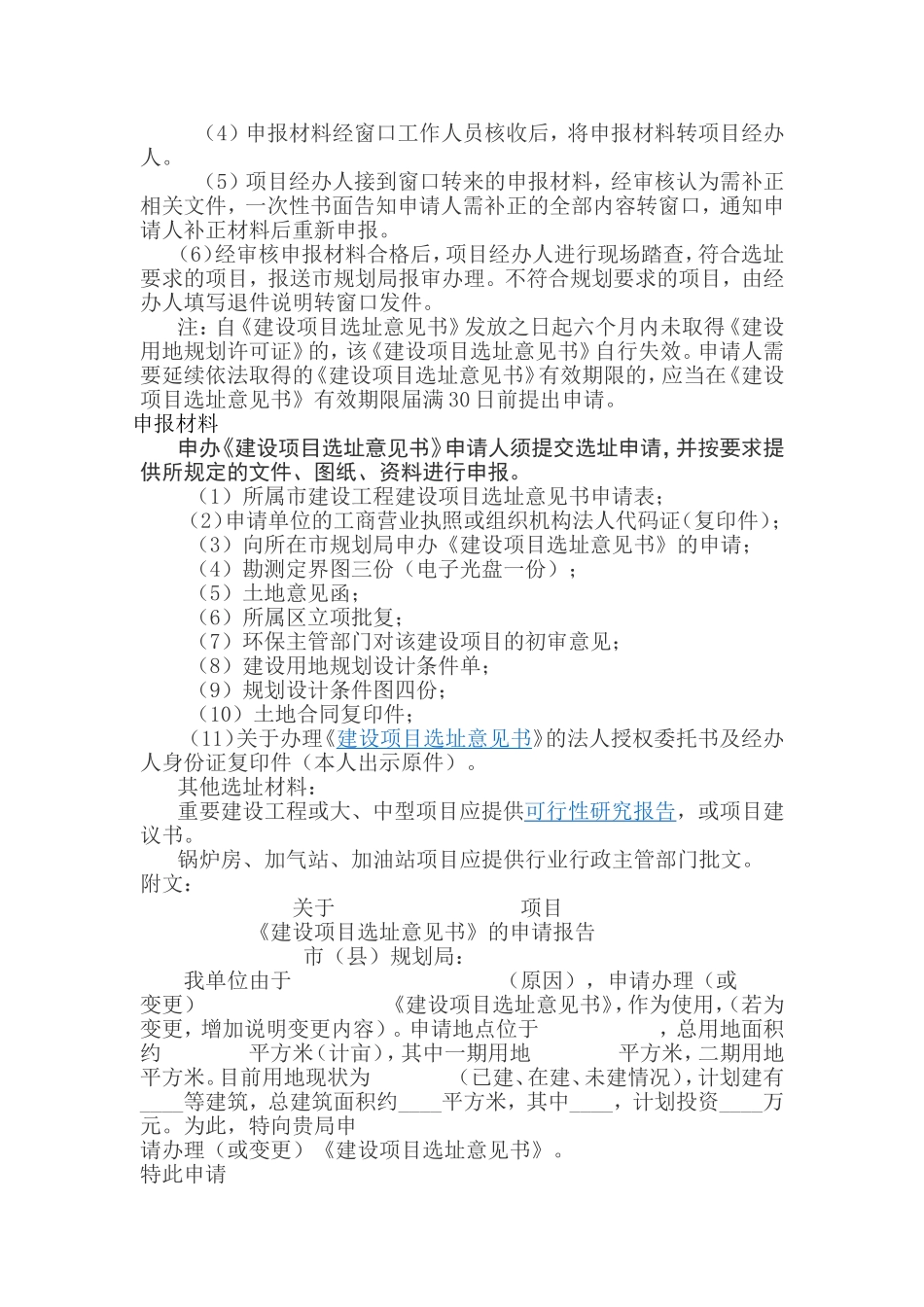

组长:董富杜英春副组长:盛晓华赫连满仁成员:胡成立二、办理建设工程前期手续,其流程如下:1、建设工程项目立项(1)立项申请书(2)营业执照(3)环境评估报告(环境保护申报登记表)(4)董事会决议(5)投资项目核准登记表(6)外商投资项目核准申请书收到建设工程所在地发改委(局)批文的批复

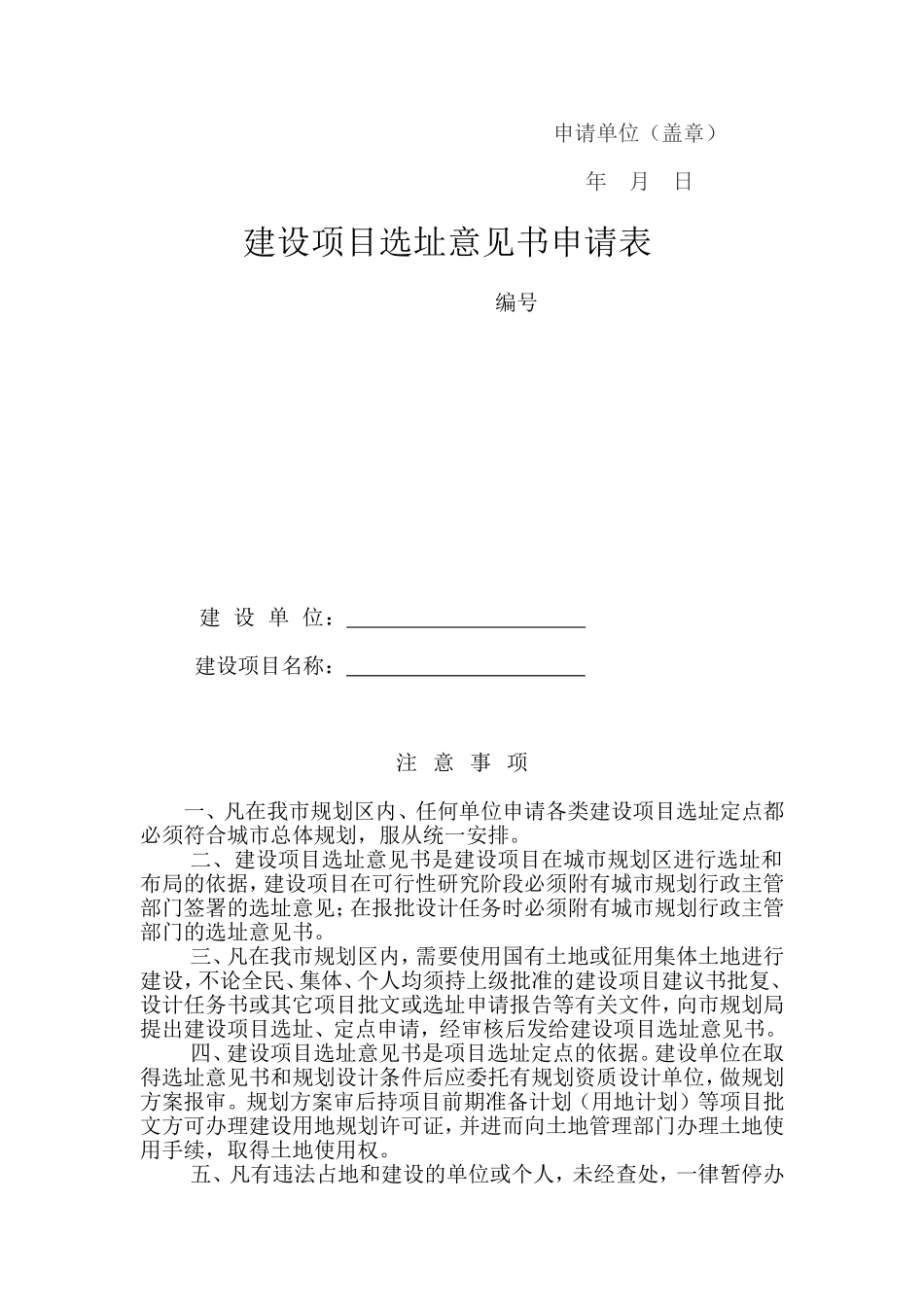

三、办理建设用地(招标:拍卖)批准书(审批时限:20工作日)(1)建设用地批准书申请表(2)国有土地出让合同(3)地形图四、办理土地确权(审批时限:7个工作日)(1)建设用地确权申请表(2)土地权属文件(土地证或出让合同)(3)提供投资计划(4)地籍图3份五、办理选址意见书(审批时限:30个工作日(可延长10个工作日))(1)选址意见书申报表(2)项目建议书批准文件或土地转让协议及用地平面图(3)对拟建项目的选址要求说明或论证材料申办程序:(1)建设单位在每个工作日(周一至周六,以下同)持有关材料到规划局窗口(以下简称窗口)申报
(2)窗口工作人员在核收申报材料时,如发现有可以当场更正的错误的,应当允许申请人当场更正;如发现材料不齐全或不符合要求,应当当场告知申请人需补正的全部内容
(3)窗口工作人员在核收申报材料时,应进行项目建设报件登记并注明收件内容及日期
(4)申报材料经窗口工作人员核收后,将申报材料转项目经办人
(5)项目经办人接到窗口转来的申报材料,经审核认为需补正相关文件,一次性书面告知申请人需补正的全部内容转窗口,通知申请人补正材料后重新申报
(6)经审核申报材料合格后,项目经办人进行现场踏查,符合选址要求的项目,报送市规划局报审办理
不符合规划要求的项目,由经办人填写退件说明转窗口发件
注:自《建设项目选址意见书》发放之日起六个月内未取得《建设用地规划许可证》的,该《建设项目选址意
