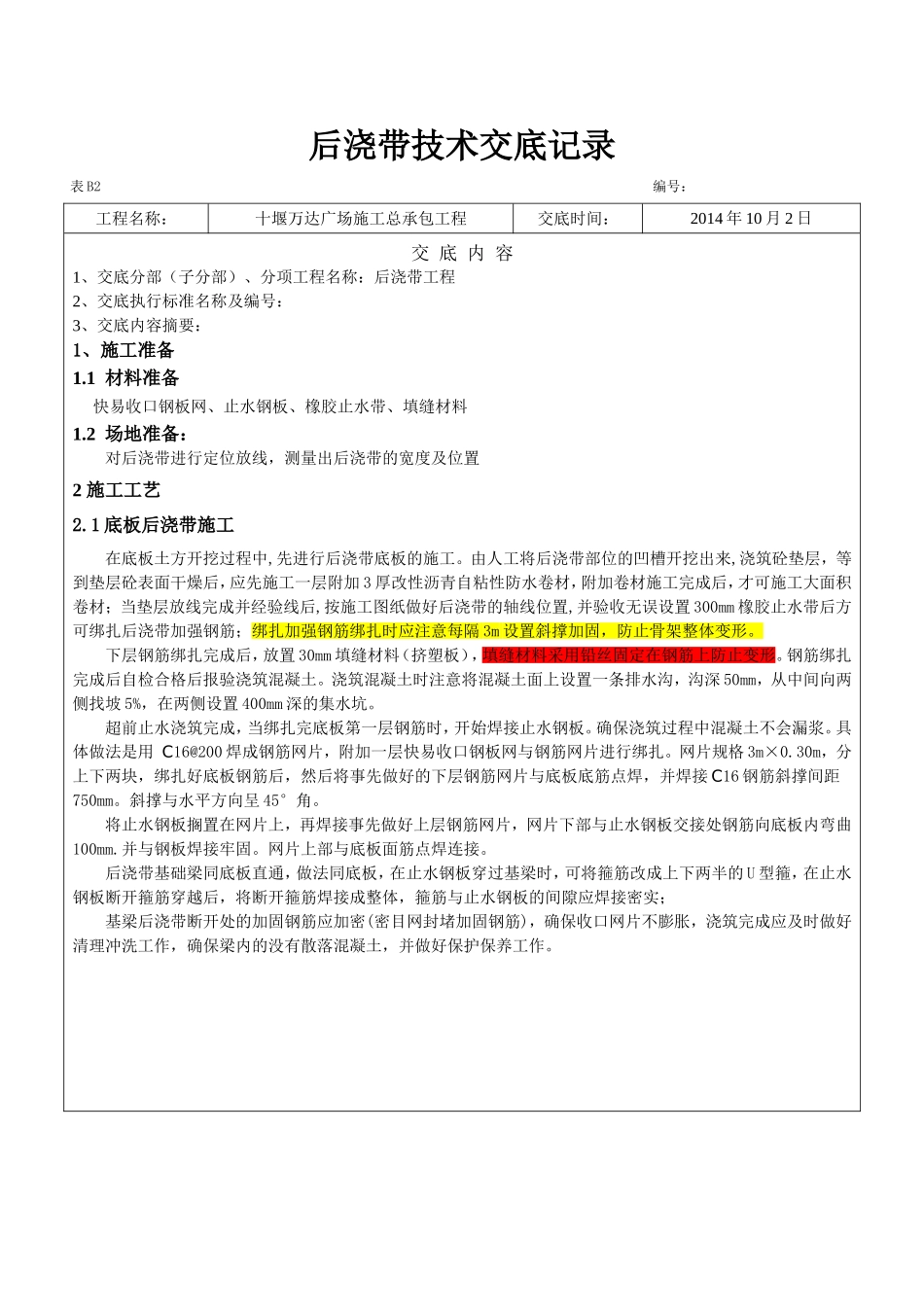

后浇带技术交底记录表B2编号:工程名称:十堰万达广场施工总承包工程交底时间:2014年10月2日交底内容1、交底分部(子分部)、分项工程名称:后浇带工程2、交底执行标准名称及编号:3、交底内容摘要:1、施工准备1
1材料准备快易收口钢板网、止水钢板、橡胶止水带、填缝材料1
2场地准备:对后浇带进行定位放线,测量出后浇带的宽度及位置2施工工艺2
1底板后浇带施工在底板土方开挖过程中,先进行后浇带底板的施工

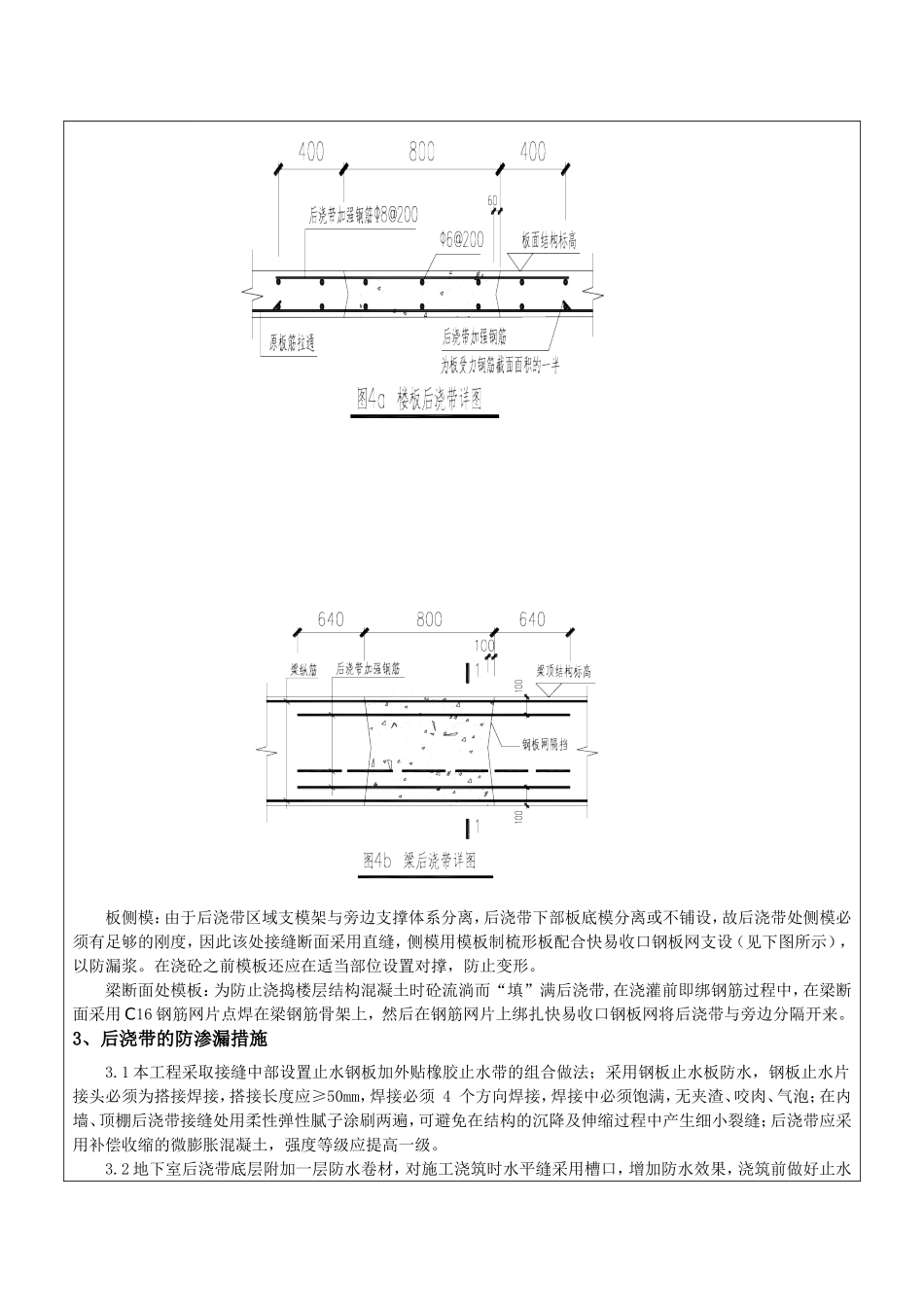

由人工将后浇带部位的凹槽开挖出来,浇筑砼垫层,等到垫层砼表面干燥后,应先施工一层附加3厚改性沥青自粘性防水卷材,附加卷材施工完成后,才可施工大面积卷材;当垫层放线完成并经验线后,按施工图纸做好后浇带的轴线位置,并验收无误设置300mm橡胶止水带后方可绑扎后浇带加强钢筋;绑扎加强钢筋绑扎时应注意每隔3m设置斜撑加固,防止骨架整体变形
下层钢筋绑扎完成后,放置30mm填缝材料(挤塑板),填缝材料采用铅丝固定在钢筋上防止变形
钢筋绑扎完成后自检合格后报验浇筑混凝土
浇筑混凝土时注意将混凝土面上设置一条排水沟,沟深50mm,从中间向两侧找坡5%,在两侧设置400mm深的集水坑
超前止水浇筑完成,当绑扎完底板第一层钢筋时,开始焊接止水钢板
确保浇筑过程中混凝土不会漏浆
具体做法是用C16@200焊成钢筋网片,附加一层快易收口钢板网与钢筋网片进行绑扎
网片规格3m×0
30m,分上下两块,绑扎好底板钢筋后,然后将事先做好的下层钢筋网片与底板底筋点焊,并焊接C16钢筋斜撑间距750mm
斜撑与水平方向呈45°角
将止水钢板搁置在网片上,再焊接事先做好上层钢筋网片,网片下部与止水钢板交接处钢筋向底板内弯曲100mm
并与钢板焊接牢固
网片上部与底板面筋点焊连接
后浇带基础梁同底板直通,做法同底板,在止水钢板穿过基梁时,可将箍筋改成上下两半的U型箍,在止水钢板断开箍筋穿越后,将断开箍筋焊接成
