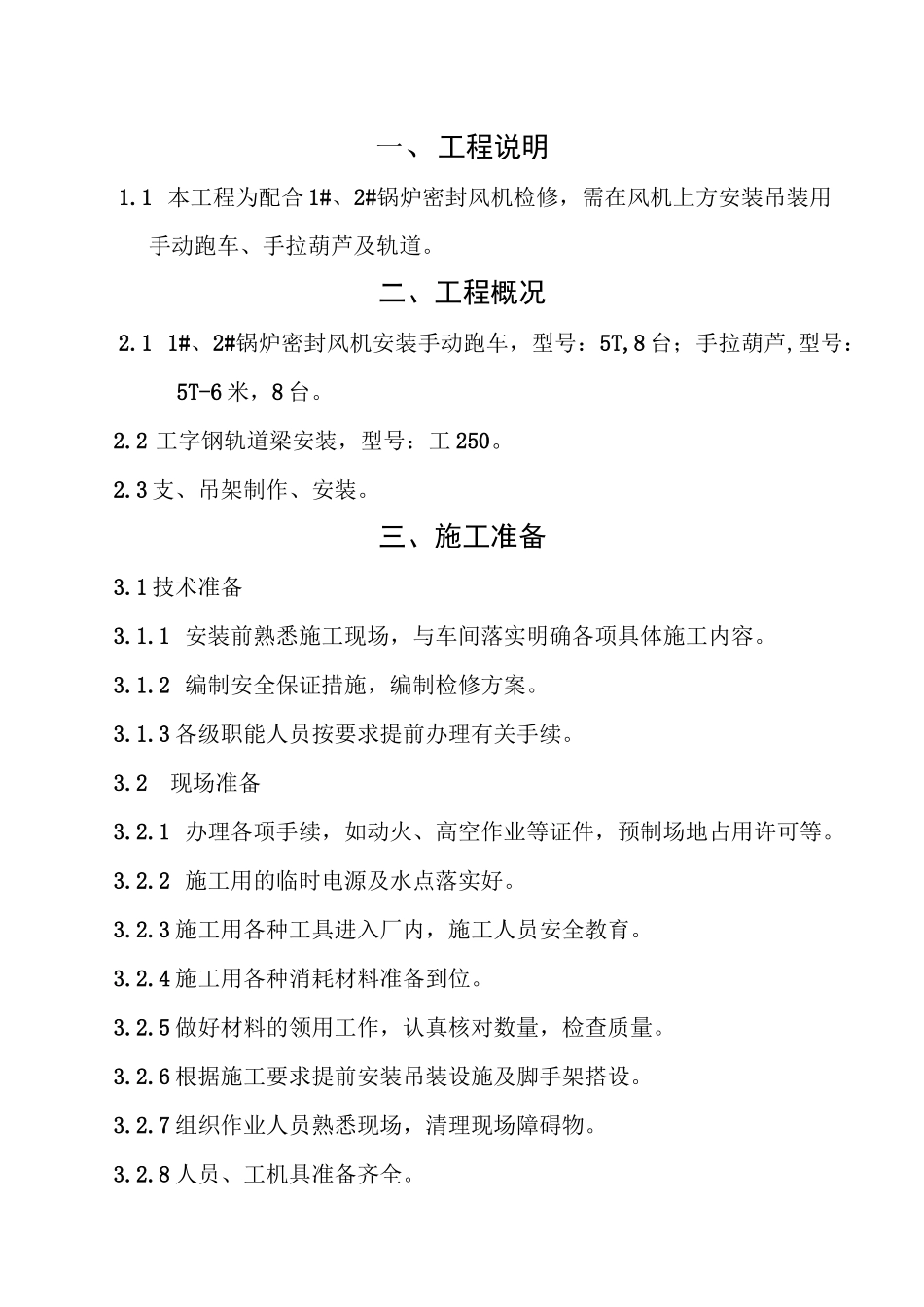

建设单位批准1#、2#锅炉手动葫芦安装手动葫芦轨道安装施工组织设计(方案)国电吉林江南热电有限公司施工单位:河南巨人起重机集团有限公司批准:审核:河南巨人起重机集团有限公司2014年4月24日一、工程说明二、工程概况三、施工准备四、施工进度计划五、资源需求计划六、施工方案七、防腐八、手动葫芦安装九、安全保证措施十、文明施工一、工程说明1
1本工程为配合1#、2#锅炉密封风机检修,需在风机上方安装吊装用手动跑车、手拉葫芦及轨道
二、工程概况2
11#、2#锅炉密封风机安装手动跑车,型号:5T,8台;手拉葫芦,型号:5T-6米,8台
2工字钢轨道梁安装,型号:工250
3支、吊架制作、安装
三、施工准备3
1技术准备3
1安装前熟悉施工现场,与车间落实明确各项具体施工内容
2编制安全保证措施,编制检修方案
3各级职能人员按要求提前办理有关手续
2现场准备3
1办理各项手续,如动火、高空作业等证件,预制场地占用许可等
2施工用的临时电源及水点落实好
3施工用各种工具进入厂内,施工人员安全教育
4施工用各种消耗材料准备到位
5做好材料的领用工作,认真核对数量,检查质量
6根据施工要求提前安装吊装设施及脚手架搭设
7组织作业人员熟悉现场,清理现场障碍物
8人员、工机具准备齐全
四、施工进度计划(详见网络图)序号计划安排项目进度安排1234567811#电机上部安装焊接6米工字钢,安装手动葫芦跑车、安装5T手动葫芦2电机上部安装焊接6米工字钢,安装手动葫芦跑车、安装5T手动葫芦3叶轮上部安装焊接7米工字钢,安装立柱、安装手动葫芦跑车、安装5T手动葫芦4叶轮上部安装焊接7米工字钢,安装立柱、安装手动葫芦跑车、安装5T手动葫芦52#电机上部安装焊接6米工字钢,安装手动葫芦跑车、安装5T手动葫芦6电机
