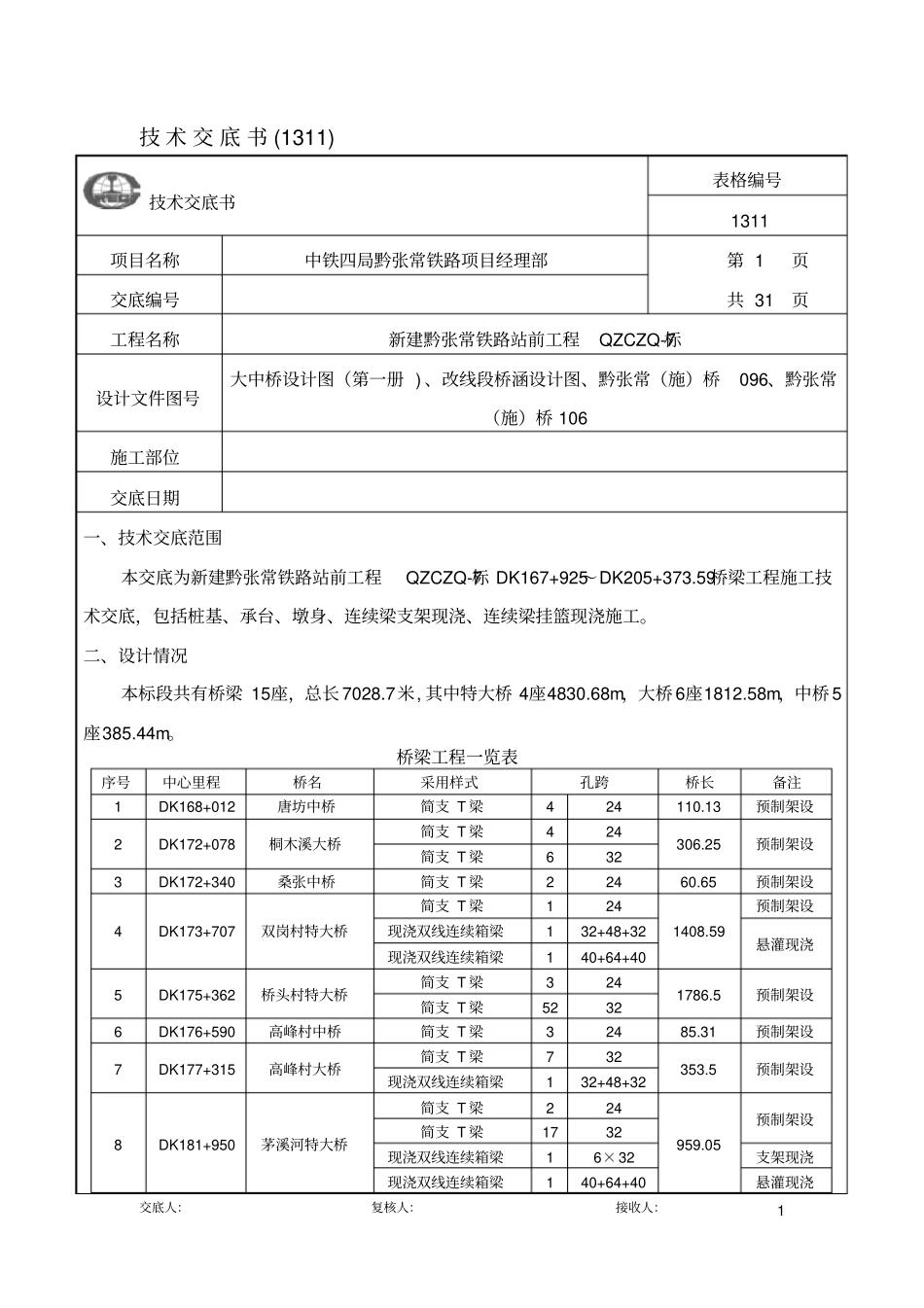

交底人:复核人:接收人:1技术交底书(1311)技术交底书表格编号1311项目名称中铁四局黔张常铁路项目经理部第1页共31页交底编号工程名称新建黔张常铁路站前工程QZCZQ-7标设计文件图号大中桥设计图(第一册)、改线段桥涵设计图、黔张常(施)桥096、黔张常(施)桥106施工部位交底日期一、技术交底范围本交底为新建黔张常铁路站前工程QZCZQ-7标DK167+925~DK205+373
59桥梁工程施工技术交底,包括桩基、承台、墩身、连续梁支架现浇、连续梁挂篮现浇施工
二、设计情况本标段共有桥梁15座,总长7028
7米,其中特大桥4座4830
68m,大桥6座1812
58m,中桥5座385

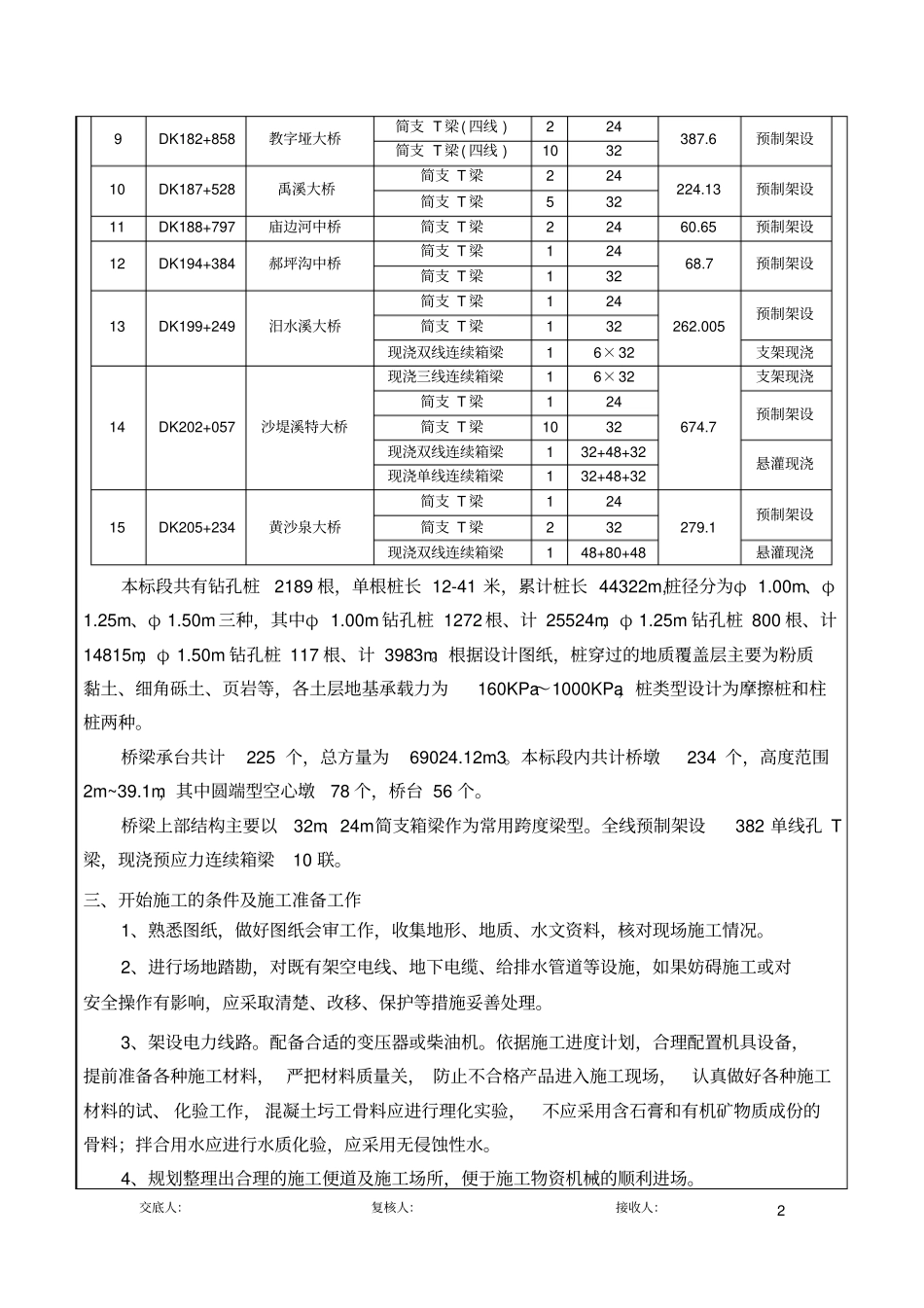

桥梁工程一览表序号中心里程桥名采用样式孔跨桥长备注1DK168+012唐坊中桥简支T梁424110
13预制架设2DK172+078桐木溪大桥简支T梁424306
25预制架设简支T梁6323DK172+340桑张中桥简支T梁22460
65预制架设4DK173+707双岗村特大桥简支T梁1241408
59预制架设现浇双线连续箱梁132+48+32悬灌现浇现浇双线连续箱梁140+64+405DK175+362桥头村特大桥简支T梁3241786
5预制架设简支T梁52326DK176+590高峰村中桥简支T梁32485
31预制架设7DK177+315高峰村大桥简支T梁732353
5预制架设现浇双线连续箱梁132+48+328DK181+950茅溪河特大桥简支T梁224959
05预制架设简支T梁1732现浇双线连续箱梁16×32支架现浇现浇双线连续箱梁140+64+40悬灌现浇交底人:复核人:接收人:29DK182+858教字垭大桥简支T梁(四线)224387
6预制架设简支T梁(四线)103210DK187+528禹溪大桥简支T梁224224
13预制架设简支T梁53
