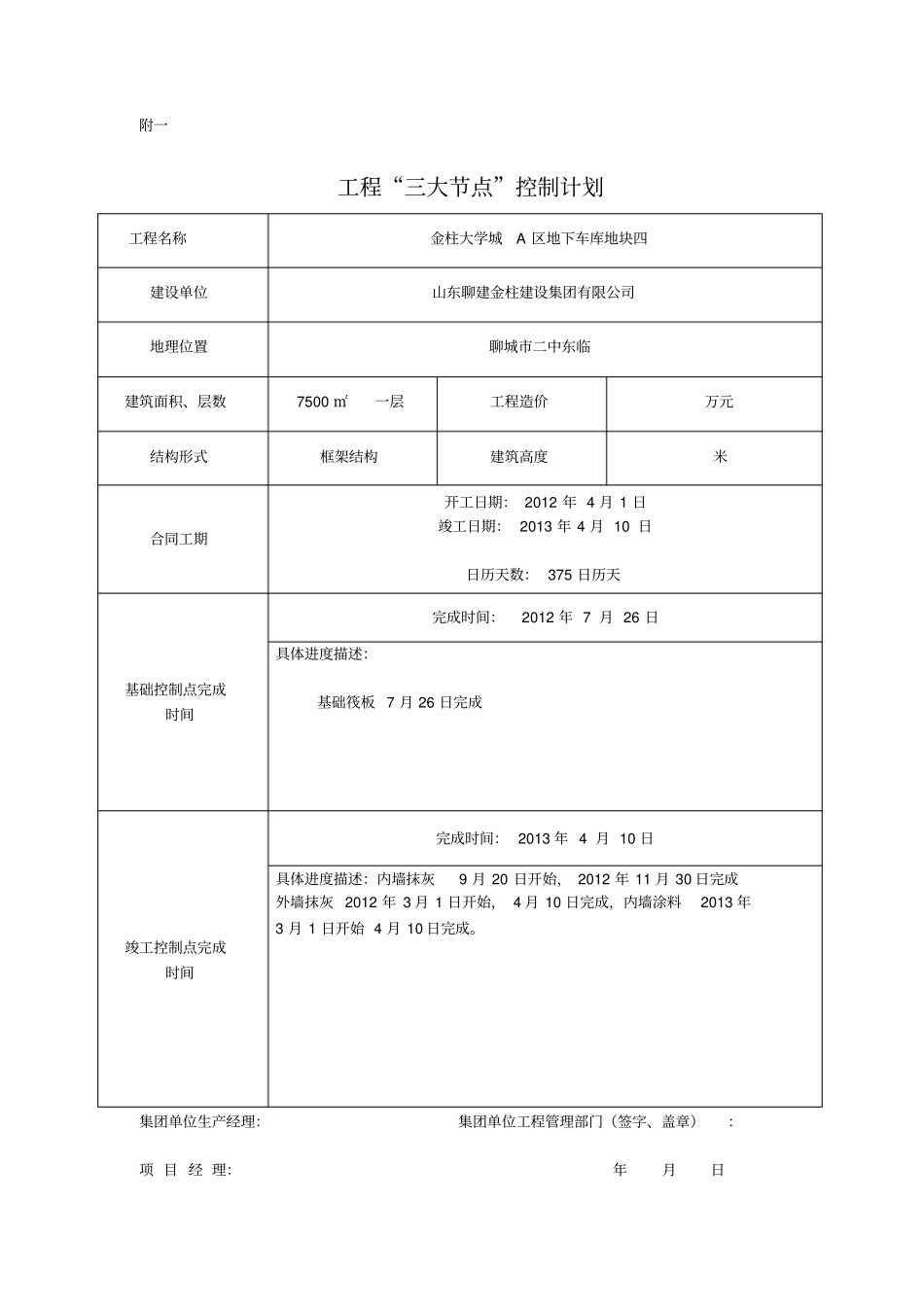

附一工程“三大节点”控制计划工程名称金柱大学城A区建设单位山东聊建金柱建设集团有限公司地理位置聊城市二中东临建筑面积、层数负一负二层工程造价万元结构形式框剪结构建筑高度79米合同工期开工日期:2012年2月1日竣工日期:2013年4月10日日历天数:435基础控制点完成时间完成时间:具体进度描述:基础筏板7月26日完成主体控制点完成时间完成时间:具体进度描述:主体框架4月11日开始,10月20日完成砌体7月1日开始,12月30日完成竣工控制点完成时间完成时间:具体进度描述:集团单位生产经理:集团单位工程管理部门(签字、盖章):项目经理:年月日附一工程“三大节点”控制计划工程名称金柱大学城A区地下车库地块四建设单位山东聊建金柱建设集团有限公司地理位置聊城市二中东临建筑面积、层数7500㎡一层工程造价万元结构形式框架结构建筑高度米合同工期开工日期:2012年4月1日竣工日期:2013年4月10日日历天数:375日历天基础控制点完成时间完成时间:2012年7月26日具体进度描述:基础筏板7月26日完成竣工控制点完成时间完成时间:2013年4月10日具体进度描述:内墙抹灰9月20日开始,2012年11月30日完成外墙抹灰2012年3月1日开始,4月10日完成,内墙涂料2013年3月1日开始4月10日完成
集团单位生产经理:集团单位工程管理部门(签字、盖章):项目经理:年月日工程“三大节点”控制计划工程名称运河四期(月亮湾小区)B区2#商住楼及车库建设单位山东聊建金柱建设集团有限公司地理位置向阳路西侧、振兴路南侧建筑面积、层数6915㎡;地下2层、地上18层结构形式框剪结构建筑高度54
6米基础控制点完成时间(±0
000以下)完成时间:2011年4月10日具体进度描述:基础筏板3月06日完成,地下一、二层4月10日完成主体控制点完成时间完成时间:2011年12月30日具体进度描述:
