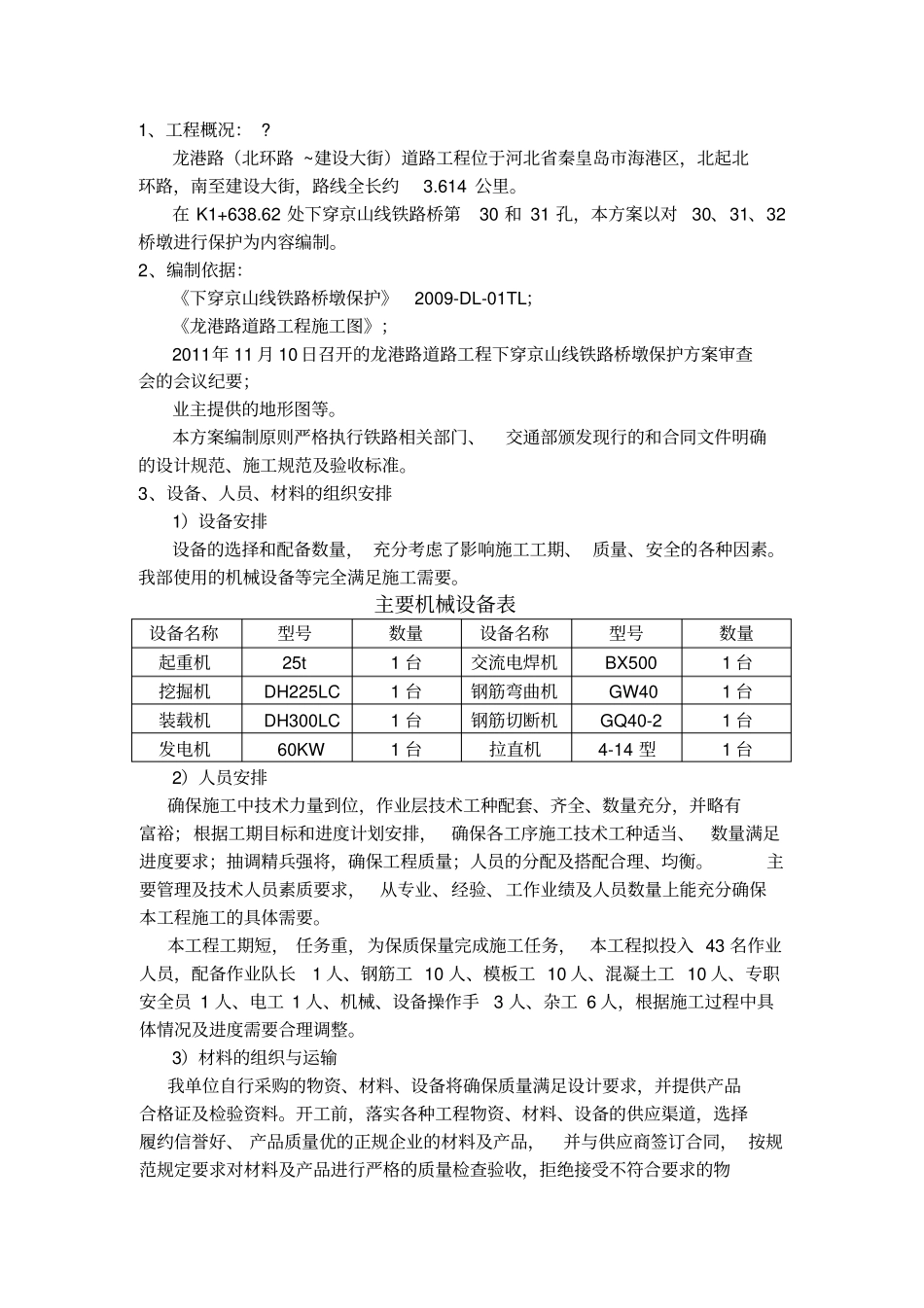

龙港路道路工程下穿京山线铁路桥墩保护专项施工方案编制:审核:批准:北京城建道桥建设集团有限公司秦皇岛城市西部快速路兴凯湖增项工程项目经理部2015年9月1、工程概况:
龙港路(北环路~建设大街)道路工程位于河北省秦皇岛市海港区,北起北环路,南至建设大街,路线全长约3
在K1+638
62处下穿京山线铁路桥第30和31孔,本方案以对30、31、32桥墩进行保护为内容编制
2、编制依据:《下穿京山线铁路桥墩保护》2009-DL-01TL;《龙港路道路工程施工图》;2011年11月10日召开的龙港路道路工程下穿京山线铁路桥墩保护方案审查会的会议纪要;业主提供的地形图等
本方案编制原则严格执行铁路相关部门、交通部颁发现行的和合同文件明确的设计规范、施工规范及验收标准
3、设备、人员、材料的组织安排1)设备安排设备的选择和配备数量,充分考虑了影响施工工期、质量、安全的各种因素
我部使用的机械设备等完全满足施工需要
主要机械设备表设备名称型号数量设备名称型号数量起重机25t1台交流电焊机BX5001台挖掘机DH225LC1台钢筋弯曲机GW401台装载机DH300LC1台钢筋切断机GQ40-21台发电机60KW1台拉直机4-14型1台2)人员安排确保施工中技术力量到位,作业层技术工种配套、齐全、数量充分,并略有富裕;根据工期目标和进度计划安排,确保各工序施工技术工种适当、数量满足进度要求;抽调精兵强将,确保工程质量;人员的分配及搭配合理、均衡
主要管理及技术人员素质要求,从专业、经验、工作业绩及人员数量上能充分确保本工程施工的具体需要

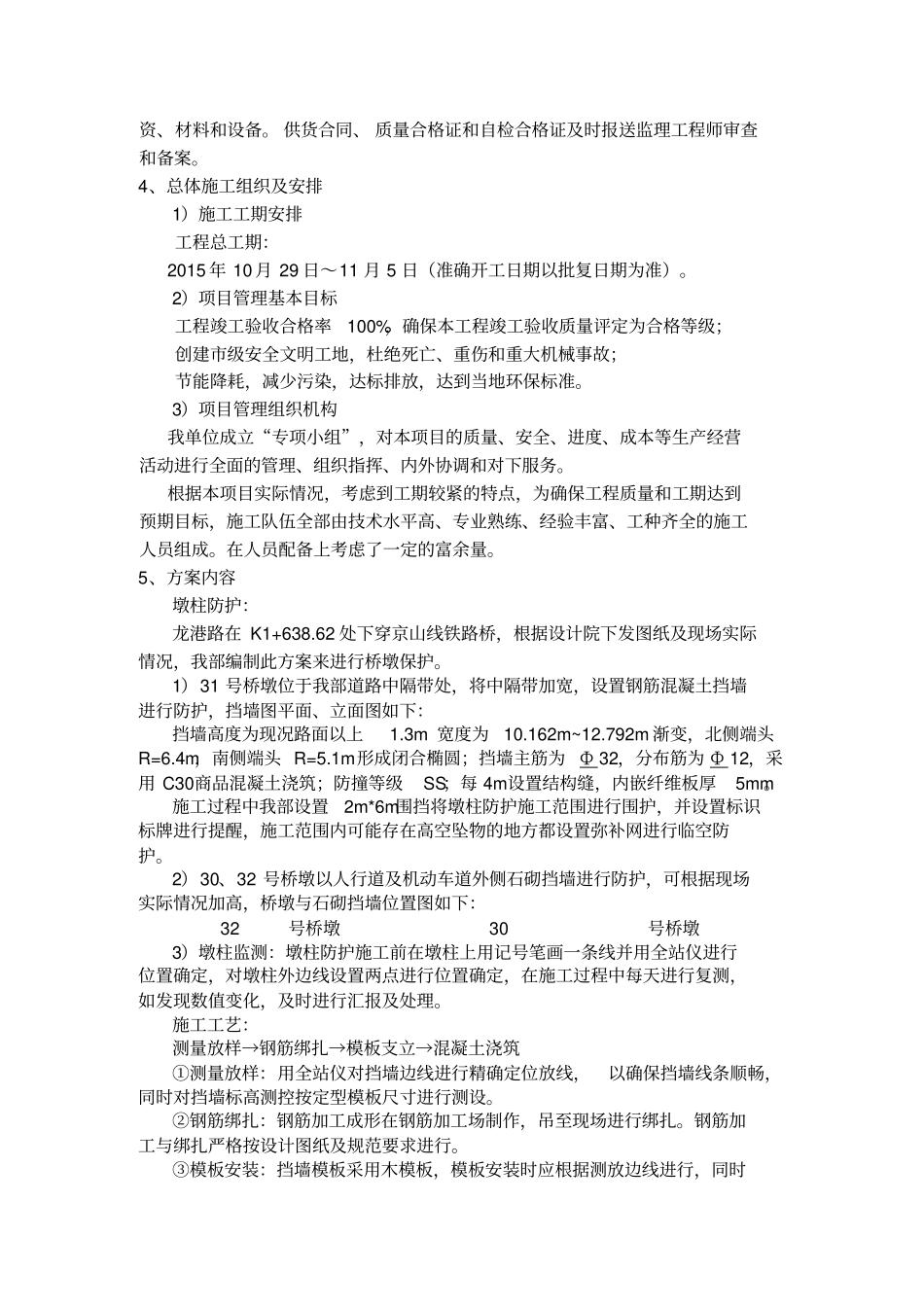

本工程工期短,任务重,为保质保量完成施工任务,本工程拟投入43名作业人员,配备作业队长1人、钢筋工10人、模板工10人、混凝土工10人、专职安全员1人、电工1人、机械、设备操作手3人、杂工6人,根据施工过程中具体情况及进度需要合理调整
