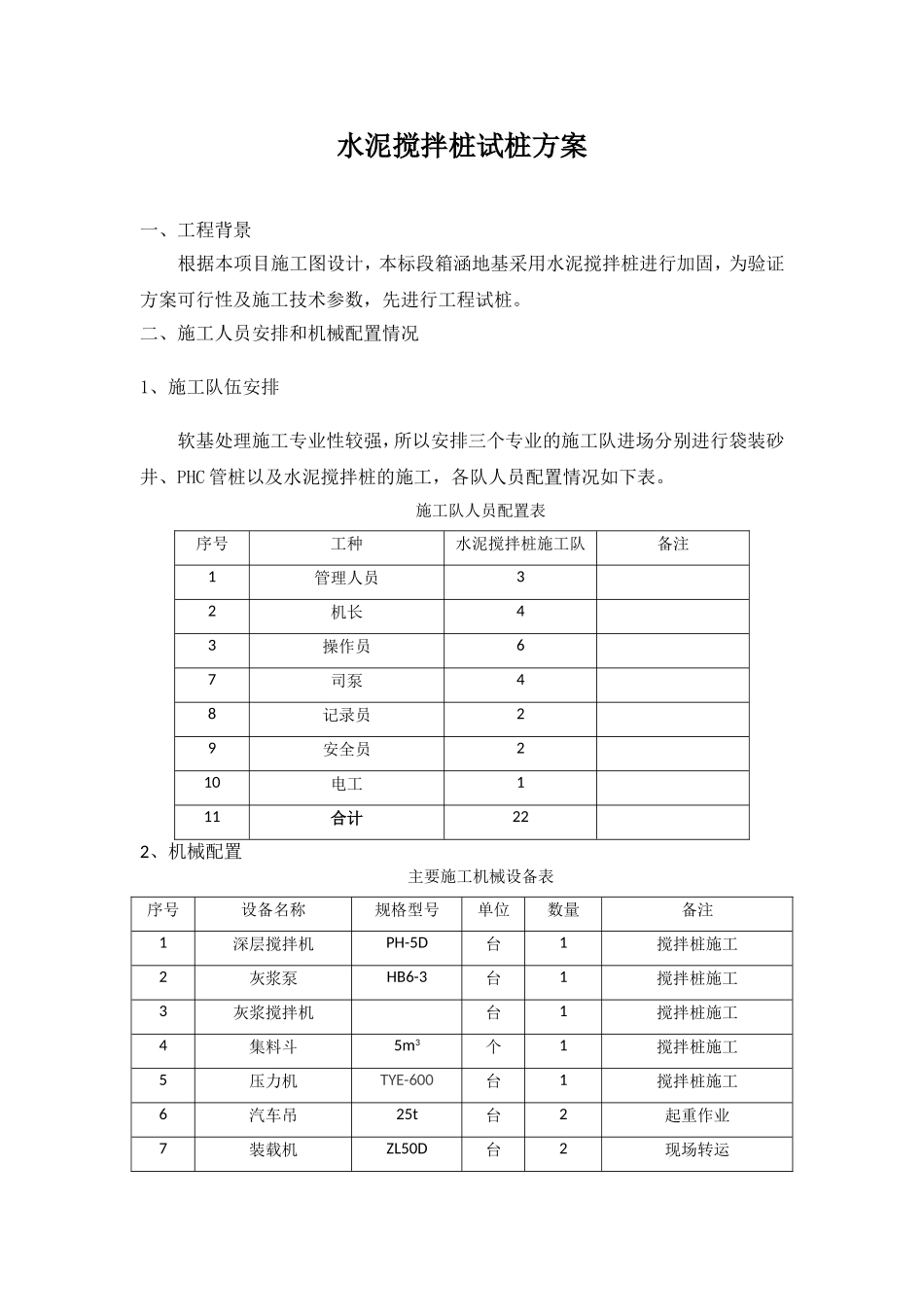

佛山市顺德区乐龙路第LL-02施工合同段K2+160~K5+600路基水泥搅拌桩试桩方案中交第二公路工程局有限公司佛山市顺德区乐龙路第LL-02施工合同段项目经理部二0一一年十一月水泥搅拌桩试桩方案一、工程背景根据本项目施工图设计,本标段箱涵地基采用水泥搅拌桩进行加固,为验证方案可行性及施工技术参数,先进行工程试桩
二、施工人员安排和机械配置情况1、施工队伍安排软基处理施工专业性较强,所以安排三个专业的施工队进场分别进行袋装砂井、PHC管桩以及水泥搅拌桩的施工,各队人员配置情况如下表
施工队人员配置表序号工种水泥搅拌桩施工队备注1管理人员32机长43操作员67司泵48记录员29安全员210电工111合计222、机械配置主要施工机械设备表序号设备名称规格型号单位数量备注1深层搅拌机PH-5D台1搅拌桩施工2灰浆泵HB6-3台1搅拌桩施工3灰浆搅拌机台1搅拌桩施工4集料斗5m3个1搅拌桩施工5压力机TYE-600台1搅拌桩施工6汽车吊25t台2起重作业7装载机ZL50D台2现场转运8水准仪S3台4高程测量9全站仪TOPCON301台2定位放样10变压器630kVA台2施工用电11发电机组7kW台1备用电源三、试桩目的水泥搅拌施工前先进行工艺性试验,通过试验太多定以下施工参数:制浆工艺、水灰比、注浆压力、搅拌钻具下沉速度、提升速度、搅拌遍数、单位时间注浆量每延米注浆量(水泥掺量)等数据,试桩检测完成后写出试桩总结报告,报总监办审批通过后,作为水泥搅拌桩施工控制依据和操作规程,并按此严格认真执行,最终保证水泥搅拌桩的施工质量
四、试桩方案在K5+208~K5+222箱涵范围内选取代表性位置,进行工程试桩
水泥搅拌桩采用水泥等级42
5R,每米用量暂定为60kg,水灰比0
45,水泥用量具体值根据室内配合比试验及现场试桩确定

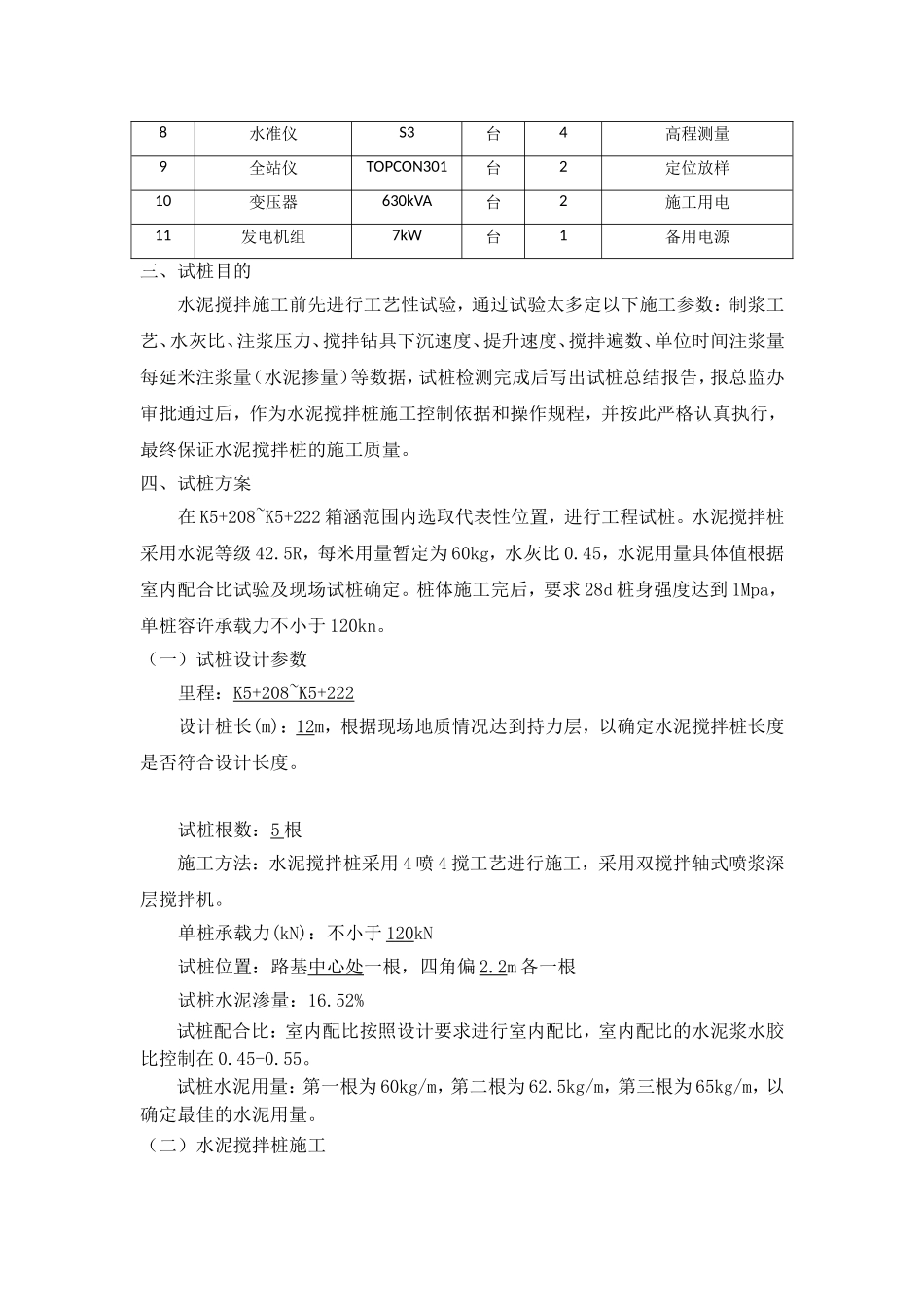

桩体施工完后,要求28d桩身强度达到1Mpa,单桩容许承载
