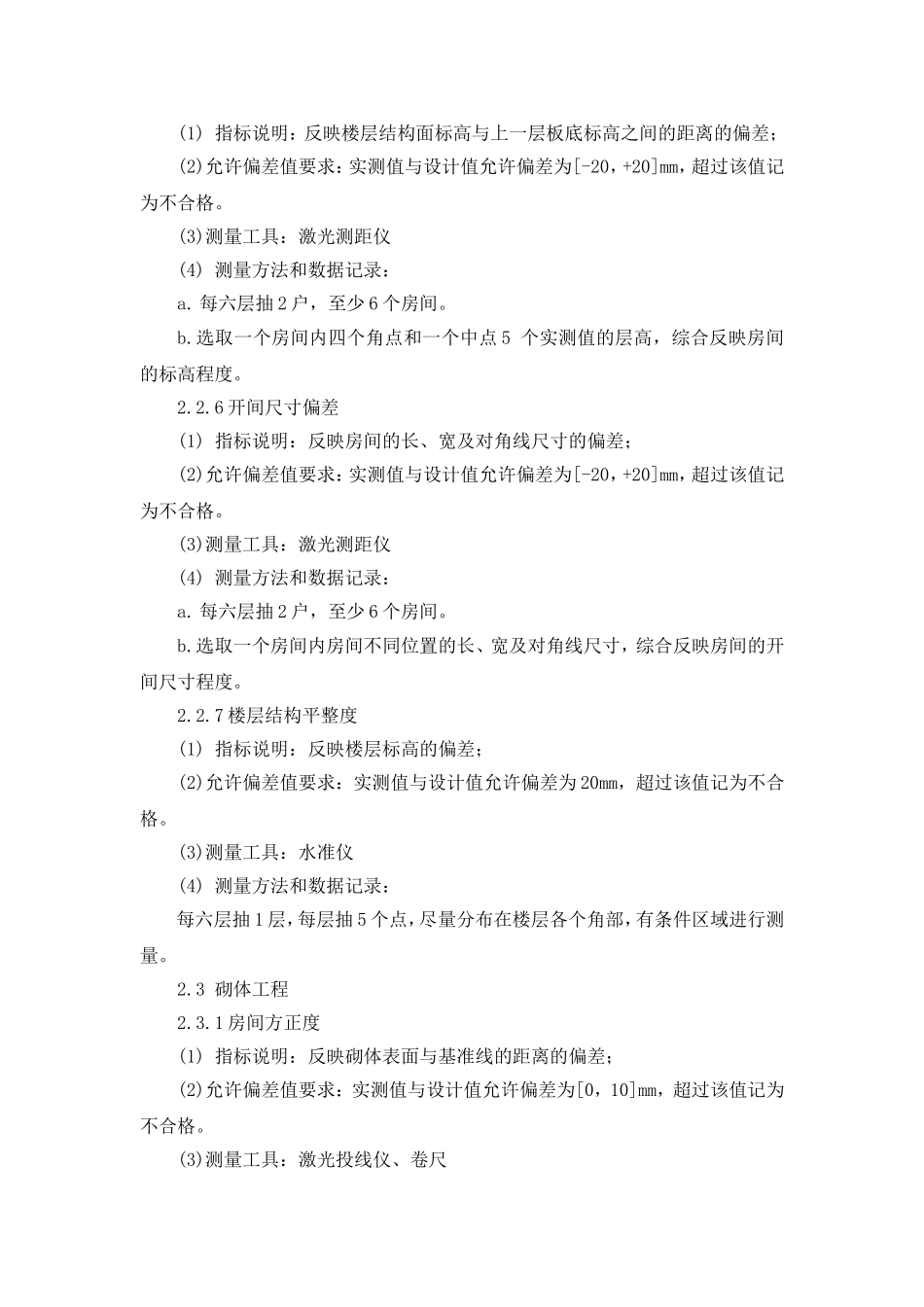

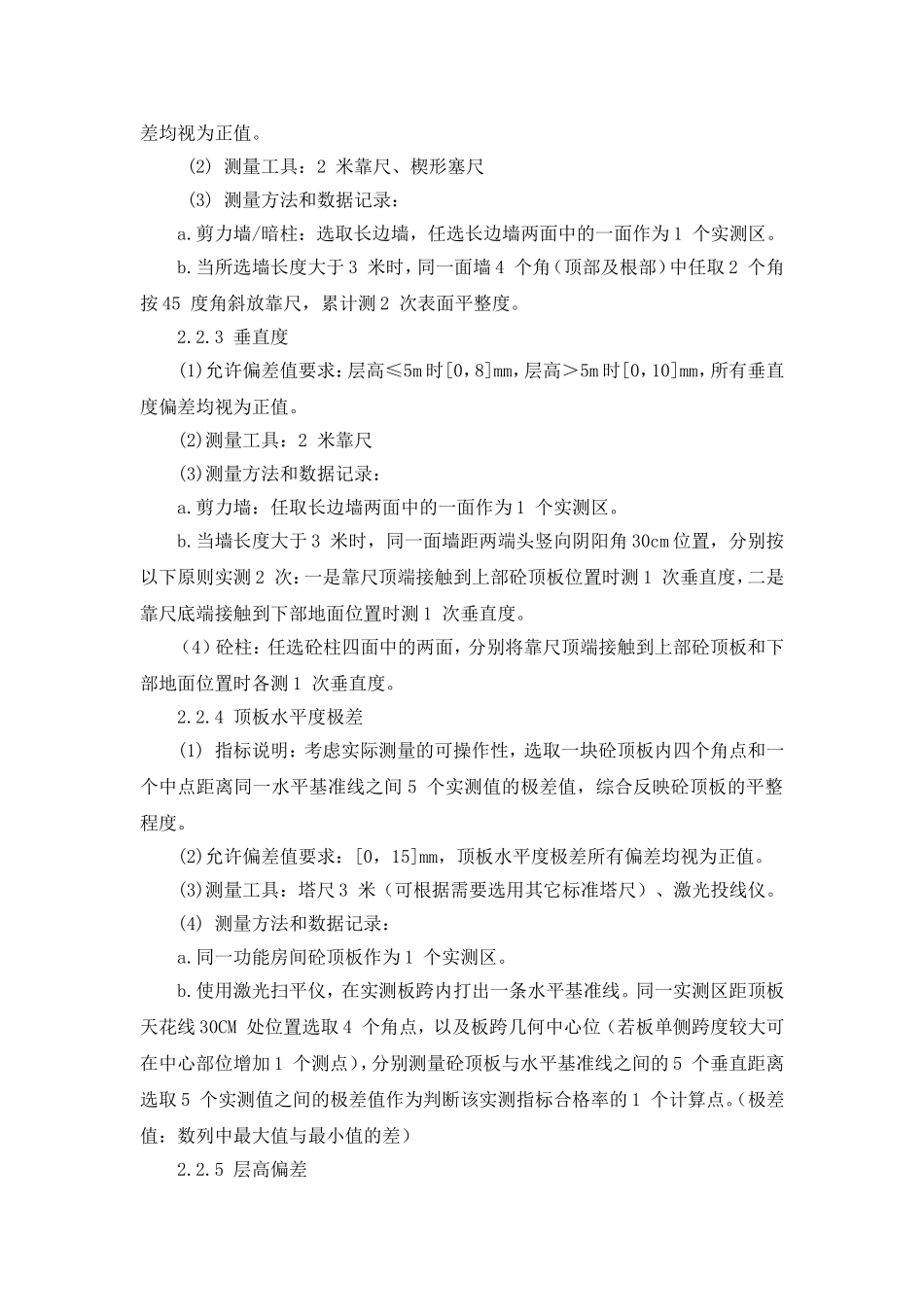

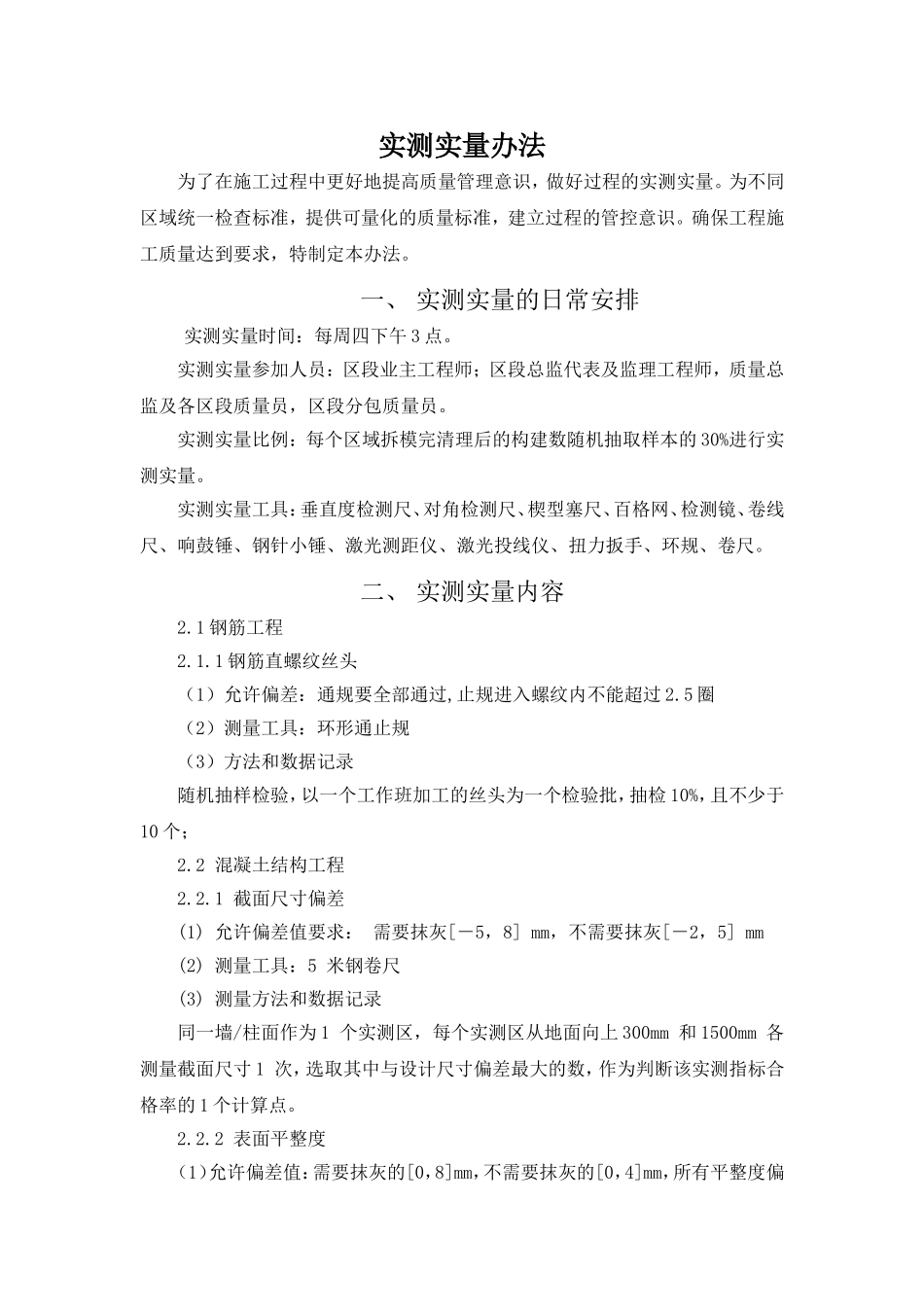

实测实量办法为了在施工过程中更好地提高质量管理意识,做好过程的实测实量。为不同区域统一检查标准,提供可量化的质量标准,建立过程的管控意识。确保工程施工质量达到要求,特制定本办法。一、实测实量的日常安排实测实量时间:每周四下午3点。实测实量参加人员:区段业主工程师;区段总监代表及监理工程师,质量总监及各区段质量员,区段分包质量员。实测实量比例:每个区域拆模完清理后的构建数随机抽取样本的30%进行实测实量。实测实量工具:垂直度检测尺、对角检测尺、楔型塞尺、百格网、检测镜、卷线尺、响鼓锤、钢针小锤、激光测距仪、激光投线仪、扭力扳手、环规、卷尺。二、实测实量内容2.1钢筋工程2.1.1钢筋直螺纹丝头(1)允许偏差:通规要全部通过,止规进入螺纹内不能超过2.5圈(2)测量工具:环形通止规(3)方法和数据记录随机抽样检验,以一个工作班加工的丝头为一个检验批,抽检10%,且不少于10个;2.2混凝土结构工程2.2.1截面尺寸偏差(1)允许偏差值要求:需要抹灰[-5,8]mm,不需要抹灰[-2,5]mm(2)测量工具:5米钢卷尺(3)测量方法和数据记录同一墙/柱面作为1个实测区,每个实测区从地面向上300mm和1500mm各测量截面尺寸1次,选取其中与设计尺寸偏差最大的数,作为判断该实测指标合格率的1个计算点。2.2.2表面平整度(1)允许偏差值:需要抹灰的[0,8]mm,不需要抹灰的[0,4]mm,所有平整度偏差均视为正值。(2)测量工具:2米靠尺、楔形塞尺(3)测量方法和数据记录:a.剪力墙/暗柱:选取长边墙,任选长边墙两面中的一面作为1个实测区。b.当所选墙长度大于3米时,同一面墙4个角(顶部及根部)中任取2个角按45度角斜放靠尺,累计测2次表面平整度。2.2.3垂直度(1)允许偏差值要求:层高≤5m时[0,8]mm,层高>5m时[0,10]mm,所有垂直度偏差均视为正值。(2)测量工具:2米靠尺(3)测量方法和数据记录:a.剪力墙:任取长边墙两面中的一面作为1个实测区。b.当墙长度大于3米时,同一面墙距两端头竖向阴阳角30cm位置,分别按以下原则实测2次:一是靠尺顶端接触到上部砼顶板位置时测1次垂直度,二是靠尺底端接触到下部地面位置时测1次垂直度。(4)砼柱:任选砼柱四面中的两面,分别将靠尺顶端接触到上部砼顶板和下部地面位置时各测1次垂直度。2.2.4顶板水平度极差(1)指标说明:考虑实际测量的可操作性,选取一块砼顶板内四个角点和一个中点距离同一水平基准线之间5个实测值的极差值,综合反映砼顶板的平整程度。(2)允许偏差值要求:[0,15]mm,顶板水平度极差所有偏差均视为正值。(3)测量工具:塔尺3米(可根据需要选用其它标准塔尺)、激光投线仪。(4)测量方法和数据记录:a.同一功能房间砼顶板作为1个实测区。b.使用激光扫平仪,在实测板跨内打出一条水平基准线。同一实测区距顶板天花线30CM处位置选取4个角点,以及板跨几何中心位(若板单侧跨度较大可在中心部位增加1个测点),分别测量砼顶板与水平基准线之间的5个垂直距离选取5个实测值之间的极差值作为判断该实测指标合格率的1个计算点。(极差值:数列中最大值与最小值的差)2.2.5层高偏差(1)指标说明:反映楼层结构面标高与上一层板底标高之间的距离的偏差;(2)允许偏差值要求:实测值与设计值允许偏差为[-20,+20]mm,超过该值记为不合格。(3)测量工具:激光测距仪(4)测量方法和数据记录:a.每六层抽2户,至少6个房间。b.选取一个房间内四个角点和一个中点5个实测值的层高,综合反映房间的标高程度。2.2.6开间尺寸偏差(1)指标说明:反映房间的长、宽及对角线尺寸的偏差;(2)允许偏差值要求:实测值与设计值允许偏差为[-20,+20]mm,超过该值记为不合格。(3)测量工具:激光测距仪(4)测量方法和数据记录:a.每六层抽2户,至少6个房间。b.选取一个房间内房间不同位置的长、宽及对角线尺寸,综合反映房间的开间尺寸程度。2.2.7楼层结构平整度(1)指标说明:反映楼层标高的偏差;(2)允许偏差值要求:实测值与设计值允许偏差为20mm,超过该值记为不合格。(3)测量工具:水准仪(4)测量方法和数据记录:每六层抽1层,每层抽5个点,尽量分布在楼层各个角部,有条件区域进行测量。2.3砌体工程2.3.1房间方正度(1)指标说明:反...
