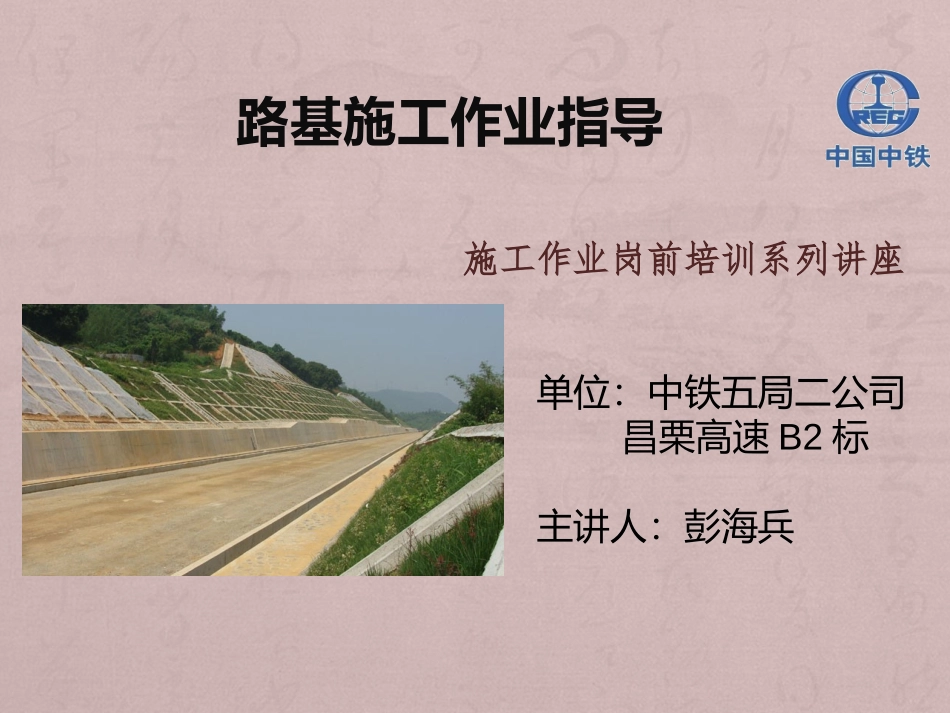

路基施工作业指导施工作业岗前培训系列讲座单位:中铁五局二公司昌栗高速B2标主讲人:彭海兵目录路堑开挖路基填筑流程图开挖前排水设施土方工程深路堑施工爆破开挖流程图填筑要求及料源路基填筑试验段施工步骤编制依据及适用范围《公路路基施工技术规范》《公路工程质量检验评定标准》《昌栗高速B2标段新建工程两阶段施工图设计》适用于昌栗高速B2标段新建工程路堤一般路基填筑及路堑开挖施工
路堑开挖施工工艺流程图开挖方法横挖法纵挖法混合挖掘法横挖法以路堑整个横断面的宽度和深度,从一端或两端逐渐向前开挖的方式称为横挖法,横挖法适用于短而深的路堑
(1)用人力按横挖法挖路堑时,可在不同高度分几层台阶开挖
台阶高度宜为1
无论是从两端一次横挖到路基标高还是分台阶横挖,均应设单独的运土通道及临时排水沟
(2)用机械按横挖法挖路堑且弃土(或以挖作填)运距较远时,宜用挖掘机配合自卸汽车进行
每层台阶高度可增加到3-4m
其余要求与人力开挖路堑相同
(3)路堑横挖法挖路堑也可用推土机进行
若弃土或以挖作填运距超过推土机的经济运距时,可用推土机推土堆积,再用装载机配合自卸汽车运土
(4)机械开挖路堑时,边坡应配以人工分层修刮平整
纵挖法分层纵挖法沿路堑全宽以深度不大的纵向分层挖掘的方法称为分层纵挖法,分层纵挖法适用于较长的路堑开挖
通道纵挖法先沿路堑纵向挖掘一通道,然后将通道向两侧拓宽,上层通道拓宽至路堑边坡后,再开挖下层通道,如此向纵深开挖至路基标高的方法称为通道纵挖法,通道纵挖法适用于路堑较长、较深,两端地面纵坡较小之路堑开挖
分段纵挖法沿路堑纵向选择一个或几个适宜处,将较薄一侧堑壁横向挖穿,使路堑分为两段或数段,各段再沿纵向开挖的方法称为分段纵挖法,分段纵挖法适用于路堑较长,弃土运距过远的傍山路堑,其一侧路堑不厚的路堑开挖
混合挖掘法当路堑纵向长度和挖深都很大时,宜采用混合挖掘法,即将横挖法
