兰新铁路第二双线(新疆段)LXTJ5标路基电缆槽(井)施工技术交底中铁二局兰新铁路第二双线项目部四工区二О一0年

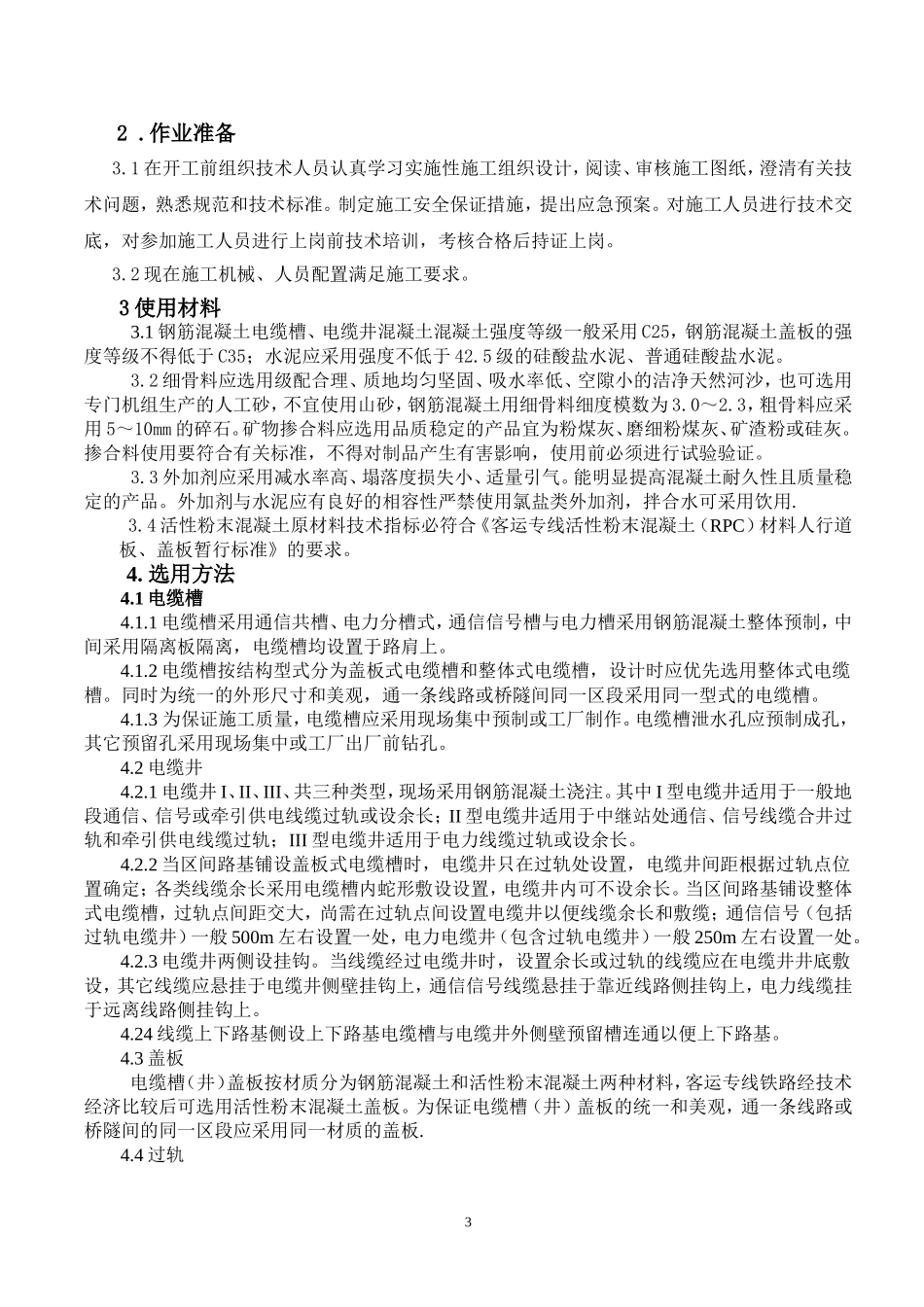

月技术交底记录表编号:1工程项目名称路基电缆槽(井)技术交底主持人交底人时间地点交底内容接受人员记录人记录时间交底内容:1
编制目的明确电缆槽(井)工艺流程﹑操作要点和相应的工艺标准,指导﹑规范电缆槽施工
1在开工前组织技术人员认真学习实施性施工组织设计,阅读、审核施工图纸,澄清有关技术问题,熟悉规范和技术标准
制定施工安全保证措施,提出应急预案
对施工人员进行技术交底,对参加施工人员进行上岗前技术培训,考核合格后持证上岗
2现在施工机械、人员配置满足施工要求
3使用材料3
1钢筋混凝土电缆槽、电缆井混凝土混凝土强度等级一般采用C25,钢筋混凝土盖板的强度等级不得低于C35;水泥应采用强度不低于42
5级的硅酸盐水泥、普通硅酸盐水泥
2细骨料应选用级配合理、质地均匀坚固、吸水率低、空隙小的洁净天然河沙,也可选用专门机组生产的人工砂,不宜使用山砂,钢筋混凝土用细骨料细度模数为3
3,粗骨料应采用5~10mm的碎石
矿物掺合料应选用品质稳定的产品宜为粉煤灰、磨细粉煤灰、矿渣粉或硅灰
掺合料使用要符合有关标准,不得对制品产生有害影响,使用前必须进行试验验证
3外加剂应采用减水率高、塌落度损失小、适量引气
能明显提高混凝土耐久性且质量稳定的产品
外加剂与水泥应有良好的相容性严禁使用氯盐类外加剂,拌合水可采用饮用
4活性粉末混凝土原材料技术指标必符合《客运专线活性粉末混凝土(RPC)材料人行道板、盖板暂行标准》的要求
1电缆槽采用通信共槽、电力分槽式,通信信号槽与电力槽采用钢筋混凝土整体预制,中间采用隔离板隔离,电缆槽均设置于路肩上
2电缆槽按结构型式分为盖板式电缆槽和整体式电缆槽,设计时应
