怎样有效控制隧道超欠挖小组名称:隧道开挖QC小组发表人:拟稿人:时间地点:xxxx项目经理部目录一、前言…………………………………………………………………………1二、QC小组………………………………………………………………………3三、选题理由……………………………………………………………………4四、现状调查……………………………………………………………………4五、活动目标及可行性分析……………………………………………………7六、要因确认及制定措施………………………………………………………7七、实施阶段…………………………………………………………………10八、检查阶段…………………………………………………………………12九、效果分析…………………………………………………………………15十、巩固措施…………………………………………………………………16十一、遗留问题及今后打算…………………………………………………17怎样有效控制隧道超欠挖新建铁路xx至xx线位于陇海铁路以北,宝中、包兰铁路以东,xx铁路以南,同蒲铁路以西,东起xx省xx,西至xx自治区的xx和xx市,途径xx省中西部、xx省北部和xx自治区的东部,正线全长748
本项目部管段为站前工程ZQ-Ⅱ标,工程全长18
99Km,起讫桩号为DK099+860~DK118+850,位于山西省吕梁地区汾阳市境内,属山区地形,多为新黄土及老黄土
本段工程有路基工程7
72Km,隧道7座总长5015m,其中1000m以上隧道2座,共长3000m,1000m以下隧道5座,共长2015米,桥梁21座,共计6077m,其中特大桥1座,长860
88m,大中桥20座,约5100m,车站1个,涵洞21个

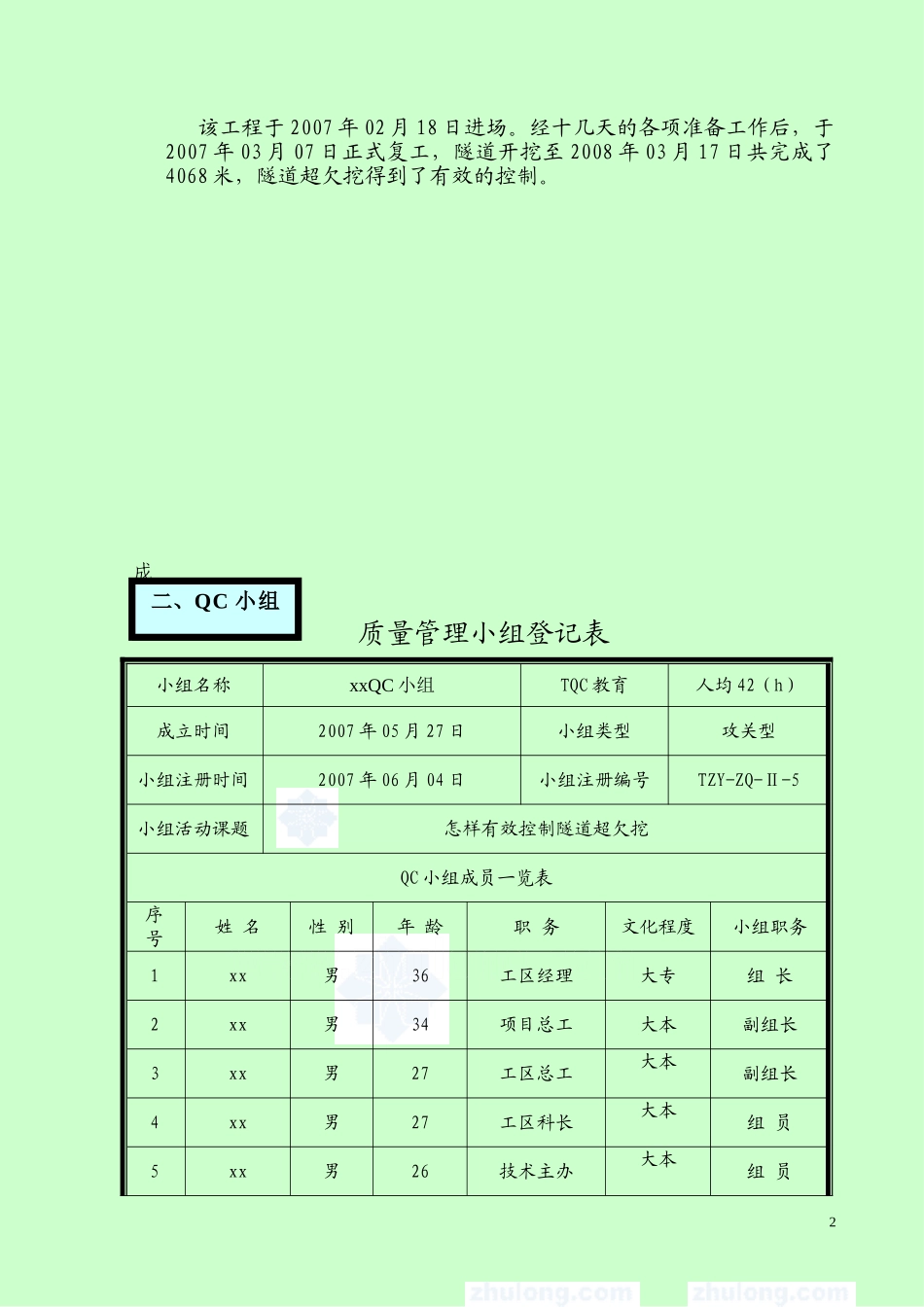

该工程由于原三公局质量管理机构不健全、责任制未落实、现场人员玩忽职守、质量管理失控、导致承建的工程在施工中弄虚作假、偷工减料
