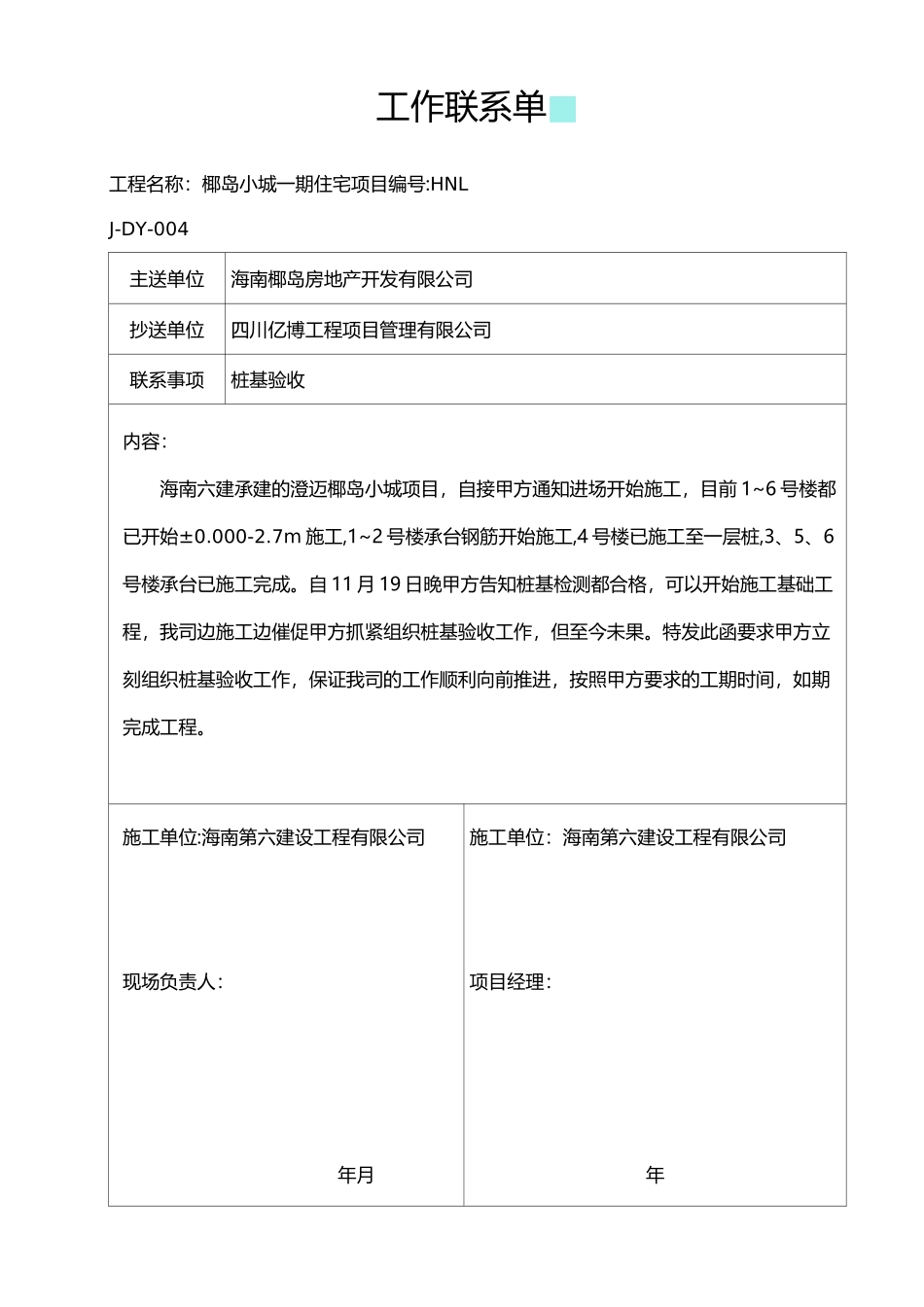

工作联系单、作者:日期:工作联系单■工程名称:椰岛小城一期住宅项目编号:HNLJ-DY-004主送单位海南椰岛房地产开发有限公司抄送单位四川亿博工程项目管理有限公司联系事项桩基验收内容:海南六建承建的澄迈椰岛小城项目,自接甲方通知进场开始施工,目前1~6号楼都已开始±0
7m施工,1~2号楼承台钢筋开始施工,4号楼已施工至一层桩,3、5、6号楼承台已施工完成
自11月19日晚甲方告知桩基检测都合格,可以开始施工基础工程,我司边施工边催促甲方抓紧组织桩基验收工作,但至今未果
特发此函要求甲方立刻组织桩基验收工作,保证我司的工作顺利向前推进,按照甲方要求的工期时间,如期完成工程
施工单位:海南第六建设工程有限公司现场负责人:年月施工单位:海南第六建设工程有限公司项目经理:年施工单位负责监理单位现场代建设单位现场代工作联系单工程名称:椰岛小城一期住宅项目编号:HNLJ-DY-005主送单位海南椰岛房地产开发有限公司抄送单位四川亿博工程项目管理有限公司联系事项关于1号楼基础承台补桩内容:一号楼承台钢筋已开始制作,两天内开始绑扎,但其中④/轴CT6承台桩需补桩,请甲方速督促相关单位抓紧时间处理,保证施工的连续性,避免给我司带来停窝工损失回复:年月年日年月日建设单位项目总监:工作联系单工程名称:椰岛小城一期住宅项目编号:HNLJ-DY-002主送单位海南椰岛房地产开发有限公司抄送单位四川亿博工程项目管理有限公司联系事项关于3#住宅楼爆桩、增加桩事宜内容:3#结施-2图,/~承台爆桩、加承台配筋;3#结施-3图,/柱无配筋;3#、4#、5#、6#、7#、8#住宅楼消防集水坑定位与配筋图;±0
000以下电井、集水坑外墙防水做法;1#至8#住宅楼楼梯踏步做法;详见附图:回复:施工单位负责人:监理单位现场代表:建设单位现场代表:建设单位项目总监:年月年月日年月日日工作联系单工程名
