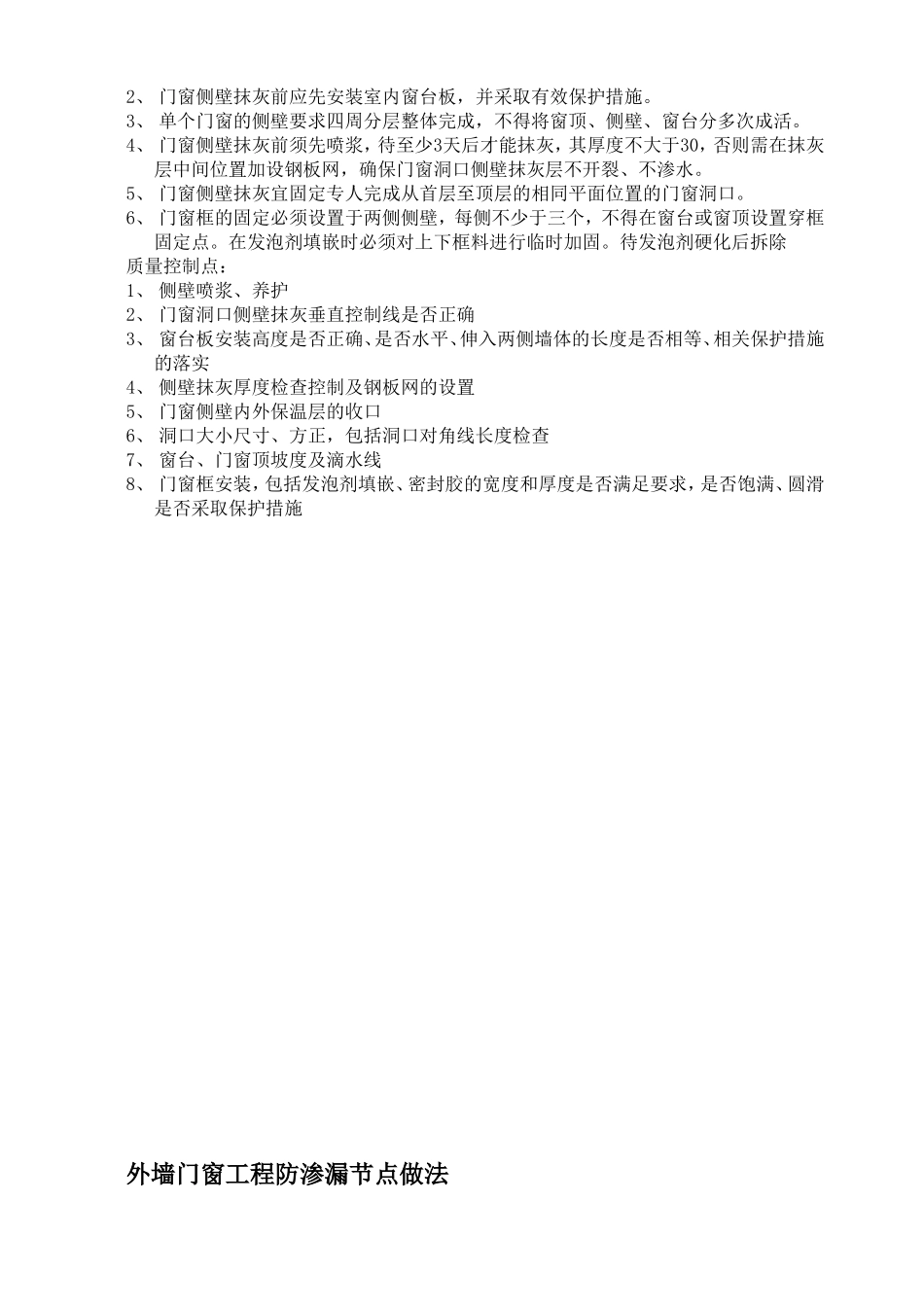

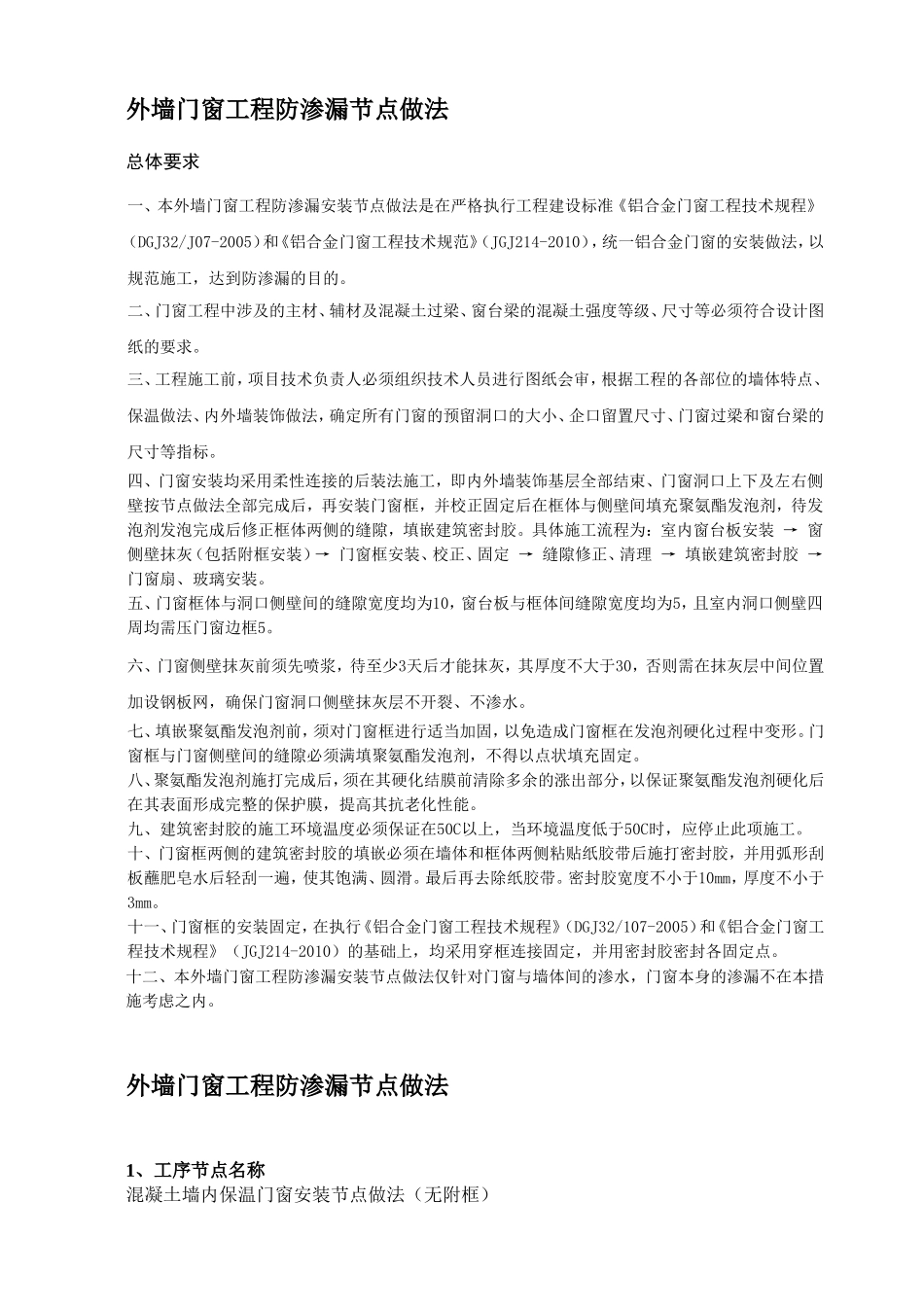

外墙门窗工程防渗漏节点做法一、本外墙门窗工程防渗漏安装节点做法是在严格执行工程建设标准《铝合金门窗工程技术规程》(DGJ32/J07-2005)和《铝合金门窗工程技术规范》(JGJ214-2010),统一铝合金门窗的安装做法,以规范施工,达到防渗漏的目的
二、门窗工程中涉及的主材、辅材及混凝土过梁、窗台梁的混凝土强度等级、尺寸等必须符合设计图纸的要求
三、工程施工前,项目技术负责人必须组织技术人员进行图纸会审,根据工程的各部位的墙体特点、保温做法、内外墙装饰做法,确定所有门窗的预留洞口的大小、企口留置尺寸、门窗过梁和窗台梁的尺寸等指标
六、门窗侧壁抹灰前须先喷浆,待至少3天后才能抹灰,其厚度不大于30,否则需在抹灰层中间位置加设钢板网,确保门窗洞口侧壁抹灰层不开裂、不渗水
十二、本外墙门窗工程防渗漏安装节点做法仅针对门窗与墙体间的渗水,门窗本身的渗漏不在本措施考虑之内
外墙门窗工程防渗漏节点做法1、工序节点名称混凝土墙内保温门窗安装节点做法(无附框)总体要求四、门窗安装均采用柔性连接的后装法施工,即内外墙装饰基层全部结束、门窗洞口上下及左右侧壁按节点做法全部完成后,再安装门窗框,并校正固定后在框体与侧壁间填充聚氨酯发泡剂,待发泡剂发泡完成后修正框体两侧的缝隙,填嵌建筑密封胶
具体施工流程为:室内窗台板安装→窗侧壁抹灰(包括附框安装)→门窗框安装、校正、固定→缝隙修正、清理→填嵌建筑密封胶→门窗扇、玻璃安装
五、门窗框体与洞口侧壁间的缝隙宽度均为10,窗台板与框体间缝隙宽度均为5,且室内洞口侧壁四周均需压门窗边框5
七、填嵌聚氨酯发泡剂前,须对门窗框进行适当加固,以免造成门窗框在发泡剂硬化过程中变形
门窗框与门窗侧壁间的缝隙必须满填聚氨酯发泡剂,不得以点状填充固定
八、聚氨酯发泡剂施打完成后,须在其硬化结膜前清除多余的涨出部分,以保证聚氨酯发泡剂硬化后在其表面形成完整的保护膜
