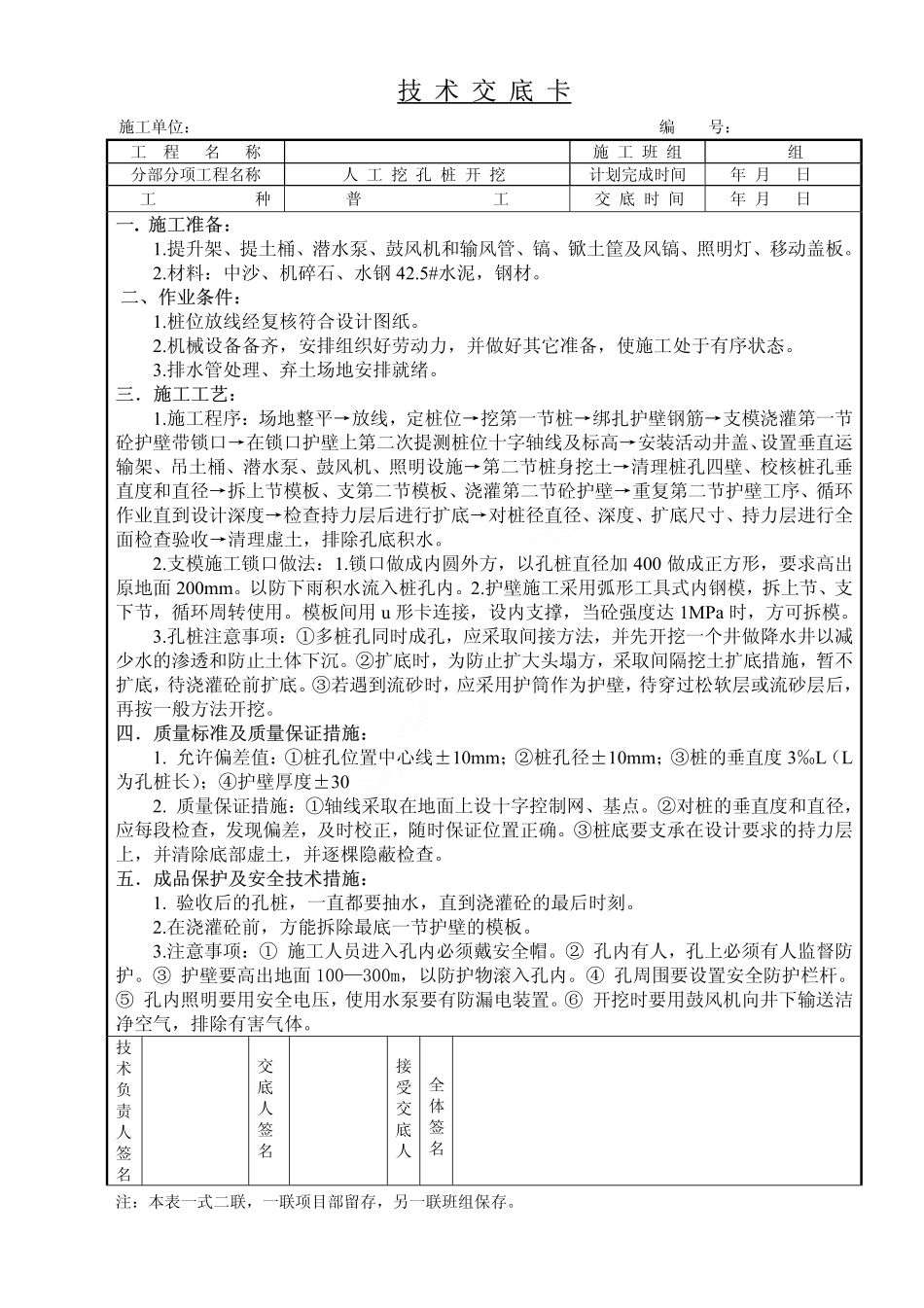

com技术交底卡施工单位:编号:工程名称施工班组组分部分项工程名称人工挖孔桩开挖计划完成时间年月日工种普工交底时间年月日一
施工准备:1
提升架、提土桶、潜水泵、鼓风机和输风管、镐、锨土筐及风镐、照明灯、移动盖板
材料:中沙、机碎石、水钢42
5#水泥,钢材
二、作业条件:1
桩位放线经复核符合设计图纸
机械设备备齐,安排组织好劳动力,并做好其它准备,使施工处于有序状态
排水管处理、弃土场地安排就绪
三.施工工艺:1
施工程序:场地整平→放线,定桩位→挖第一节桩→绑扎护壁钢筋→支模浇灌第一节砼护壁带锁口→在锁口护壁上第二次提测桩位十字轴线及标高→安装活动井盖、设置垂直运输架、吊土桶、潜水泵、鼓风机、照明设施→第二节桩身挖土→清理桩孔四壁、校核桩孔垂直度和直径→拆上节模板、支第二节模板、浇灌第二节砼护壁→重复第二节护壁工序、循环作业直到设计深度→检查持力层后进行扩底→对桩径直径、深度、扩底尺寸、持力层进行全面检查验收→清理虚土,排除孔底积水
支模施工锁口做法:1
锁口做成内圆外方,以孔桩直径加400做成正方形,要求高出原地面200mm
以防下雨积水流入桩孔内
护壁施工采用弧形工具式内钢模,拆上节、支下节,循环周转使用
模板间用u形卡连接,设内支撑,当砼强度达1MPa时,方可拆模
孔桩注意事项:①多桩孔同时成孔,应采取间接方法,并先开挖一个井做降水井以减少水的渗透和防止土体下沉
②扩底时,为防止扩大头塌方,采取间隔挖土扩底措施,暂不扩底,待浇灌砼前扩底
③若遇到流砂时,应采用护筒作为护壁,待穿过松软层或流砂层后,再按一般方法开挖
四.质量标准及质量保证措施:1
允许偏差值:①桩孔位置中心线±10mm;②桩孔径±10mm;③桩的垂直度3‰L(L为孔桩长);④护壁厚度±302
质量保证措施:①轴线采取在地面上设十字控制网、基点
