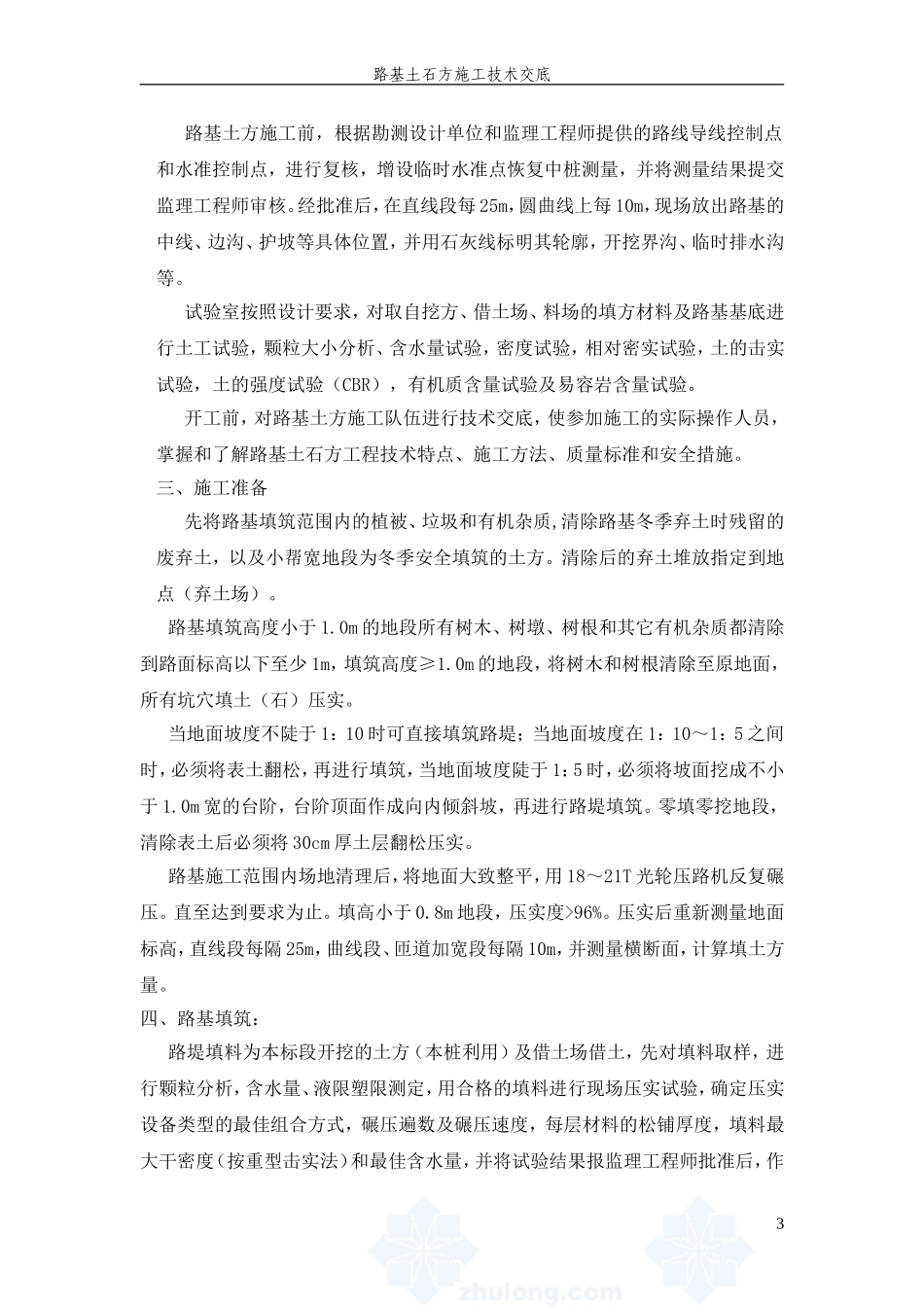

路基土石方施工技术交底黑龙江省高速公路伊春至绥化段建设项目路基土石方施工技术交底编制:审核:中交第一公路工程局有限公司伊绥高速A2项目经理部1路基土石方施工技术交底二○一○年四月目录路基土方施工技术交底………………………………3路堑开挖施工技术交底………………………………8填石路基施工技术交底………………………………15旧路帮宽段施工技术交底……………………………19特殊路基处理技术交底………………………………23路基土方施工技术交底一、工程概况A2合同段承建的黑龙江省高速公路伊春至绥化段土建工程项目,路线位于伊春市翠峦区境内,起迄里程桩号K30+350-K47+500,全长17
其中整体式路基9
7km,分离式路基5
1km,帮宽段路基长8
二、开工准备2路基土石方施工技术交底路基土方施工前,根据勘测设计单位和监理工程师提供的路线导线控制点和水准控制点,进行复核,增设临时水准点恢复中桩测量,并将测量结果提交监理工程师审核
经批准后,在直线段每25m,圆曲线上每10m,现场放出路基的中线、边沟、护坡等具体位置,并用石灰线标明其轮廓,开挖界沟、临时排水沟等
试验室按照设计要求,对取自挖方、借土场、料场的填方材料及路基基底进行土工试验,颗粒大小分析、含水量试验,密度试验,相对密实试验,土的击实试验,土的强度试验(CBR),有机质含量试验及易容岩含量试验
开工前,对路基土方施工队伍进行技术交底,使参加施工的实际操作人员,掌握和了解路基土石方工程技术特点、施工方法、质量标准和安全措施
三、施工准备先将路基填筑范围内的植被、垃圾和有机杂质,清除路基冬季弃土时残留的废弃土,以及小帮宽地段为冬季安全填筑的土方
清除后的弃土堆放指定到地点(弃土场)
路基填筑高度小于1
0m的地段所有树木、树墩、树根和其它有机杂质都清除到路面标高以下至少1m,填筑高度≥1
