人工挖孔桩二级技术交底项目名称汕湛高速揭博项目T7合同段分项工程名称人工挖孔桩施工单位名称中交一公局桥隧工程有限公司交底时间交底人接交人技术交底内容:一、工程数量二、施工计划三、施工技术交底四、质量要求五、文明、环保施工要求交底内容一、主要工程数量本标段根据现场实际情况,现拟定琴口大桥、锡古塘大桥、梅林互通主线桥、曾洞大桥、华阳互通主线桥、官洞大桥等共126根桩基采用人工挖孔桩施工

其中琴口大桥Φ1
5m桩:402延米/15根,Φ1
8m:175延米/5根;锡古塘大桥Φ1
5m:335延米/13根,Φ1.8m:115延米/5根;华阳互通主线桥Φ1
3m:267延米/12根,Φ1
5m:310延米/1O根;官洞大桥Φ1
5m:346延米/13根,Φ1
8m:361延米/10根;曾洞大桥Φ1
5m:144延米/6根;Φ1
6m:246延米/9根;梅林互通主线桥Φ1
2m:539延米/28根
二、施工计划我项目6座桥梁部分桩基进行人工挖孔施工,先进行曾洞大桥、官洞大桥施工,总结经验后大面积开展人工挖孔
具体施工工期为2013年8月18日一2013年12月20日三、施工技术交底1、准备工作(1)平整场地,清除坡面危石浮土,坡面有裂缝或坍塌迹象时应加设必要的保护,铲除松软土层并夯实
(2)排水设施,孔口四周挖30cm×30cm的排水沟,作好排水系统,及时排除地表水,搭好孔口雨棚,安装提升设备,布置好出碴道路,合理堆放材料和机具,不使孔壁压力增加影响施工

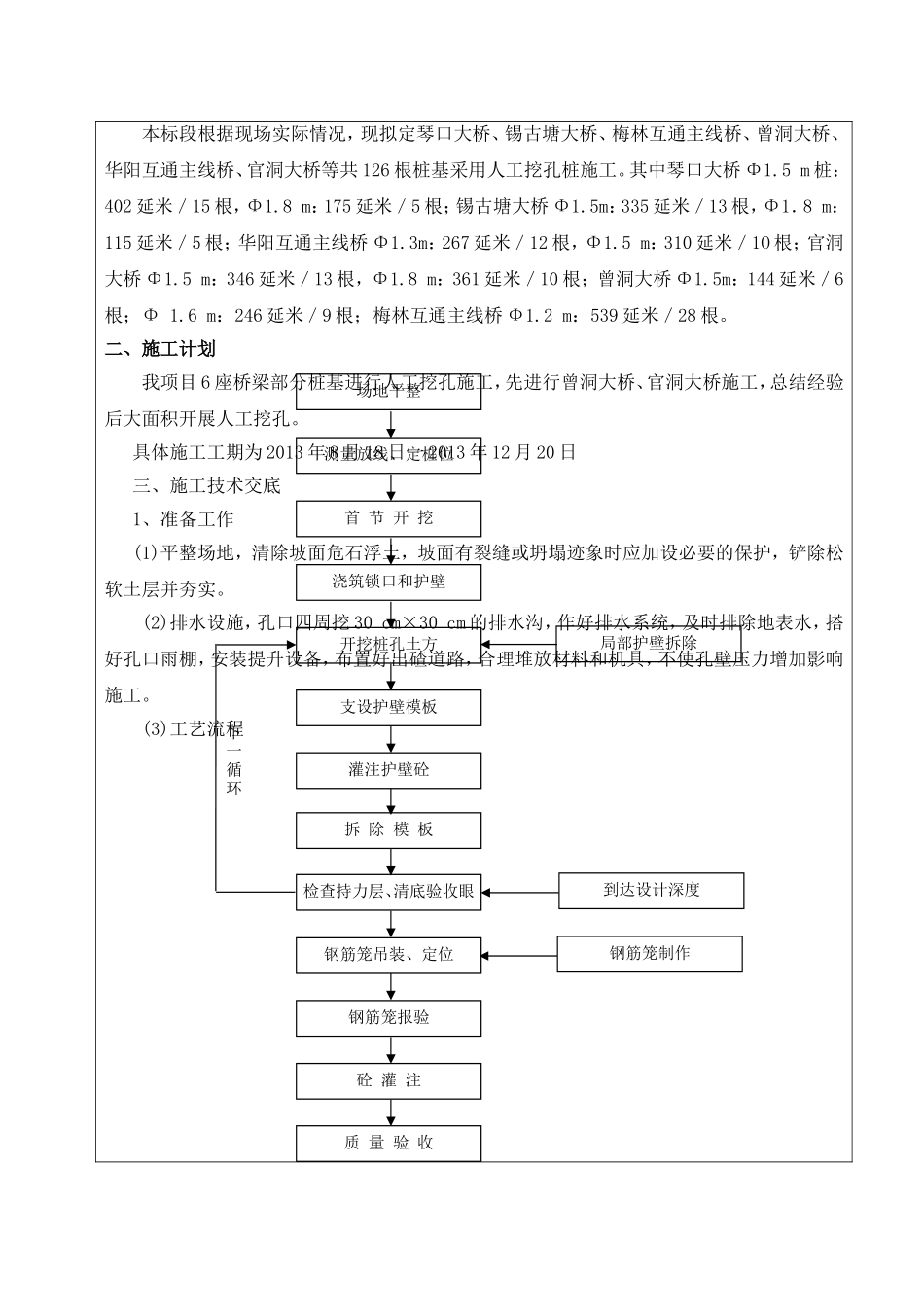

(3)工艺流程场地平整测量放线、定桩位开挖桩孔土方支设护壁模板灌注护壁砼拆除模板局部护壁拆除检查持力层、清底验收眼钢筋笼吊装、定位钢筋笼报验砼灌注质量验收钢筋笼制作首节开挖浇筑锁口和护壁下一循环到达设计深度2、桩位放样根据测量定位后的准确位置,在整平清理好施工场地后,采用C30混凝土浇筑护圈,护圈厚度不小于30cm,护圈标高高出孔口原
