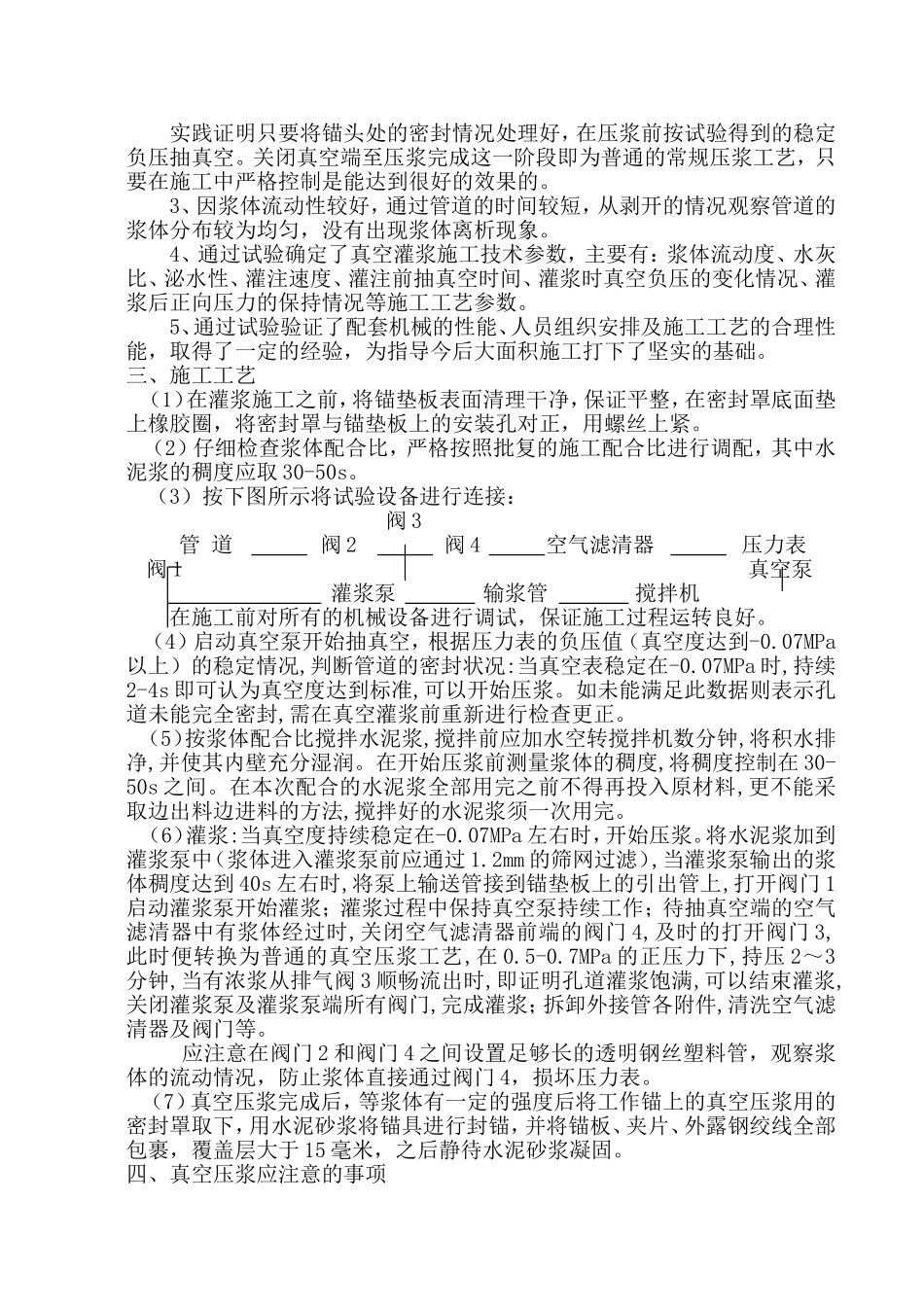

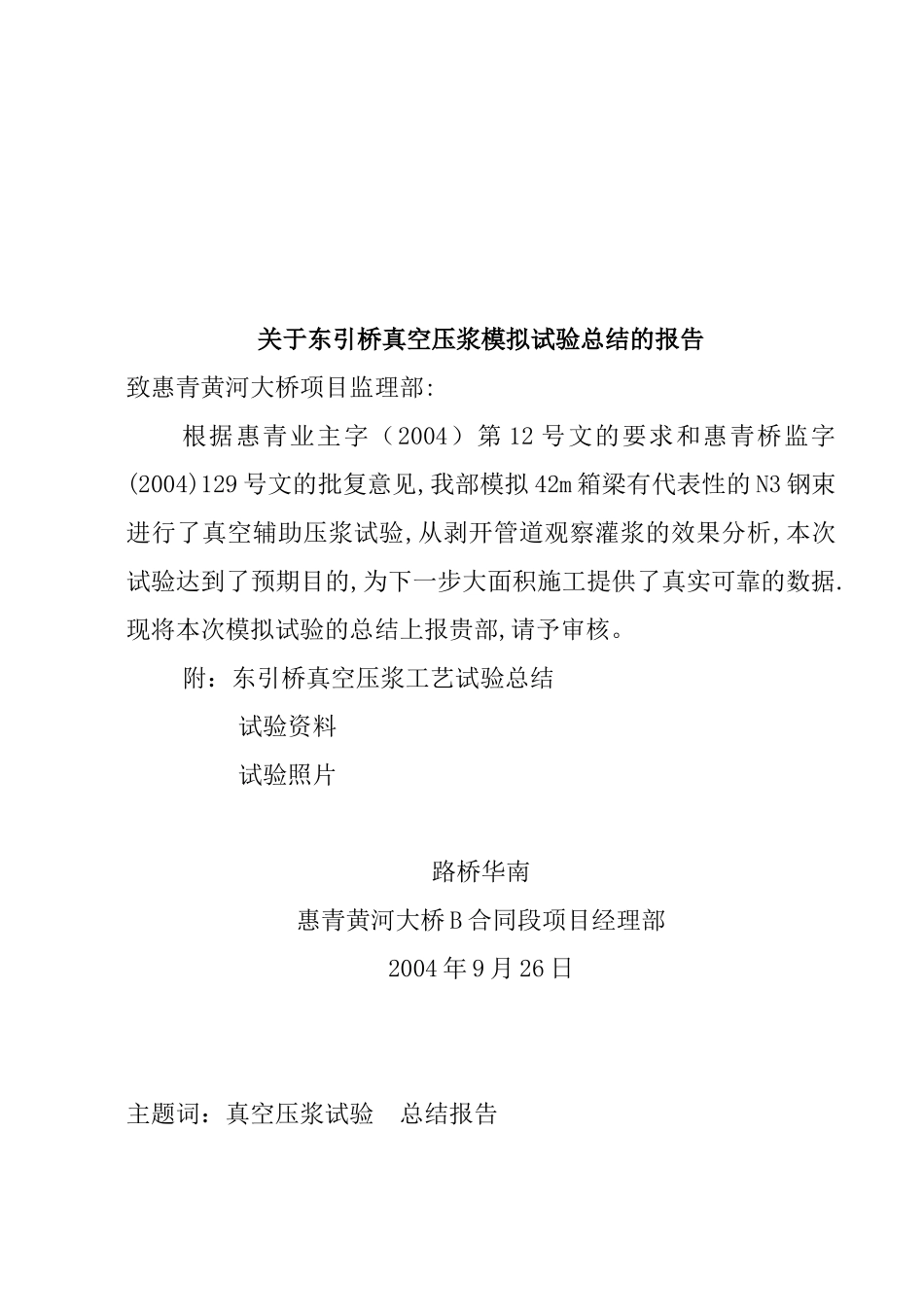

关于东引桥真空压浆模拟试验总结的报告致惠青黄河大桥项目监理部:根据惠青业主字(2004)第12号文的要求和惠青桥监字(2004)129号文的批复意见,我部模拟42m箱梁有代表性的N3钢束进行了真空辅助压浆试验,从剥开管道观察灌浆的效果分析,本次试验达到了预期目的,为下一步大面积施工提供了真实可靠的数据.现将本次模拟试验的总结上报贵部,请予审核。附:东引桥真空压浆工艺试验总结试验资料试验照片路桥华南惠青黄河大桥B合同段项目经理部2004年9月26日主题词:真空压浆试验总结报告惠青黄河公路大桥东引桥真空灌浆工艺试验总结为保证预制箱梁预应力管道在张拉后的压浆质量,确保浆体饱满、密实应业主要求采用先进的真空灌浆施工工艺,管道采用高密度聚乙烯塑料波纹管。为取得真空灌浆施工的各项参数,保证真空灌浆施工的顺利实施,确保真空灌浆的质量,我部严格按照“B合同[2004]75号”文上报的施工方案在2004年9月18日至2004年9月26日进行了现场模拟N3钢束线型的真空压浆试验。现将本次试验总结汇报如下:一、试验采用的配合比(1)本次试验采用的水泥浆配合比:材料名称配合比(重量比)稠度(秒)最大泌水率(%)水泥水膨胀剂减水剂每m3各种材料用量(㎏)140044814012.630--500.5重量配合比10.320.10.00930--500.5(2)原材料水泥:山东铝业公司生产的“山铝”牌P.O42.5R低碱水泥;减水剂:镇江特密斯TH-Y1型缓凝高效减水剂;膨胀剂:河南焦作协力建材有限公司TX-AEA型低碱高效膨胀剂;各种原材料在施工前采用磅秤进行严格计量,准确的配比。二、试验取得的经验数据线型编号模拟长度(m)抽真空稳定表压(MPa)抽真空时间(s)浆体稠度(s)灌浆时表压(MPa)持荷时间(min)灌注速度(m3/h)N342-0.083400.520.03真空压浆的模拟试验在2004年9月20日至9月26日完成。我部设专人对整个施工过程作了详细的记录。上表中的压浆持荷时间是以另一端有浓浆冒出为压浆结束的时间来记录计算的。真空压浆完成以后,在水泥浆达到设计强度后,于2004年9月26日对管道进行了拆除,并沿长度方向在不同部位将预应力管道剥开,对浆体的外形、饱满度、密实性、均匀性等指标进行了观察。特别是通过对锚下较薄弱部位仔细观察证实:沿管道长度方向浆体均匀,表面无气泡,外观饱满并能很好的填充钢绞线之间,波纹管和砼的接触面密实。通过实际观察证明本次试验基本达到了如下预期的试验目的:1、本次试验证实了水泥浆配合比是可行的,只是在施工中要将浆体的稠度控制在30-50s之间;2、本次试验真实地检验了真空压浆工艺的施工效果,管道最高点、最低点浆体较为饱满,锚头附近夹片缝隙中的浆体较为密实,外形均匀、密实;2天的强度即达到设计要求。实践证明只要将锚头处的密封情况处理好,在压浆前按试验得到的稳定负压抽真空。关闭真空端至压浆完成这一阶段即为普通的常规压浆工艺,只要在施工中严格控制是能达到很好的效果的。3、因浆体流动性较好,通过管道的时间较短,从剥开的情况观察管道的浆体分布较为均匀,没有出现浆体离析现象。4、通过试验确定了真空灌浆施工技术参数,主要有:浆体流动度、水灰比、泌水性、灌注速度、灌注前抽真空时间、灌浆时真空负压的变化情况、灌浆后正向压力的保持情况等施工工艺参数。5、通过试验验证了配套机械的性能、人员组织安排及施工工艺的合理性能,取得了一定的经验,为指导今后大面积施工打下了坚实的基础。三、施工工艺(1)在灌浆施工之前,将锚垫板表面清理干净,保证平整,在密封罩底面垫上橡胶圈,将密封罩与锚垫板上的安装孔对正,用螺丝上紧。(2)仔细检查浆体配合比,严格按照批复的施工配合比进行调配,其中水泥浆的稠度应取30-50s。(3)按下图所示将试验设备进行连接:阀3管道阀2阀4空气滤清器压力表阀1真空泵灌浆泵输浆管搅拌机在施工前对所有的机械设备进行调试,保证施工过程运转良好。(4)启动真空泵开始抽真空,根据压力表的负压值(真空度达到-0.07MPa以上)的稳定情况,判断管道的密封状况:当真空表稳定在-0.07MPa时,持续2-4s即可认为真空度达到标准,可以开始压浆。如未能满足此数据则表示孔道未能完全密封,需在真空灌浆前重新进行检查更正。(...
