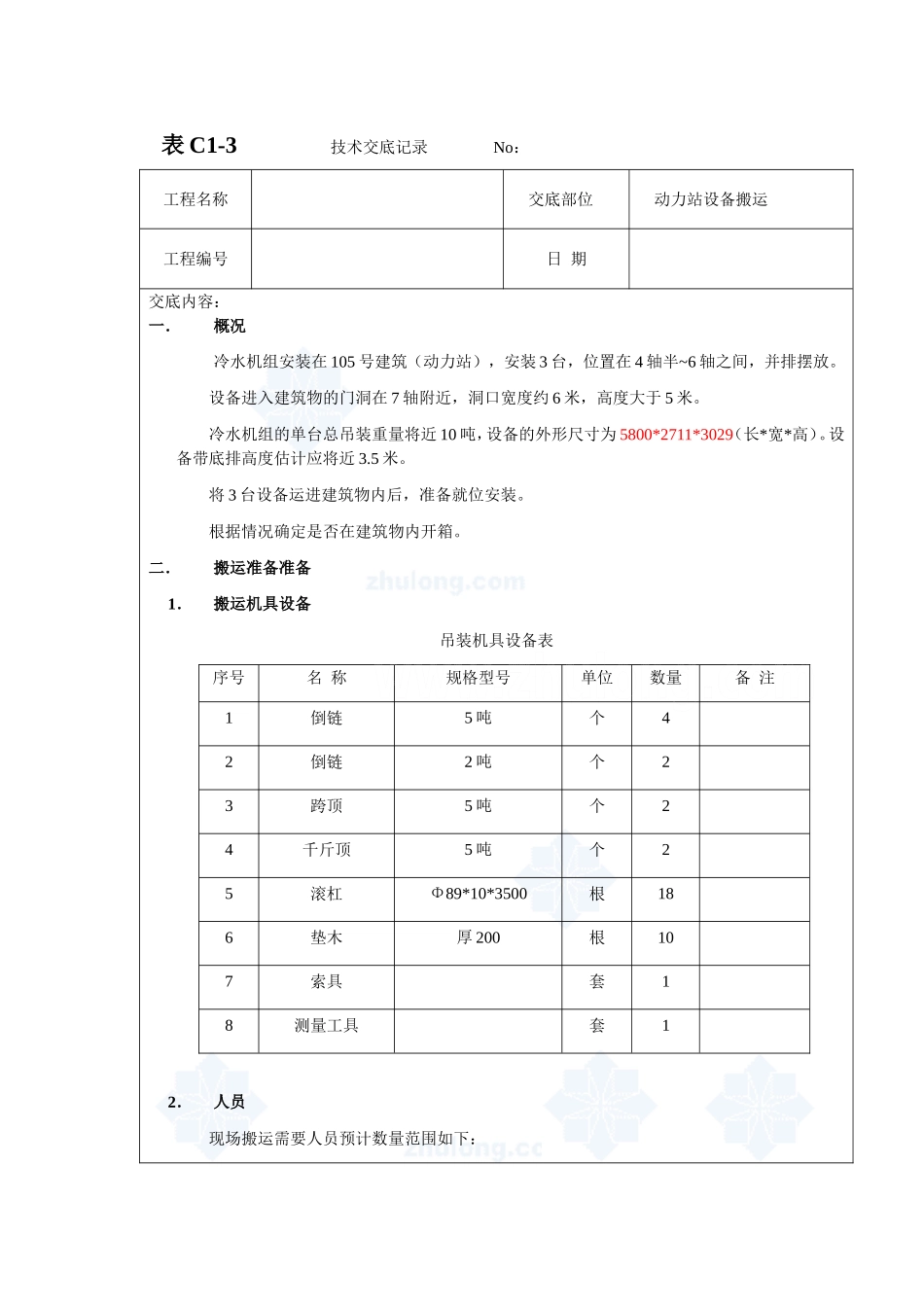

表C1-3技术交底记录No:工程名称交底部位动力站设备搬运工程编号日期交底内容:一.概况冷水机组安装在105号建筑(动力站),安装3台,位置在4轴半~6轴之间,并排摆放
设备进入建筑物的门洞在7轴附近,洞口宽度约6米,高度大于5米
冷水机组的单台总吊装重量将近10吨,设备的外形尺寸为5800*2711*3029(长*宽*高)
设备带底排高度估计应将近3
将3台设备运进建筑物内后,准备就位安装
根据情况确定是否在建筑物内开箱
二.搬运准备准备1.搬运机具设备吊装机具设备表序号名称规格型号单位数量备注1倒链5吨个42倒链2吨个23跨顶5吨个24千斤顶5吨个25滚杠Φ89*10*3500根186垫木厚200根107索具套18测量工具套12.人员现场搬运需要人员预计数量范围如下:起重工:2人钳工:4人辅助工人:8人进场需要进行安全培训
起重工必须持证上岗
三.设备开箱验收设备在进入建筑物前或后(当室外具备开箱条件时,在建筑物外面开箱;当室外不具备开箱条件时,在建筑物内开箱),现场进行开箱验收检查,检查内容如下
检查设备外观是否完好;2
检查设备附带的技术资料和装箱单、合格证;3
检查设备的型号规格是否正确;4
根据装箱单清点设备的附件是否齐全;拆箱过程中发现问题,及时向设备供应商、业主代表、监理、总包代表等有关人员反映,并作好记录(拍照等)
四.搬运1.利用卸车的吊车,在卸货的同时将设备吊放在设备进入建筑物的预留口处,纵向放置,并且使尽量多的部分放在建筑物内
2.在卸车前,应做好水平位移的一切准备,铺好枕木以及滚杠,并安装好倒链及索具等,当设备落地后,及时将其水平移动到建筑物内适当的位置
3.在设备运输全过程都应受到严格的监控,施工现场周围设置警戒带,并设专人把守各路口,严禁行人经过
安全人员对吊装过程进行严格的监视
4.设备运输过程由专人统一指挥,手势和口令清晰明确,其
