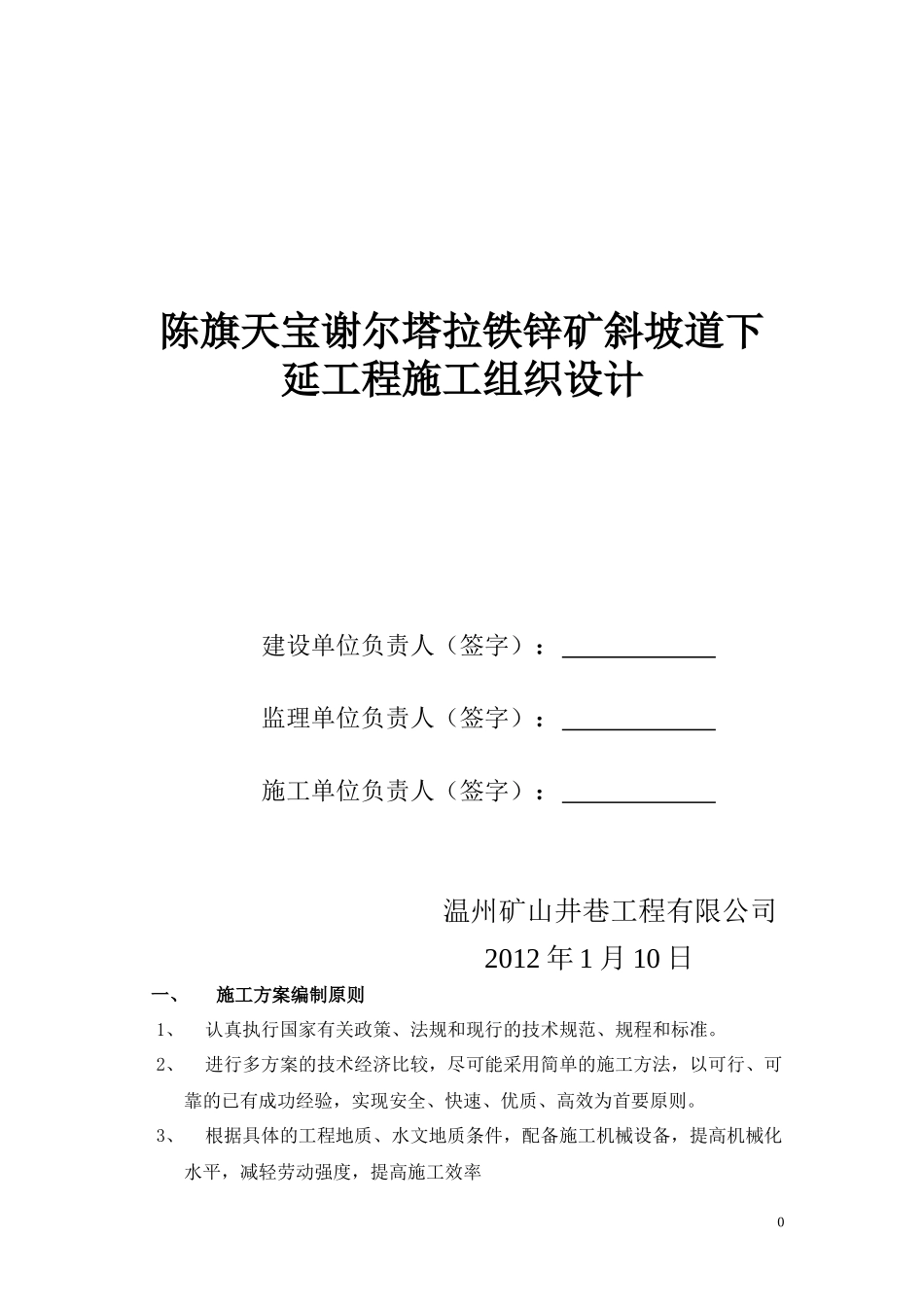

陈旗天宝谢尔塔拉铁锌矿斜坡道下延工程施工组织设计建设单位负责人(签字):监理单位负责人(签字):施工单位负责人(签字):温州矿山井巷工程有限公司2012年1月10日一、施工方案编制原则1、认真执行国家有关政策、法规和现行的技术规范、规程和标准
2、进行多方案的技术经济比较,尽可能采用简单的施工方法,以可行、可靠的已有成功经验,实现安全、快速、优质、高效为首要原则
3、根据具体的工程地质、水文地质条件,配备施工机械设备,提高机械化水平,减轻劳动强度,提高施工效率04、根据国内先进水平,结合本公司的能力确定工程进度指标

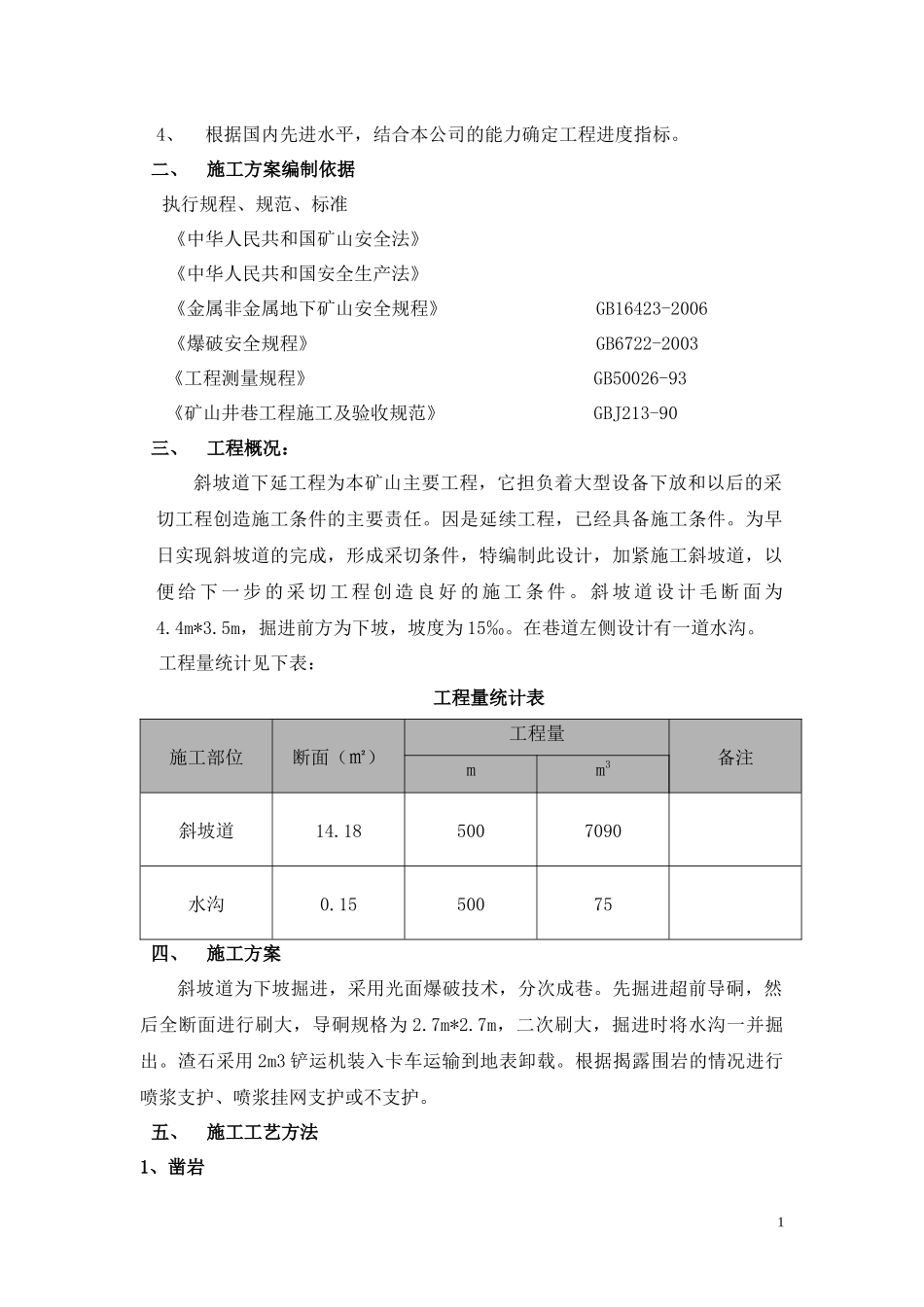

二、施工方案编制依据执行规程、规范、标准《中华人民共和国矿山安全法》《中华人民共和国安全生产法》《金属非金属地下矿山安全规程》GB16423-2006《爆破安全规程》GB6722-2003《工程测量规程》GB50026-93《矿山井巷工程施工及验收规范》GBJ213-90三、工程概况:斜坡道下延工程为本矿山主要工程,它担负着大型设备下放和以后的采切工程创造施工条件的主要责任
因是延续工程,已经具备施工条件
为早日实现斜坡道的完成,形成采切条件,特编制此设计,加紧施工斜坡道,以便给下一步的采切工程创造良好的施工条件
斜坡道设计毛断面为4
5m,掘进前方为下坡,坡度为15‰
在巷道左侧设计有一道水沟
工程量统计见下表:工程量统计表施工部位断面(㎡)工程量备注mm3斜坡道14
185007090水沟0
1550075四、施工方案斜坡道为下坡掘进,采用光面爆破技术,分次成巷
先掘进超前导硐,然后全断面进行刷大,导硐规格为2
7m,二次刷大,掘进时将水沟一并掘出
渣石采用2m3铲运机装入卡车运输到地表卸载
根据揭露围岩的情况进行喷浆支护、喷浆挂网支护或不支护

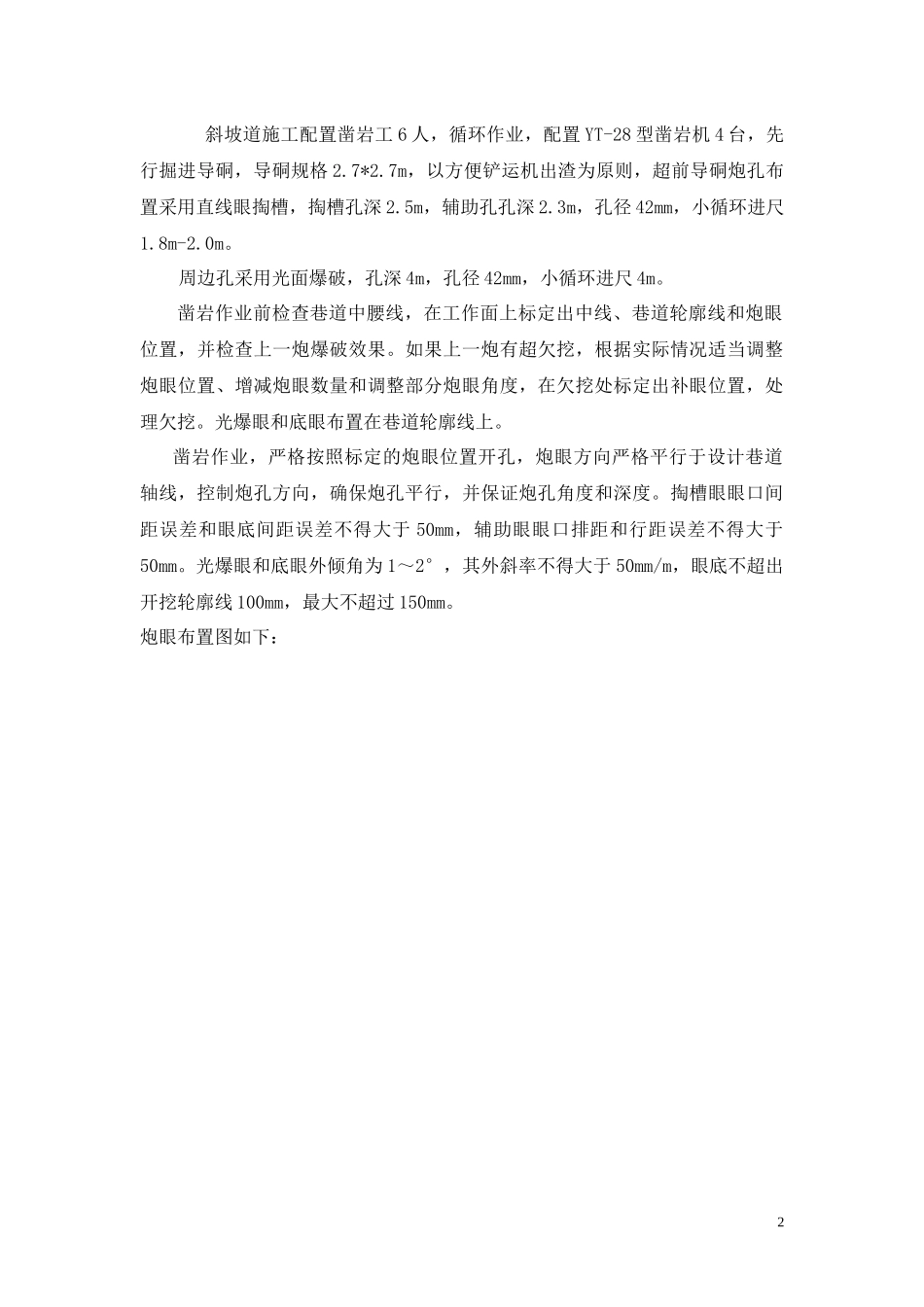

五、施工工艺方法1、凿岩1斜坡道施工配置凿岩工6人,循环作业,配置YT-28型凿岩机4台,先行
