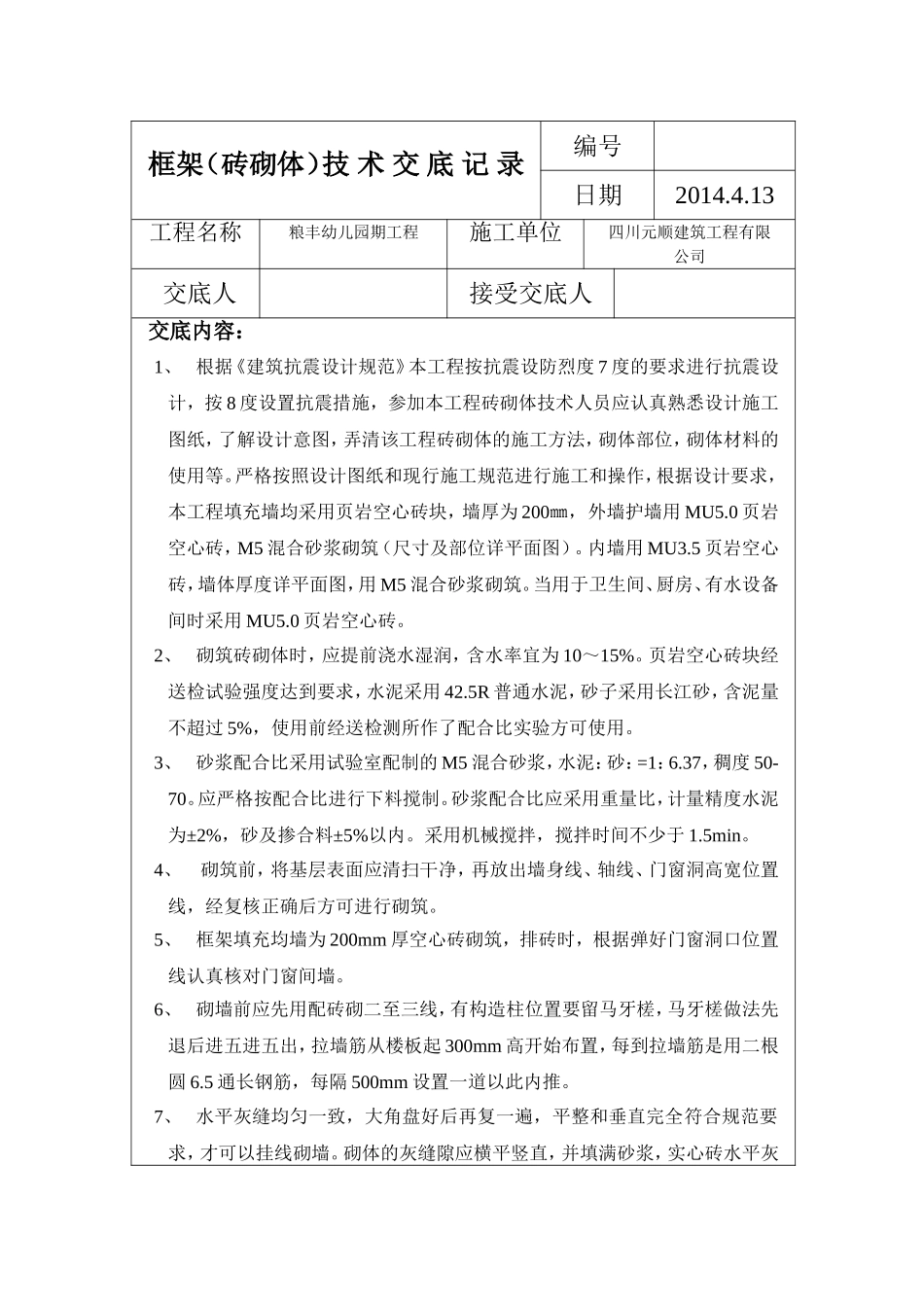

框架(砖砌体)技术交底记录编号日期2014

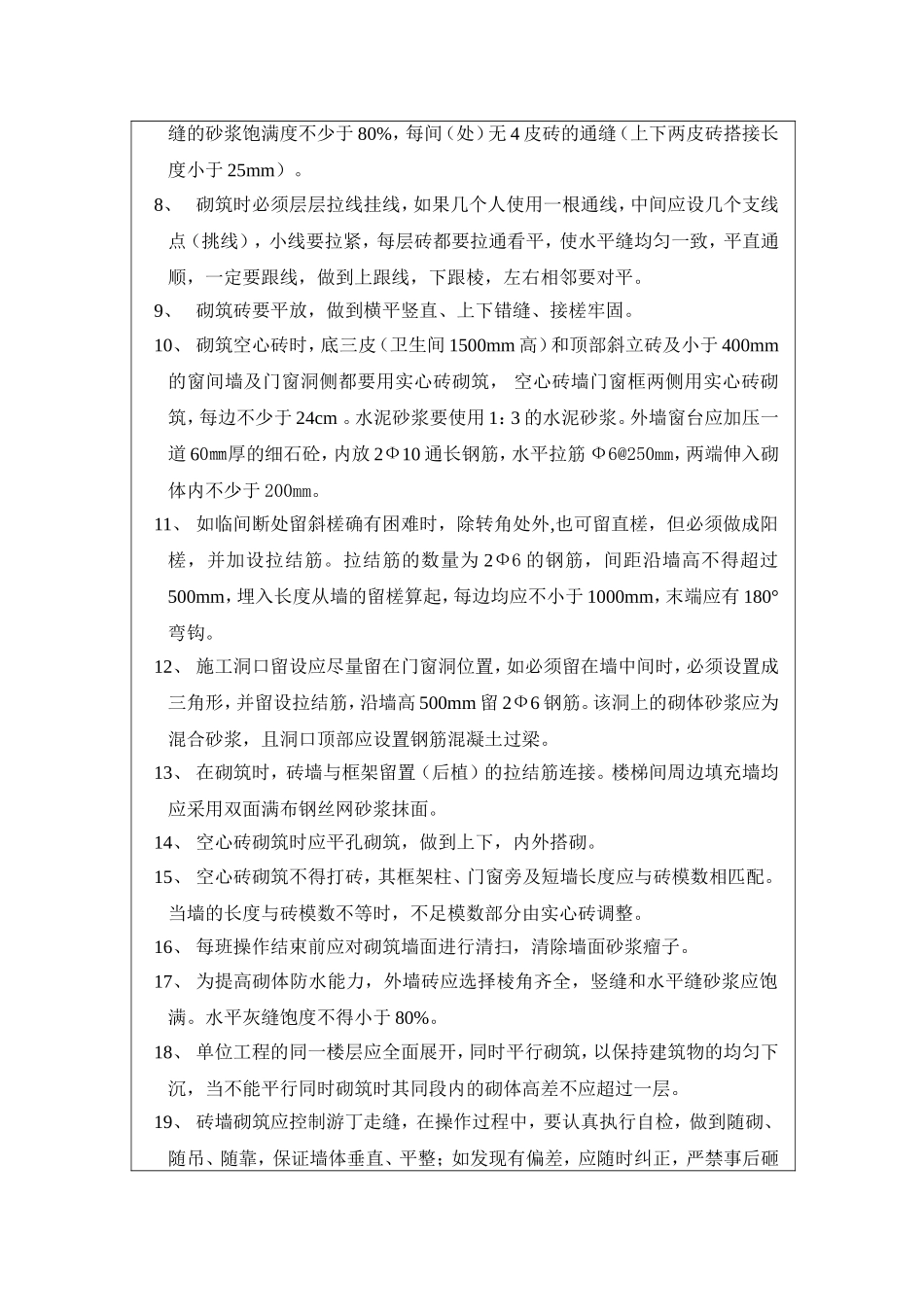

13工程名称粮丰幼儿园期工程施工单位四川元顺建筑工程有限公司交底人接受交底人交底内容:1、根据《建筑抗震设计规范》本工程按抗震设防烈度7度的要求进行抗震设计,按8度设置抗震措施,参加本工程砖砌体技术人员应认真熟悉设计施工图纸,了解设计意图,弄清该工程砖砌体的施工方法,砌体部位,砌体材料的使用等
严格按照设计图纸和现行施工规范进行施工和操作,根据设计要求,本工程填充墙均采用页岩空心砖块,墙厚为200㎜,外墙护墙用MU5
0页岩空心砖,M5混合砂浆砌筑(尺寸及部位详平面图)
内墙用MU3
5页岩空心砖,墙体厚度详平面图,用M5混合砂浆砌筑
当用于卫生间、厨房、有水设备间时采用MU5
0页岩空心砖
2、砌筑砖砌体时,应提前浇水湿润,含水率宜为10~15%
页岩空心砖块经送检试验强度达到要求,水泥采用42
5R普通水泥,砂子采用长江砂,含泥量不超过5%,使用前经送检测所作了配合比实验方可使用
3、砂浆配合比采用试验室配制的M5混合砂浆,水泥:砂:=1:6
37,稠度50-70
应严格按配合比进行下料搅制
砂浆配合比应采用重量比,计量精度水泥为±2%,砂及掺合料±5%以内
采用机械搅拌,搅拌时间不少于1
4、砌筑前,将基层表面应清扫干净,再放出墙身线、轴线、门窗洞高宽位置线,经复核正确后方可进行砌筑
5、框架填充均墙为200mm厚空心砖砌筑,排砖时,根据弹好门窗洞口位置线认真核对门窗间墙
6、砌墙前应先用配砖砌二至三线,有构造柱位置要留马牙槎,马牙槎做法先退后进五进五出,拉墙筋从楼板起300mm高开始布置,每到拉墙筋是用二根圆6

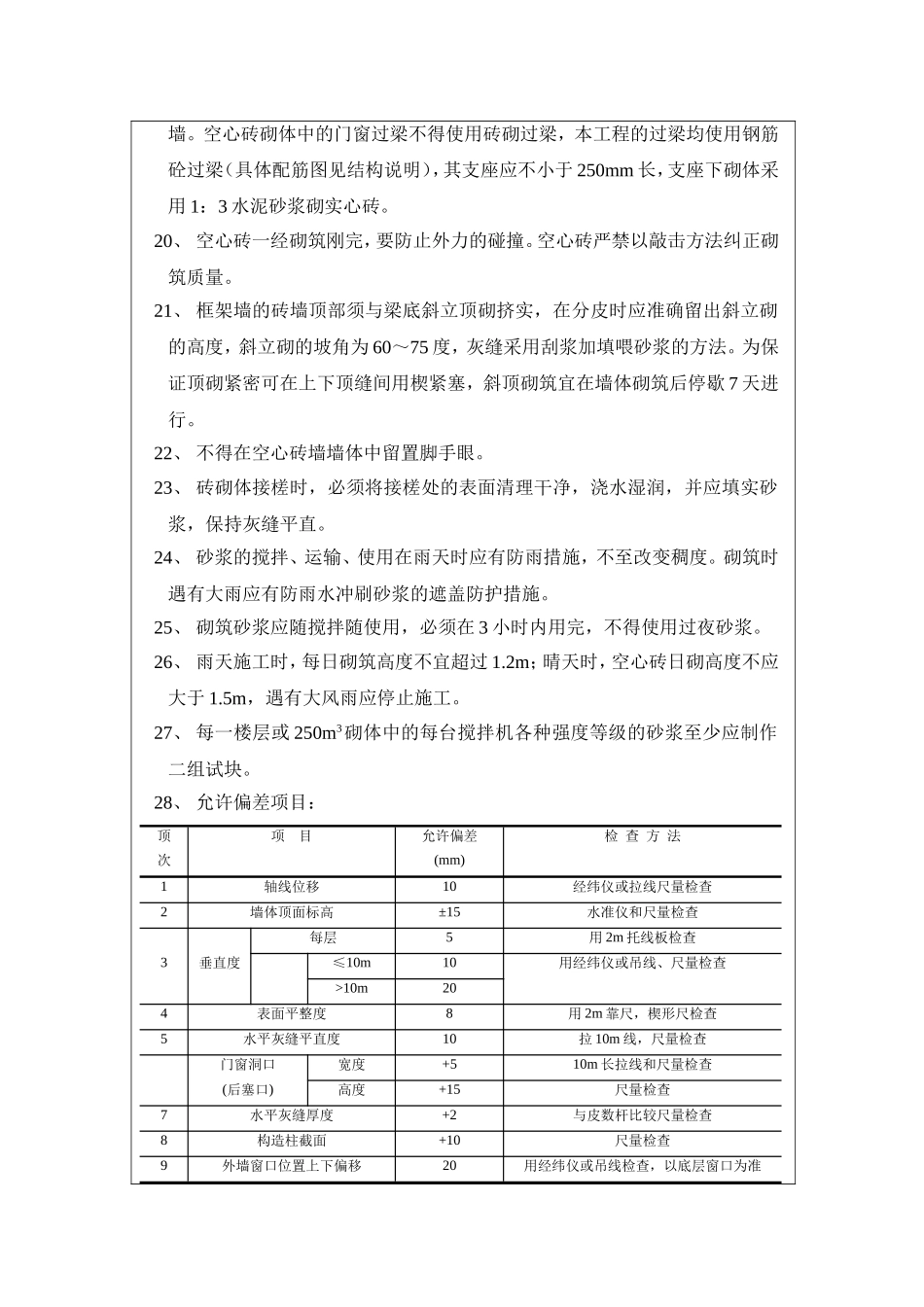

5通长钢筋,每隔500mm设置一道以此内推
7、水平灰缝均匀一致,大角盘好后再复一遍,平整和垂直完全符合规范要求,才可以挂线砌墙
砌体的灰缝隙应横平竖直,并填满砂浆,实心砖水平灰缝的砂浆饱满度不少于8
