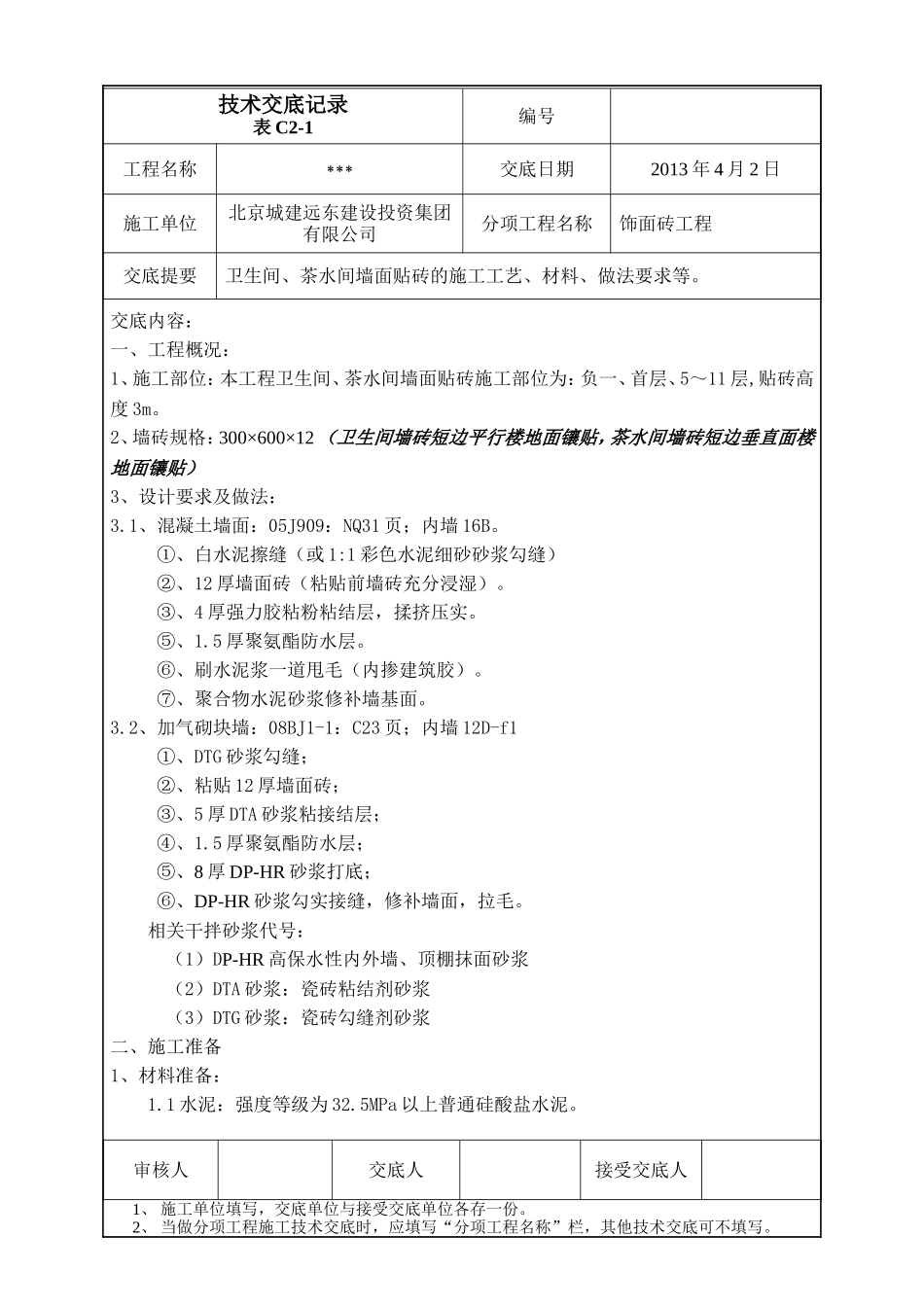

技术交底记录表C2-1编号工程名称***交底日期2013年4月2日施工单位北京城建远东建设投资集团有限公司分项工程名称饰面砖工程交底提要卫生间、茶水间墙面贴砖的施工工艺、材料、做法要求等
交底内容:一、工程概况:1、施工部位:本工程卫生间、茶水间墙面贴砖施工部位为:负一、首层、5~11层,贴砖高度3m
2、墙砖规格:300×600×12(卫生间墙砖短边平行楼地面镶贴,茶水间墙砖短边垂直面楼地面镶贴)3、设计要求及做法:3
1、混凝土墙面:05J909:NQ31页;内墙16B
①、白水泥擦缝(或1:1彩色水泥细砂砂浆勾缝)②、12厚墙面砖(粘贴前墙砖充分浸湿)
③、4厚强力胶粘粉粘结层,揉挤压实
5厚聚氨酯防水层
⑥、刷水泥浆一道甩毛(内掺建筑胶)
⑦、聚合物水泥砂浆修补墙基面
2、加气砌块墙:08BJ1-1:C23页;内墙12D-f1①、DTG砂浆勾缝;②、粘贴12厚墙面砖;③、5厚DTA砂浆粘接结层;④、1
5厚聚氨酯防水层;⑤、8厚DP-HR砂浆打底;⑥、DP-HR砂浆勾实接缝,修补墙面,拉毛
相关干拌砂浆代号:(1)DP-HR高保水性内外墙、顶棚抹面砂浆(2)DTA砂浆:瓷砖粘结剂砂浆(3)DTG砂浆:瓷砖勾缝剂砂浆二、施工准备1、材料准备:1
1水泥:强度等级为32
5MPa以上普通硅酸盐水泥
审核人交底人接受交底人1、施工单位填写,交底单位与接受交底单位各存一份
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写

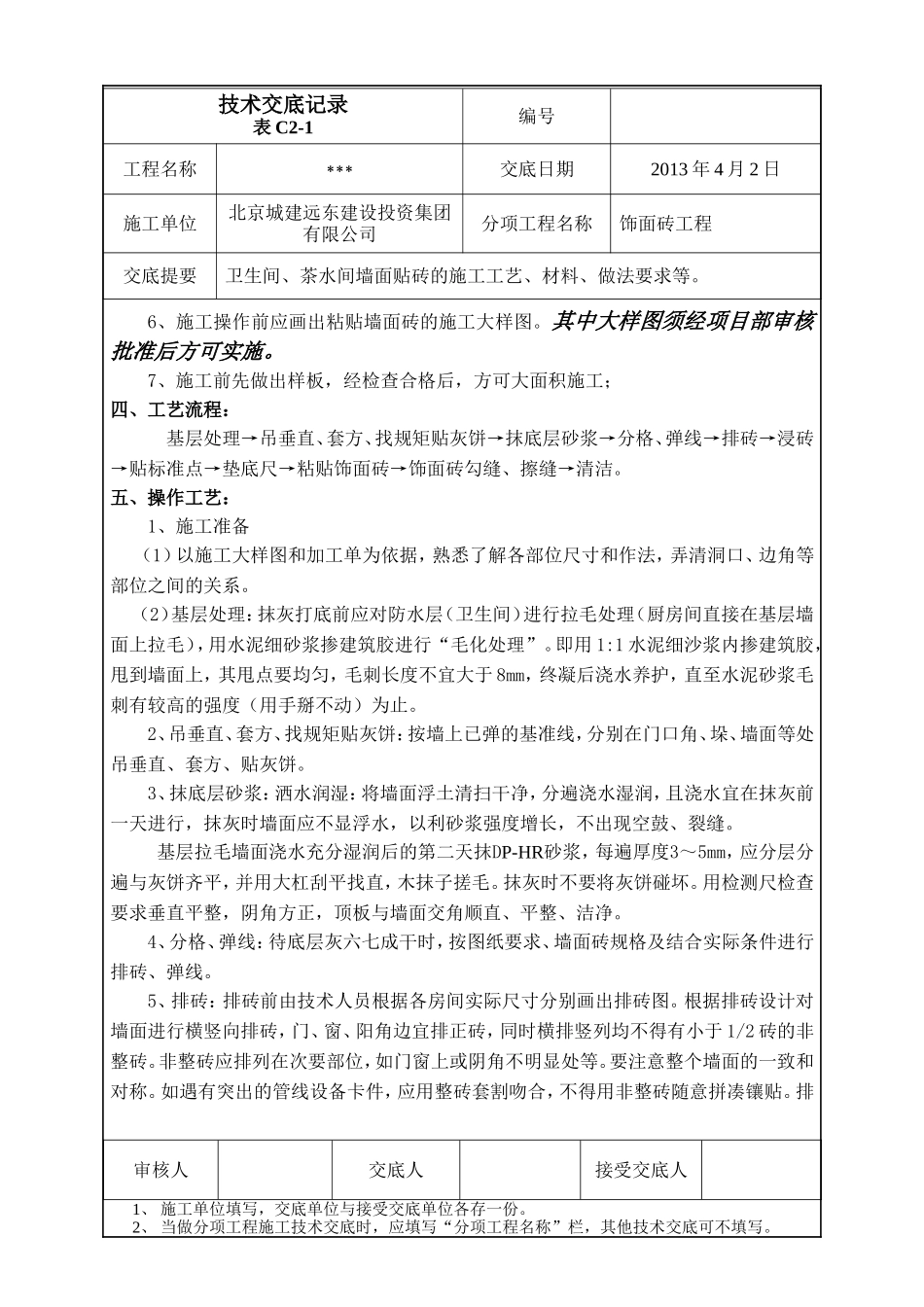

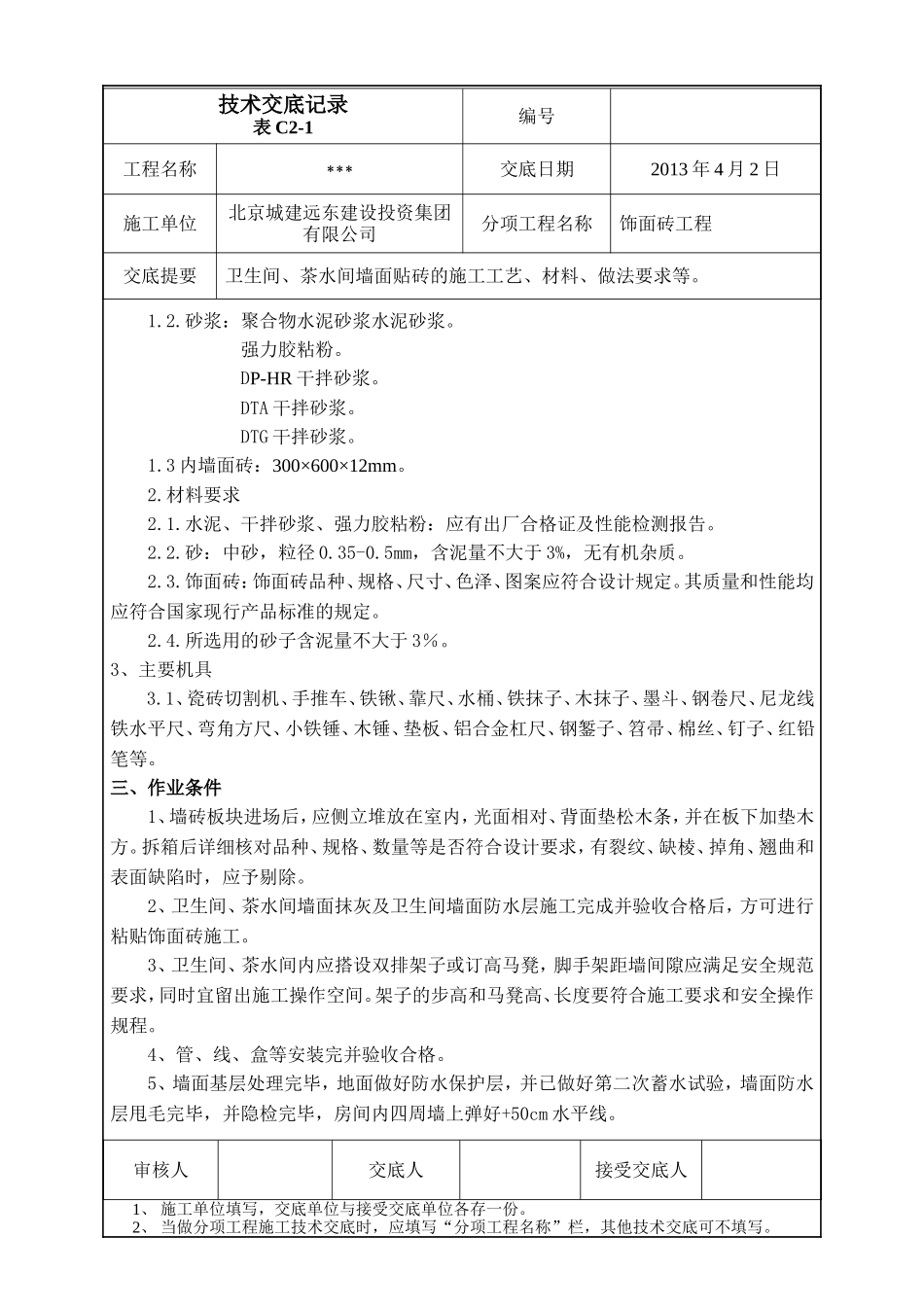

技术交底记录表C2-1编号工程名称***交底日期2013年4月2日施工单位北京城建远东建设投资集团有限公司分项工程名称饰面砖工程交底提要卫生间、茶水间墙面贴砖的施工工艺、材料、做法要求等
砂浆:聚合物水泥砂浆水泥砂浆
DP-HR干拌砂浆
DTA干拌砂浆
DTG干拌砂浆
3内墙面砖:300×6
