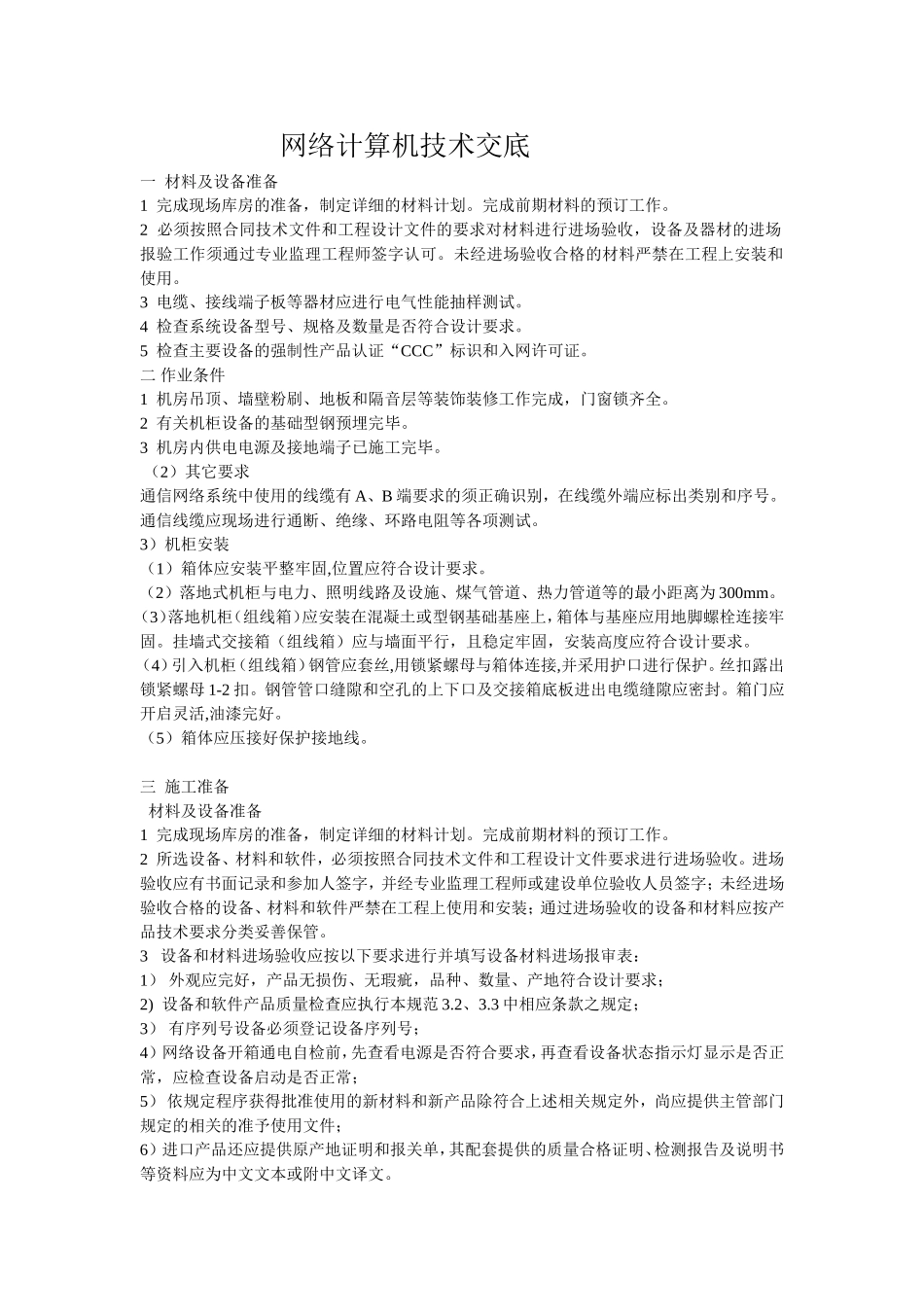

网络计算机技术交底一材料及设备准备1完成现场库房的准备,制定详细的材料计划
完成前期材料的预订工作
2必须按照合同技术文件和工程设计文件的要求对材料进行进场验收,设备及器材的进场报验工作须通过专业监理工程师签字认可
未经进场验收合格的材料严禁在工程上安装和使用
3电缆、接线端子板等器材应进行电气性能抽样测试
4检查系统设备型号、规格及数量是否符合设计要求
5检查主要设备的强制性产品认证“CCC”标识和入网许可证
二作业条件1机房吊顶、墙壁粉刷、地板和隔音层等装饰装修工作完成,门窗锁齐全
2有关机柜设备的基础型钢预埋完毕
3机房内供电电源及接地端子已施工完毕
(2)其它要求通信网络系统中使用的线缆有A、B端要求的须正确识别,在线缆外端应标出类别和序号
通信线缆应现场进行通断、绝缘、环路电阻等各项测试
3)机柜安装(1)箱体应安装平整牢固,位置应符合设计要求
(2)落地式机柜与电力、照明线路及设施、煤气管道、热力管道等的最小距离为300mm
(3)落地机柜(组线箱)应安装在混凝土或型钢基础基座上,箱体与基座应用地脚螺栓连接牢固
挂墙式交接箱(组线箱)应与墙面平行,且稳定牢固,安装高度应符合设计要求
(4)引入机柜(组线箱)钢管应套丝,用锁紧螺母与箱体连接,并采用护口进行保护
丝扣露出锁紧螺母1-2扣
钢管管口缝隙和空孔的上下口及交接箱底板进出电缆缝隙应密封
箱门应开启灵活,油漆完好
(5)箱体应压接好保护接地线
三施工准备材料及设备准备1完成现场库房的准备,制定详细的材料计划
完成前期材料的预订工作
2所选设备、材料和软件,必须按照合同技术文件和工程设计文件要求进行进场验收
进场验收应有书面记录和参加人签字,并经专业监理工程师或建设单位验收人员签字;未经进场验收合格的设备、材料和软件严禁在工程上使用和安装;通过进场验收的设备和材料应按产品技术要求分类妥善保管
3设备和材料进场验
