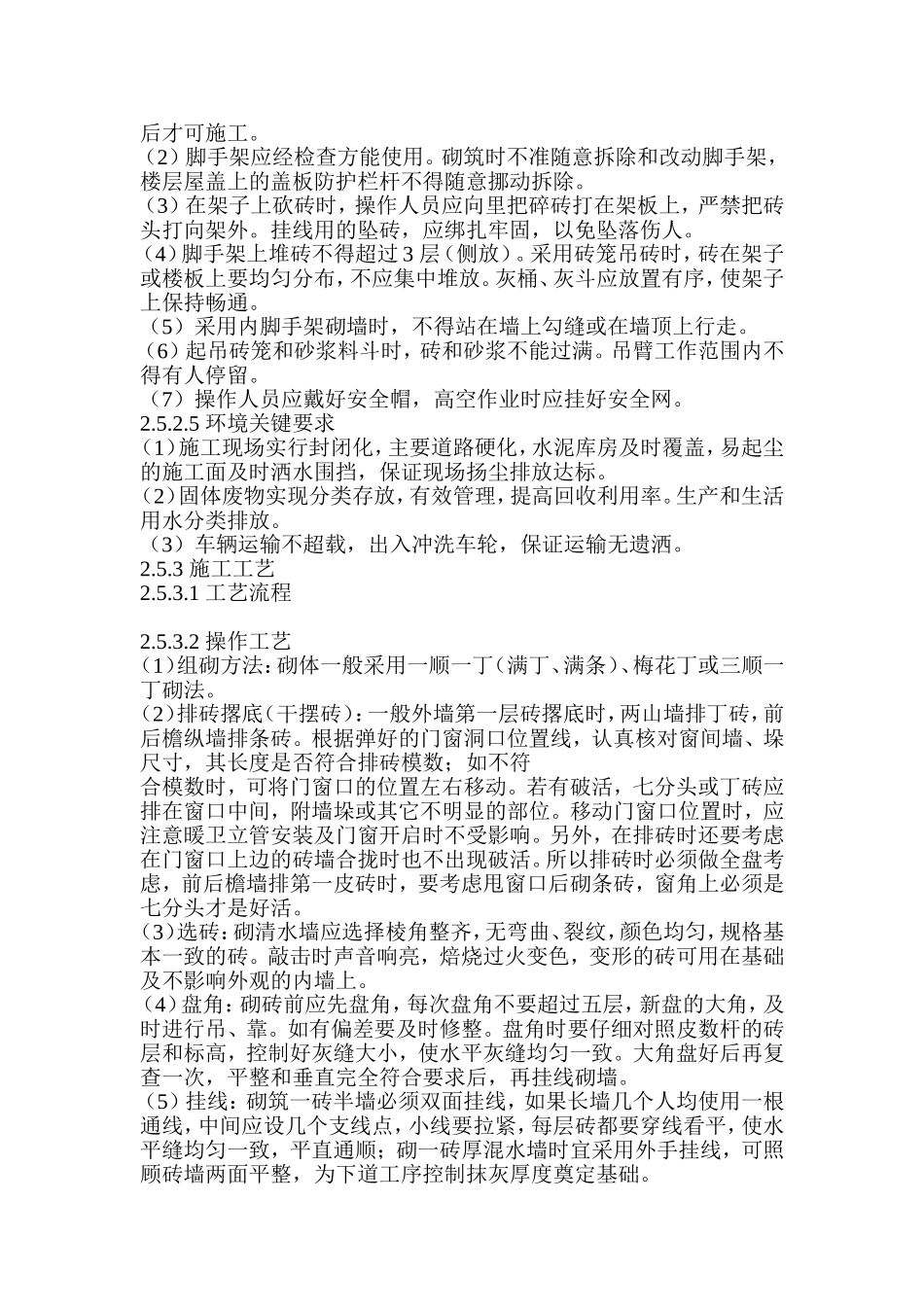

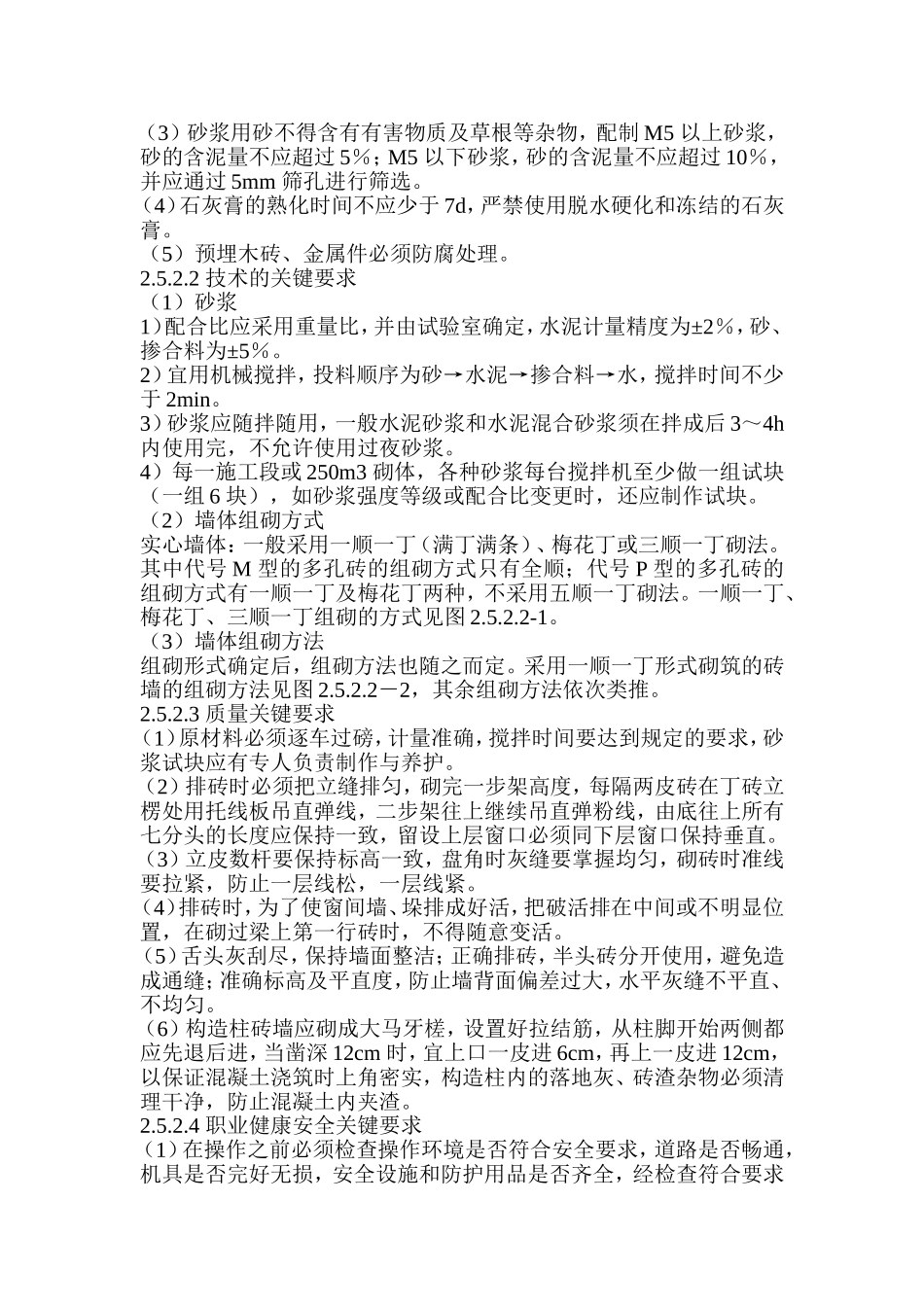

5砖墙砌体工程2
1施工准备2
1技术准备(1)根据设计施工图纸及标准规范编制砖墙砌体专项的施工方案,并经相关单位批准通过
(2)根据现场条件,完成工程测量控制点的定位、移交、复核工作
(3)编制工程材料、机具、劳动力的需求计划
(4)完成进场材料的见证取样检验及砌筑砂浆的试配工作
(5)组织施工人员进行技术、质量、安全、环境交底
2材料要求(1)砂浆强度等级必须符合设计要求,砖墙砌筑宜用混合砂浆
1)水泥:一般采用32
5级普通硅酸盐水泥或矿渣硅酸盐水泥
各强度等级水泥的强度数值见表2
2)砂:一般宜用中砂并不得含有有害物质,勾缝宜用细砂
3)水:使用自来水或天然洁净可供饮用的水
4)塑化材料:有石灰膏、磨细石灰粉、电石膏和粉煤灰等,石灰膏的熟化时间不少于7d,严禁使用冻结和脱水硬化的石灰膏
(2)砖的品种、强度等级必须符合设计要求,并应规格一致,有出厂合格证及试验单;用于砖墙常有烧结普通砖、烧结多孔砖、蒸压灰砂砖、蒸压粉煤灰砖等,具体材料要求见2
2中相关表格规定
3主要机具同2
4作业条件(1)完成室外及房心回填土,安装好沟盖板
(2)办完地基、基础工程隐检手续
(3)按标高抹好水泥砂浆防潮层
(4)弹好轴线墙身线,根据进场砖的实际规格尺寸,弹出门窗洞口位置线,经验线符合设计要求,办完预检手续
(5)按设计标高要求立好皮数杆,皮数杆的间距以15~20m为宜
(6)砂浆由试验室做好试配,准备好砂浆试模(6块为一组)
(7)施工现场安全防护已完成,并通过了质安员的验收
(8)脚手架应随砌随搭设,运输通道通畅,各类机具应准备就绪
5施工组织及人员准备(1)健全现场各项管理制度,专业技术人员持证上岗,并进行了技术、安全交底;(2)班组砌筑工人要求中、高级工不少于70
