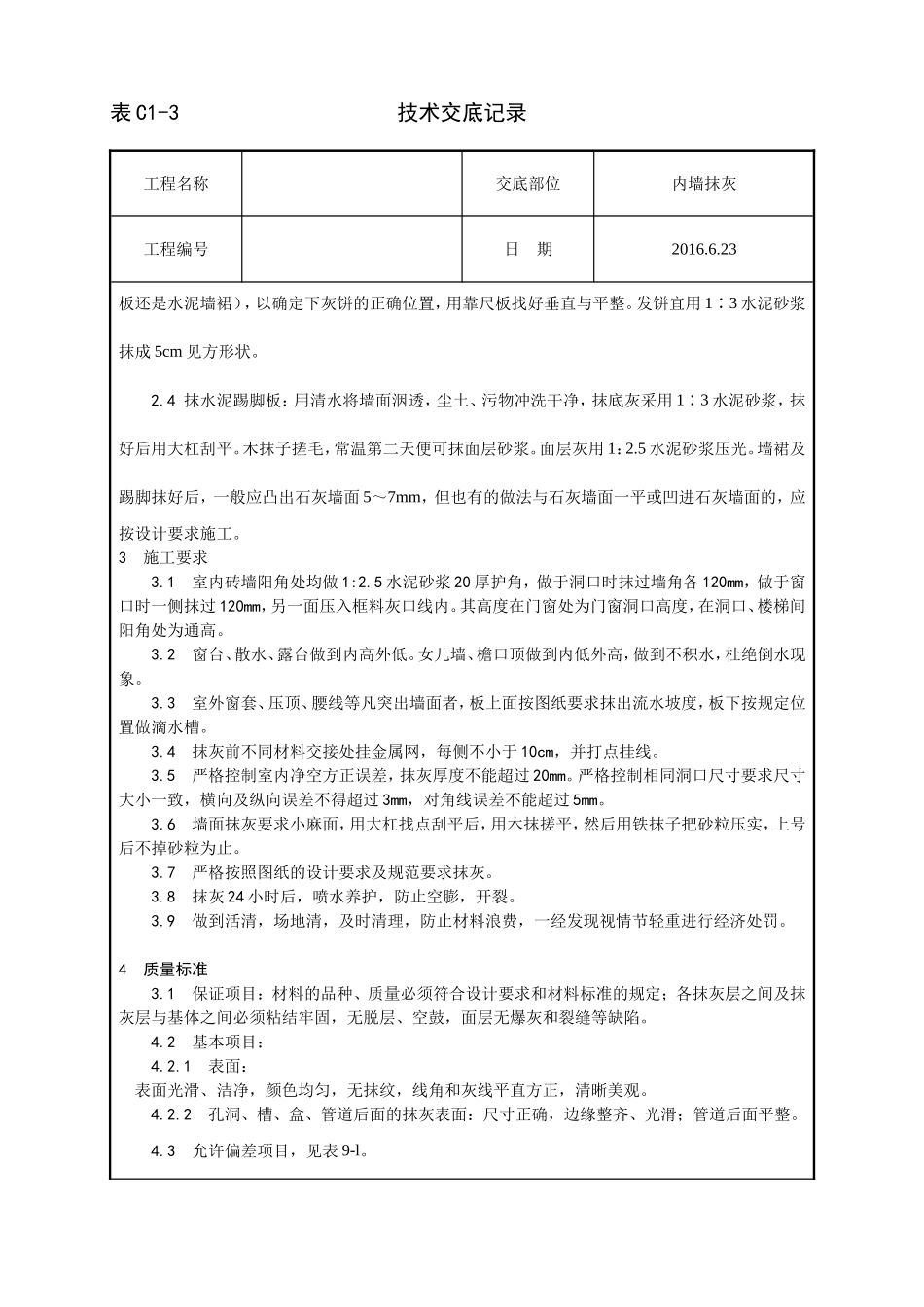

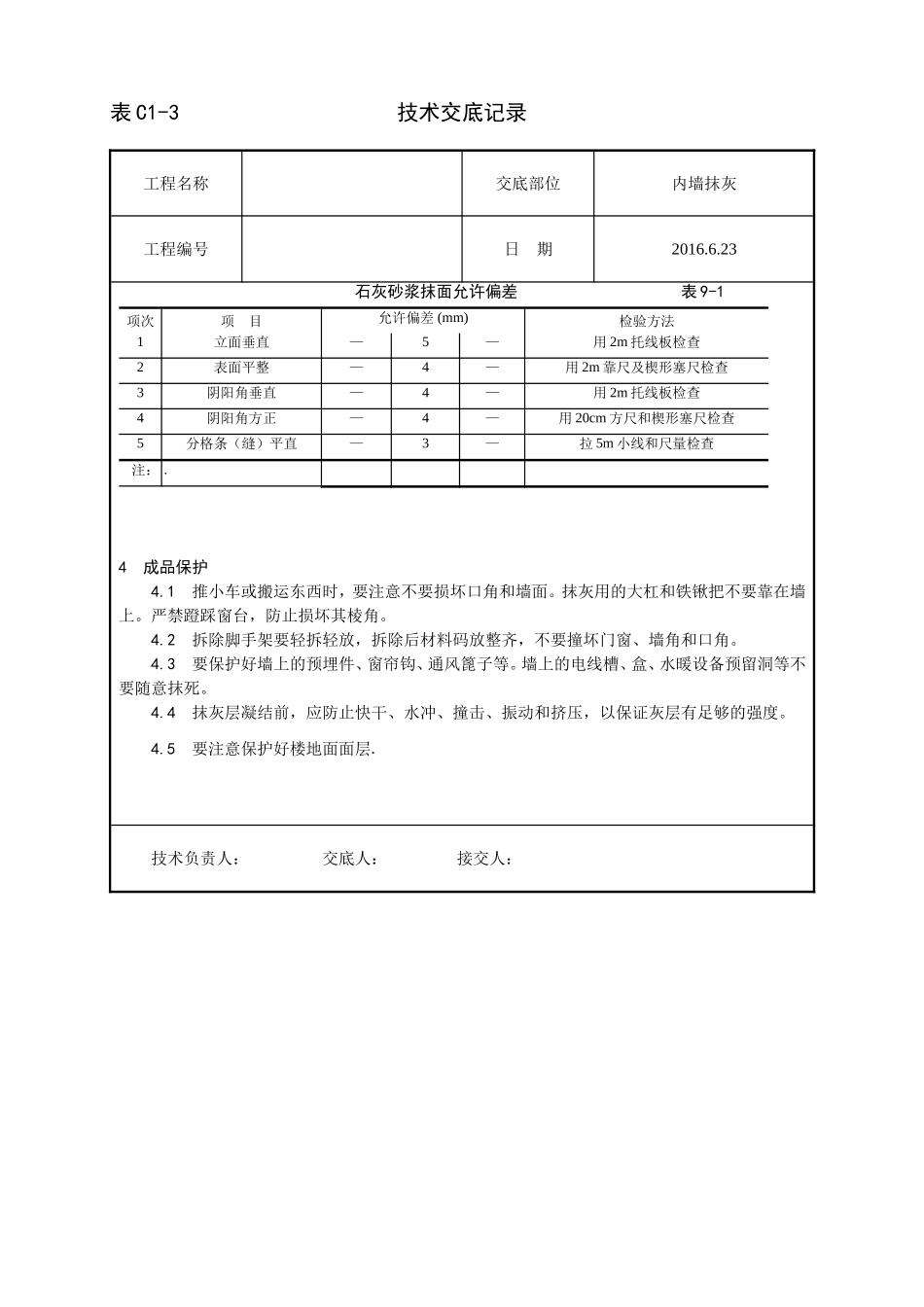

表C1-3技术交底记录工程名称交底部位内墙抹灰工程编号日期2016
23内墙抹石灰砂浆1施工准备1
1主要材料和机具:1
1砂:中砂,平均粒径为0
5mm,使用前应过5mm孔径的筛子
且不得含有杂质
2主要机具:砂浆搅拌机、平锹、筛子(孔径5mm)、窄手推车、大桶、灰槽、灰勺、1
5m中杠、2m靠尺板、线坠、钢卷尺、方尺、托灰板、铁抹子、木抹子、塑料袜子、八字靠尺、5~7mm厚方口靠尺、阴阳角抹子、长舌铁抹子、铁水平、长毛刷、排笔、钢丝刷、笤帚、喷壶、胶皮水管、小水桶、粉线袋、小白线、钻子(尖、扁头)、锤子、钳子、钉子、托线板、工具袋等
2作业条件:1
1砖墙基层表面的灰尘、污垢和油渍等应清除干净,并浇水湿润
2根据室内高度和抹灰现场的具体情况,提前准备好抹灰高凳或脚手架,架子应离开墙面及墙角200~250mm,以利操作
3室内大面积施工前应制定施工方案,先做样板间,经鉴定合格后再大面积施工
4屋面防水工程完工前进行室内抹灰时,必须采取防护措施
2操作工艺2
1工艺流程:墙面浇水→刷毛→吊垂直抹灰饼→5个厚1:0
5:3水泥石灰砂浆→7~9个厚1:1:6水泥石灰砂浆→墙面防裂网→7~9个厚1:1:6水泥石灰砂浆2
2墙面浇水:抹灰前一天,应用胶皮管自上而下的浇水湿润
3抹灰按质量要求为中级,室内砖墙抹灰层的平均总厚度,不得大于20mm
根据设计图纸要求的抹灰质量等级,按基层表面平整垂直情况,吊垂直、套方、找规矩,经检查后确定抹灰厚度,但最少不应小于7mm
墙面凹度较大时要分层衬平(石灰砂浆和水泥混合砂浆每层厚度宜为7~9mm),操作时先抹上灰饼再抹下灰饼;抹灰饼时要根据室内抹灰的要求(分清抹踢脚表C1-3技术交底记录工程名称交底部位内墙抹灰工程编号日期2016
23板还是水泥墙裙),以确定下灰饼的正确位置,用
