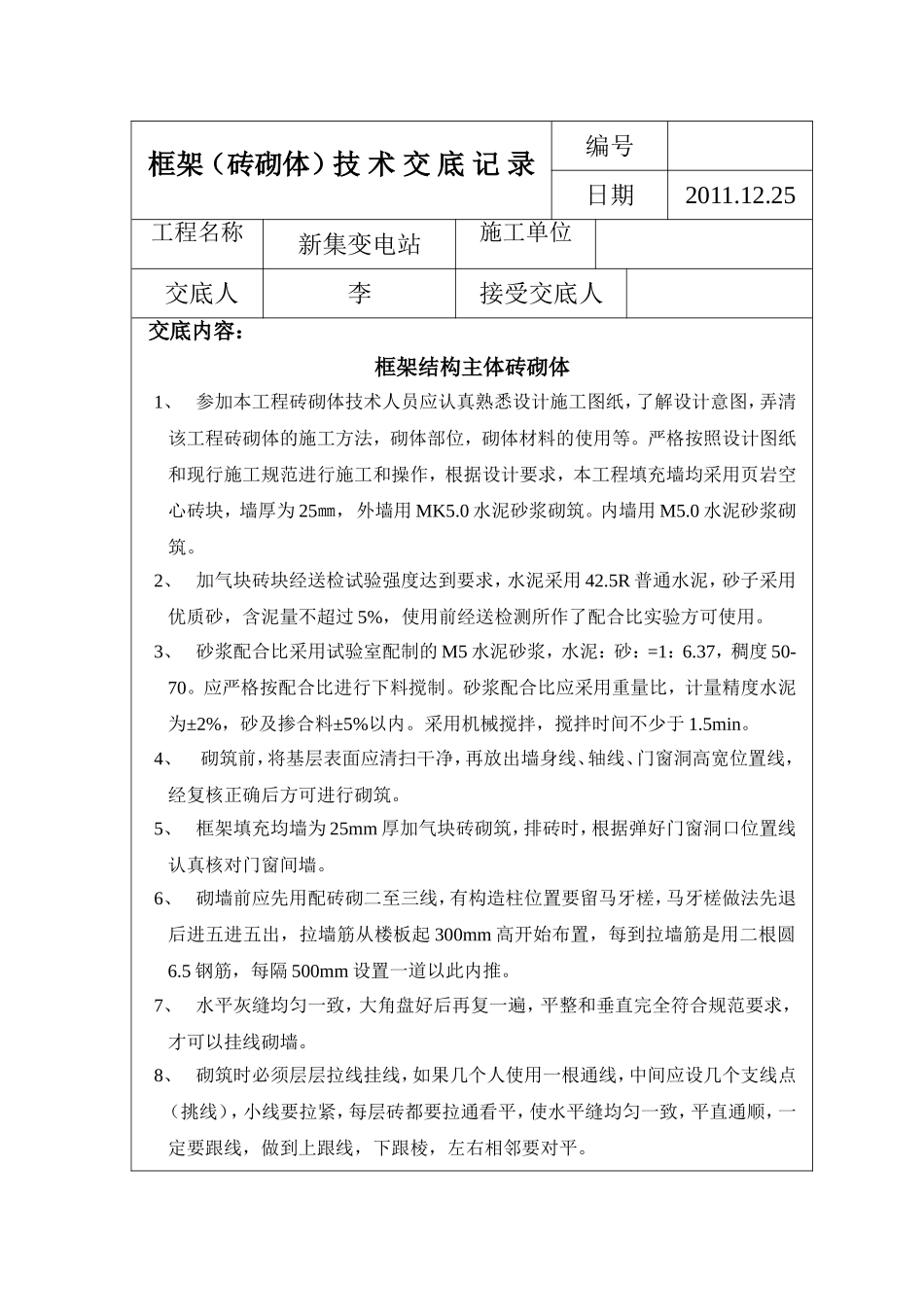

框架(砖砌体)技术交底记录编号日期2011
25工程名称新集变电站施工单位交底人李接受交底人交底内容:框架结构主体砖砌体1、参加本工程砖砌体技术人员应认真熟悉设计施工图纸,了解设计意图,弄清该工程砖砌体的施工方法,砌体部位,砌体材料的使用等
严格按照设计图纸和现行施工规范进行施工和操作,根据设计要求,本工程填充墙均采用页岩空心砖块,墙厚为25㎜,外墙用MK5
0水泥砂浆砌筑
0水泥砂浆砌筑
2、加气块砖块经送检试验强度达到要求,水泥采用42
5R普通水泥,砂子采用优质砂,含泥量不超过5%,使用前经送检测所作了配合比实验方可使用
3、砂浆配合比采用试验室配制的M5水泥砂浆,水泥:砂:=1:6

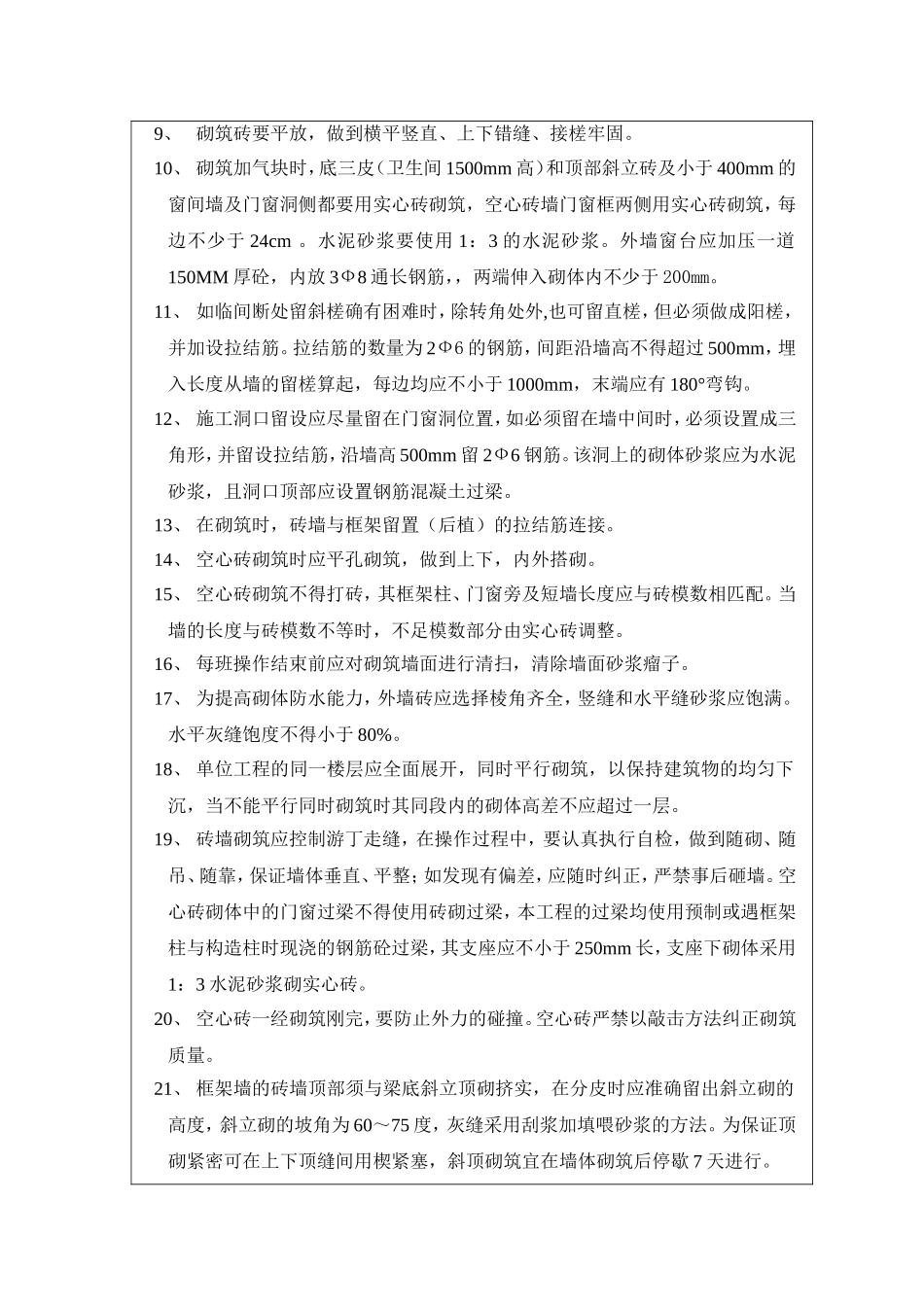

37,稠度50-70
应严格按配合比进行下料搅制
砂浆配合比应采用重量比,计量精度水泥为±2%,砂及掺合料±5%以内
采用机械搅拌,搅拌时间不少于1
4、砌筑前,将基层表面应清扫干净,再放出墙身线、轴线、门窗洞高宽位置线,经复核正确后方可进行砌筑
5、框架填充均墙为25mm厚加气块砖砌筑,排砖时,根据弹好门窗洞口位置线认真核对门窗间墙
6、砌墙前应先用配砖砌二至三线,有构造柱位置要留马牙槎,马牙槎做法先退后进五进五出,拉墙筋从楼板起300mm高开始布置,每到拉墙筋是用二根圆6
5钢筋,每隔500mm设置一道以此内推
7、水平灰缝均匀一致,大角盘好后再复一遍,平整和垂直完全符合规范要求,才可以挂线砌墙
8、砌筑时必须层层拉线挂线,如果几个人使用一根通线,中间应设几个支线点(挑线),小线要拉紧,每层砖都要拉通看平,使水平缝均匀一致,平直通顺,一定要跟线,做到上跟线,下跟棱,左右相邻要对平
9、砌筑砖要平放,做到横平竖直、上下错缝、接槎牢固
10、砌筑加气块时,底三皮(卫生间1500mm高)和顶部斜立砖及小于400mm的窗间墙及门窗洞侧都要用实心砖砌筑,空心砖墙门窗
