电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

建筑补槽抹灰工程施工方案VIP免费

建筑补槽抹灰工程施工方案_第1页
1/6
建筑补槽抹灰工程施工方案_第2页
2/6
建筑补槽抹灰工程施工方案_第3页
3/6

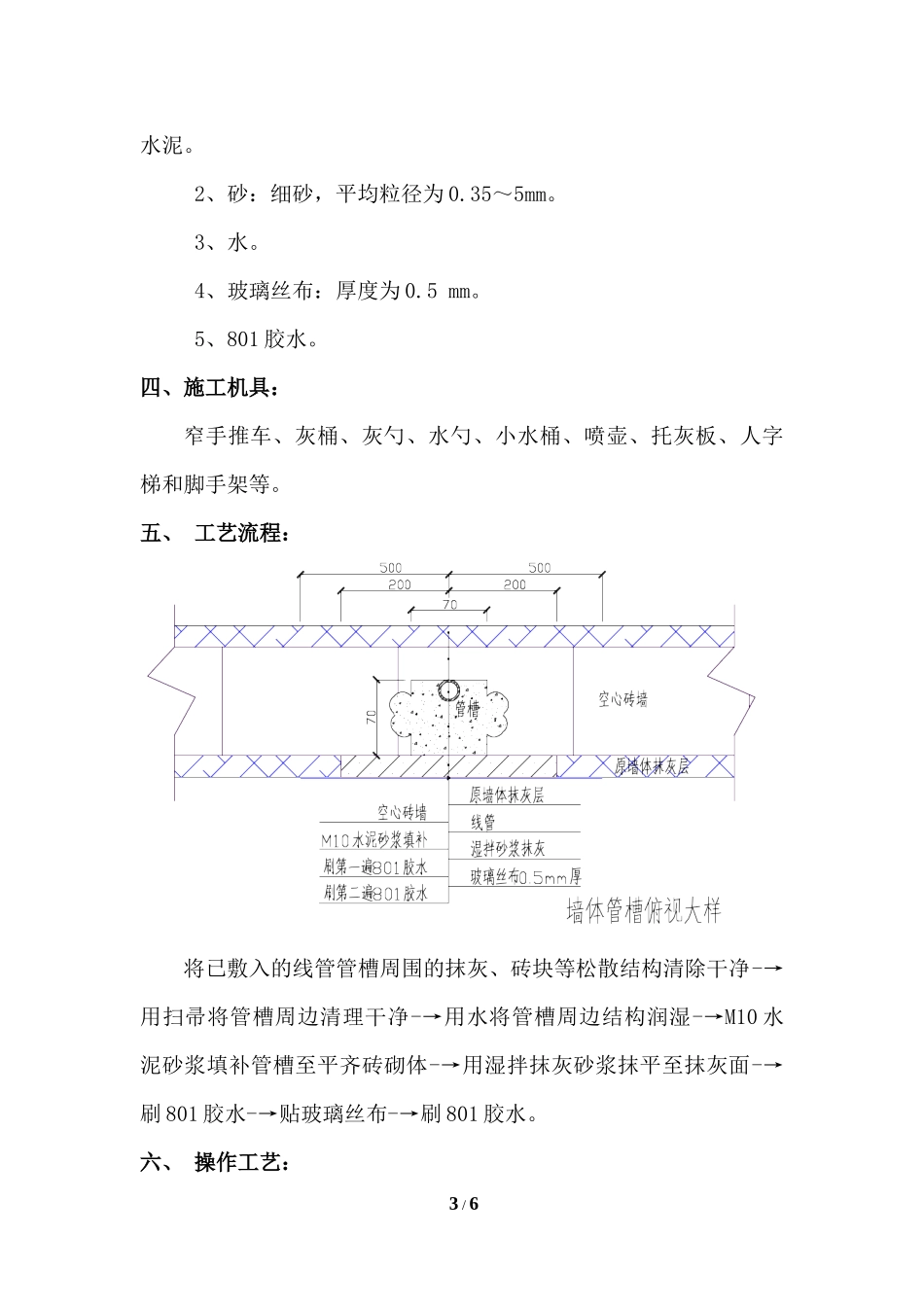

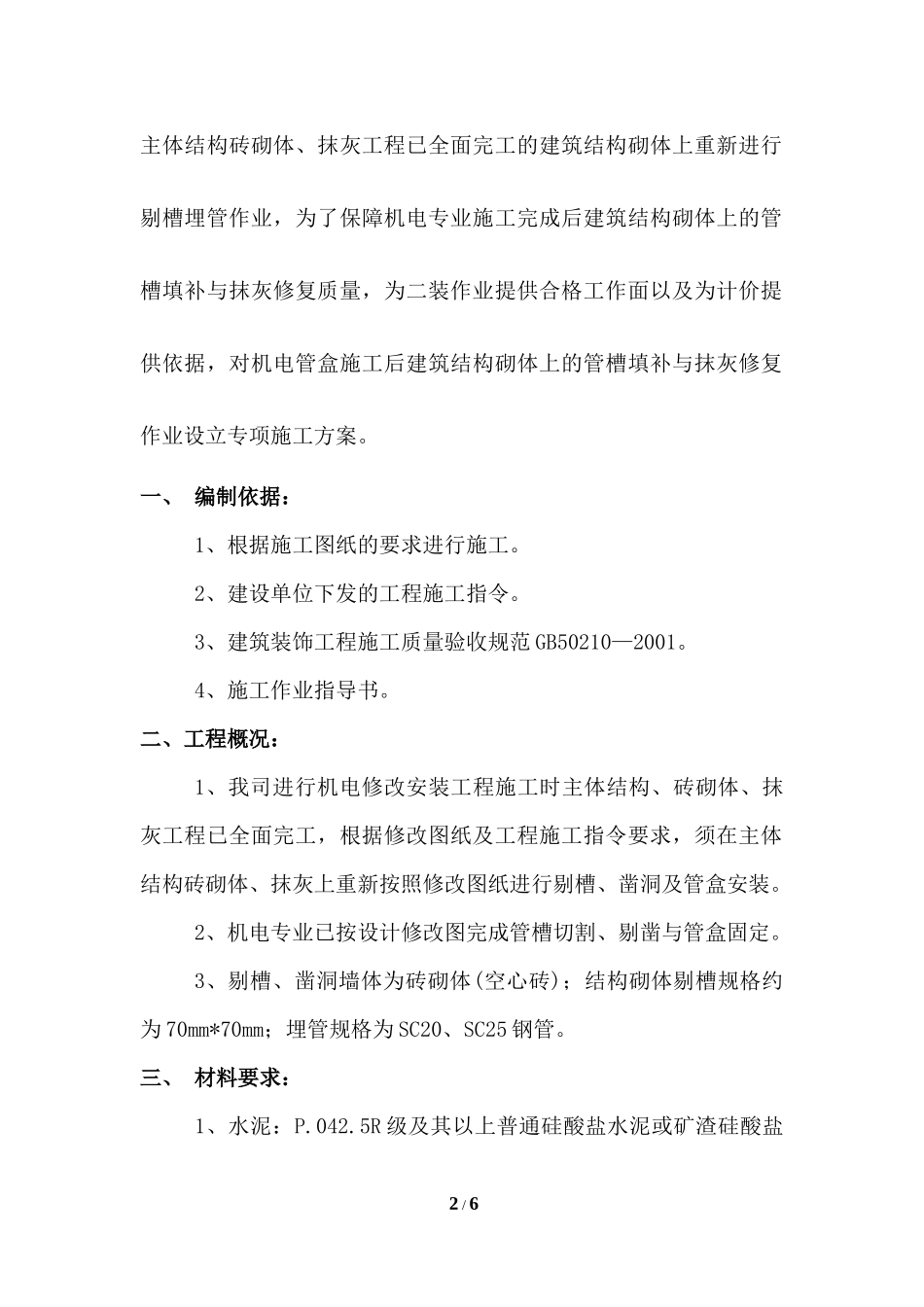

墙体管槽填补及抹灰修复施工方案2011.11.26墙体管槽填补及抹灰修复施工方案根据建设单位二装修改方案及工程施工指令,我机电专业将在1/6主体结构砖砌体、抹灰工程已全面完工的建筑结构砌体上重新进行剔槽埋管作业,为了保障机电专业施工完成后建筑结构砌体上的管槽填补与抹灰修复质量,为二装作业提供合格工作面以及为计价提供依据,对机电管盒施工后建筑结构砌体上的管槽填补与抹灰修复作业设立专项施工方案。一、编制依据:1、根据施工图纸的要求进行施工。2、建设单位下发的工程施工指令。3、建筑装饰工程施工质量验收规范GB50210—2001。4、施工作业指导书。二、工程概况:1、我司进行机电修改安装工程施工时主体结构、砖砌体、抹灰工程已全面完工,根据修改图纸及工程施工指令要求,须在主体结构砖砌体、抹灰上重新按照修改图纸进行剔槽、凿洞及管盒安装。2、机电专业已按设计修改图完成管槽切割、剔凿与管盒固定。3、剔槽、凿洞墙体为砖砌体(空心砖);结构砌体剔槽规格约为70mm*70mm;埋管规格为SC20、SC25钢管。三、材料要求:1、水泥:P.042.5R级及其以上普通硅酸盐水泥或矿渣硅酸盐2/6水泥。2、砂:细砂,平均粒径为0.35~5mm。3、水。4、玻璃丝布:厚度为0.5mm。5、801胶水。四、施工机具:窄手推车、灰桶、灰勺、水勺、小水桶、喷壶、托灰板、人字梯和脚手架等。五、工艺流程:将已敷入的线管管槽周围的抹灰、砖块等松散结构清除干净-→用扫帚将管槽周边清理干净-→用水将管槽周边结构润湿-→M10水泥砂浆填补管槽至平齐砖砌体-→用湿拌抹灰砂浆抹平至抹灰面-→刷801胶水-→贴玻璃丝布-→刷801胶水。六、操作工艺:3/61、管槽填补:①、将管槽内的管道固定牢固。然后将槽内杂物清理干净,用清水湿润,采用湿拌抹灰砂浆加2%膨胀剂填充空隙后,用1:2.5水泥砂浆分层抹平至砖体表面。②、保障线管外壁与抹灰面层间距不小于15mm。2、抹水泥砂浆面层:待墙体管槽填补稳固干燥后方可进行抹灰操作,操作时先将墙面湿润,在进行墙面抹灰工作时,为防止出现墙面色差或开裂,施工过程中对于材料的配合比应注意。厚度30~50mm的,须分层抹灰,每次抹灰厚度不超过20mm。3、铺抗裂布:在抹灰完成并干燥的墙面上涂刷801胶水,涂刷宽度超出新旧抹灰界300mm;然后在涂刷801胶水的墙面上敷贴玻璃丝布,最后再沿敷贴后的玻璃丝布上涂刷一遍801胶水。七、质量要求:由专人负责线管槽修补质量,加强施工过程的监督、管理。1、抹灰前墙面的尘土、污垢、油渍等清除干净,并洒水湿润。2、一般抹灰材料的品种和性能要符合设计要求,水泥凝结时间和安全性须合格。砂浆的配合比按方案要求,不能私自乱调配。3、抹灰表面光滑、洁净、颜色均匀、无裂纹,分格缝和灰线清晰美观。4/64、抹灰用的脚手架应先搭好,架子要离开墙面200~250mm,搭好脚手板,防止落灰在地面,造成浪费。5、每一层施工段完成后,由质量员、班组长进行检验,线槽修补检查采取逐一检查的办法,发现有不合格者,立即返工重新凿除再进行修补。对返工部位根据实际情况填写记录,并跟踪复查,直至达到要求为止。八、成品保护1)、推小车或搬运东西时,要注意不损坏边角和墙面。2)、拆除脚手架要轻拆轻放,拆除后材料码放整齐,不可撞坏门窗、墙面和边角。九、文明施工及环境保护措施:1、所有的原材料必须按指定地点进行堆放排列整齐。2、施工现场的垃圾须集中堆放并进行清理。3、文明施工,坚持做到“工完、料尽、场地清”。十、安全1、施工前须对每位操作人员进行详细的交底,让每位员工掌握施工要领,提高施工技能,从思想上引起施工人员高度的重视。2、交底时,注意选用砂、卵石级配粒径的选择性和适用性。机电项目部5/66/6

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

建筑补槽抹灰工程施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
