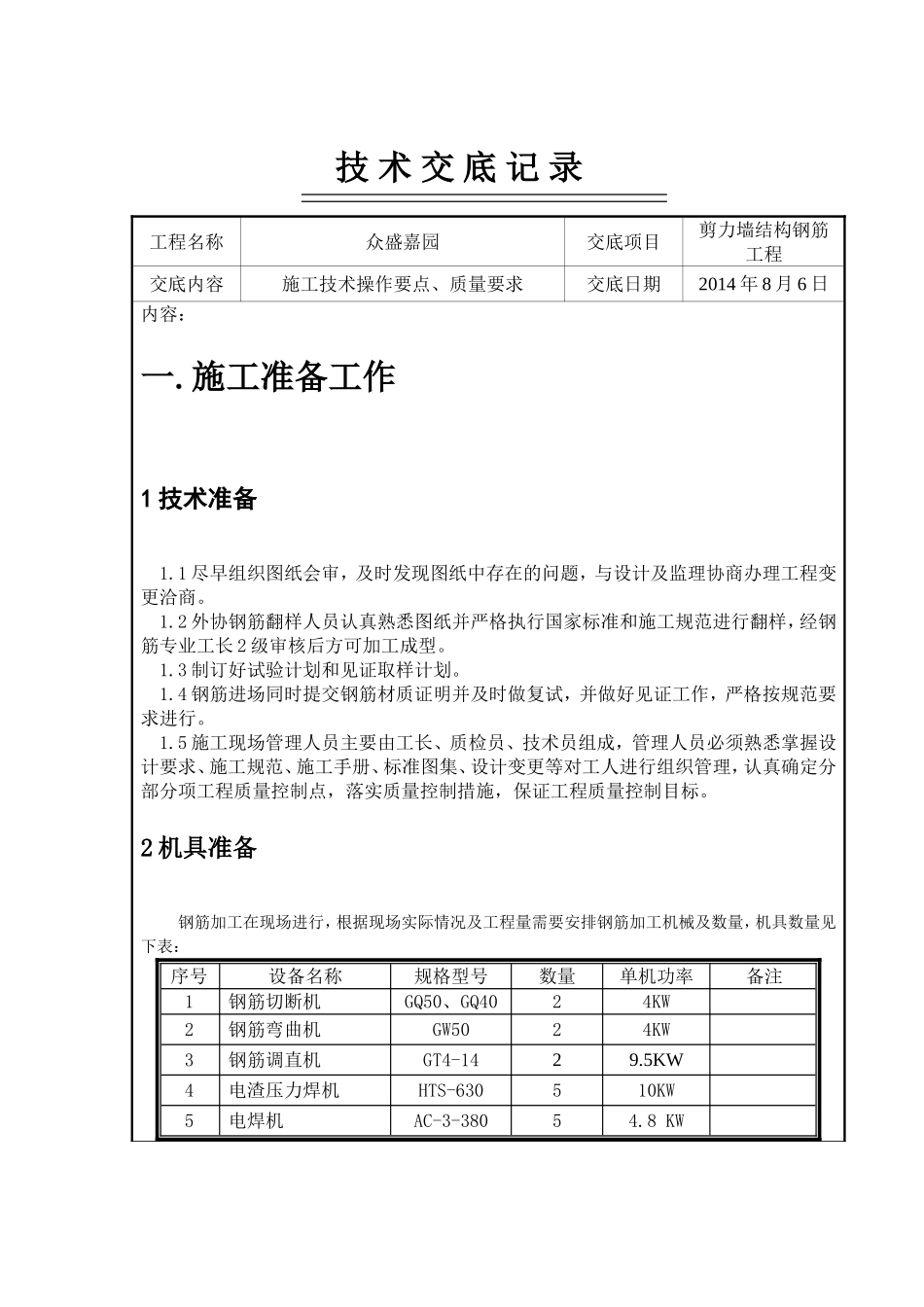

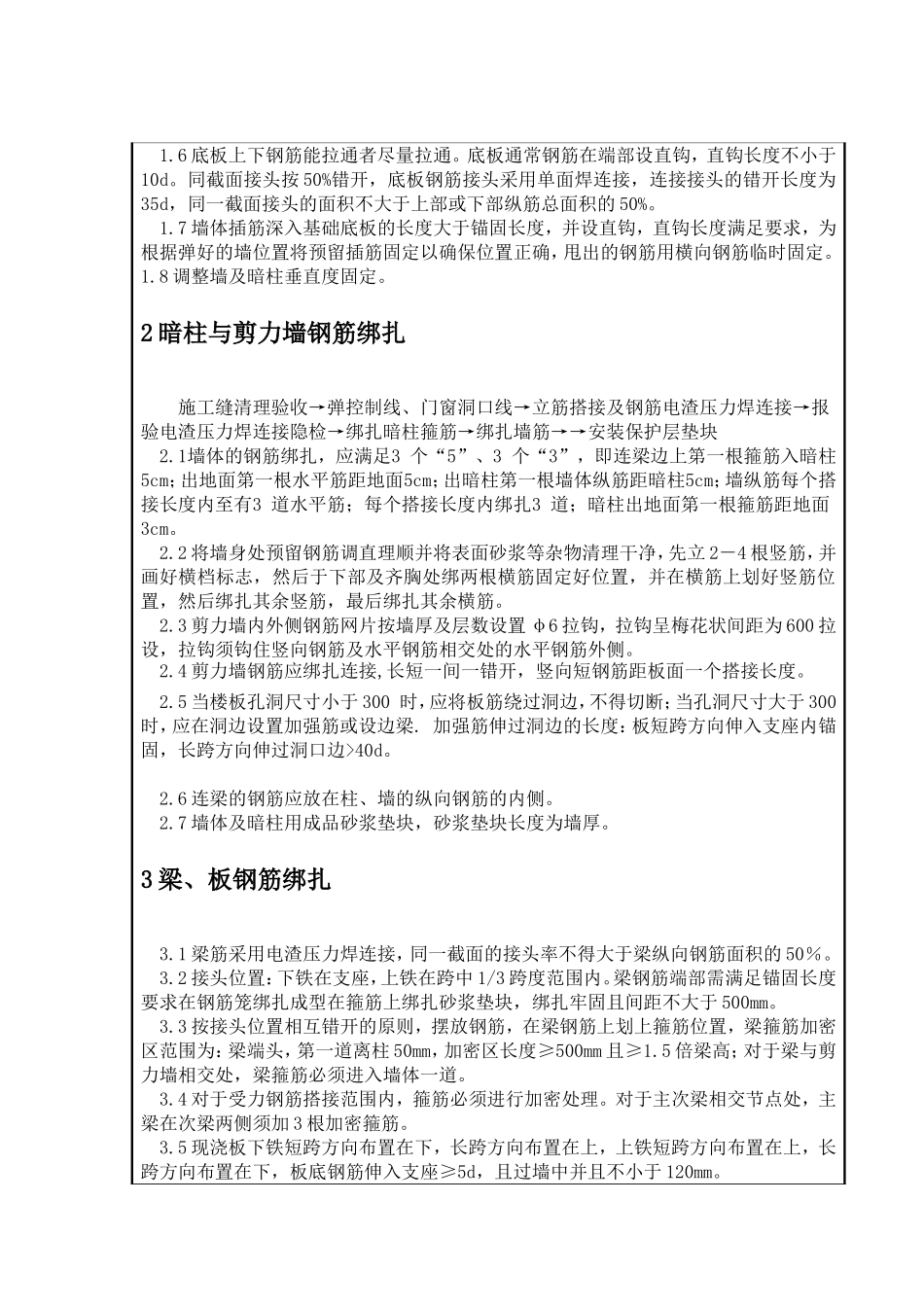

技术交底记录工程名称众盛嘉园交底项目剪力墙结构钢筋工程交底内容施工技术操作要点、质量要求交底日期2014年8月6日内容:一
施工准备工作1技术准备1
1尽早组织图纸会审,及时发现图纸中存在的问题,与设计及监理协商办理工程变更洽商
2外协钢筋翻样人员认真熟悉图纸并严格执行国家标准和施工规范进行翻样,经钢筋专业工长2级审核后方可加工成型
3制订好试验计划和见证取样计划
4钢筋进场同时提交钢筋材质证明并及时做复试,并做好见证工作,严格按规范要求进行
5施工现场管理人员主要由工长、质检员、技术员组成,管理人员必须熟悉掌握设计要求、施工规范、施工手册、标准图集、设计变更等对工人进行组织管理,认真确定分部分项工程质量控制点,落实质量控制措施,保证工程质量控制目标
2机具准备钢筋加工在现场进行,根据现场实际情况及工程量需要安排钢筋加工机械及数量,机具数量见下表:序号设备名称规格型号数量单机功率备注1钢筋切断机GQ50、GQ4024KW2钢筋弯曲机GW5024KW3钢筋调直机GT4-1429
5KW4电渣压力焊机HTS-630510KW5电焊机AC-3-38054
8KW3材料准备3
1钢筋必须在公司合格承包方范围内进行采购,钢筋进场必须有出厂合格证,材质证明书,原材料必须符合现行规范、标准和设计要求
2施工前,根据施工进度计划和加工场地情况合理配备材料,并运到现场进行加工,钢筋进现场后,要严格按规范要求检查其外观、尺寸是否符合设计要求
3凭进场钢筋的材质证明进行钢筋复试,试验内容包括拉伸、弯曲、屈服点、极限强度
工人数量钢筋加工机械工人数量钢筋加工机械4人调直机8人弯曲机8人切断机20人电渣压力焊机其他工人6人二
施工工艺流程1基础钢筋施工电梯井坑短向钢筋电梯井坑长向钢筋电梯井坑构造钢筋铺底板下网下铁铺底板下网上铁绑扎马凳铺底板上网下铁铺底板上网上铁
