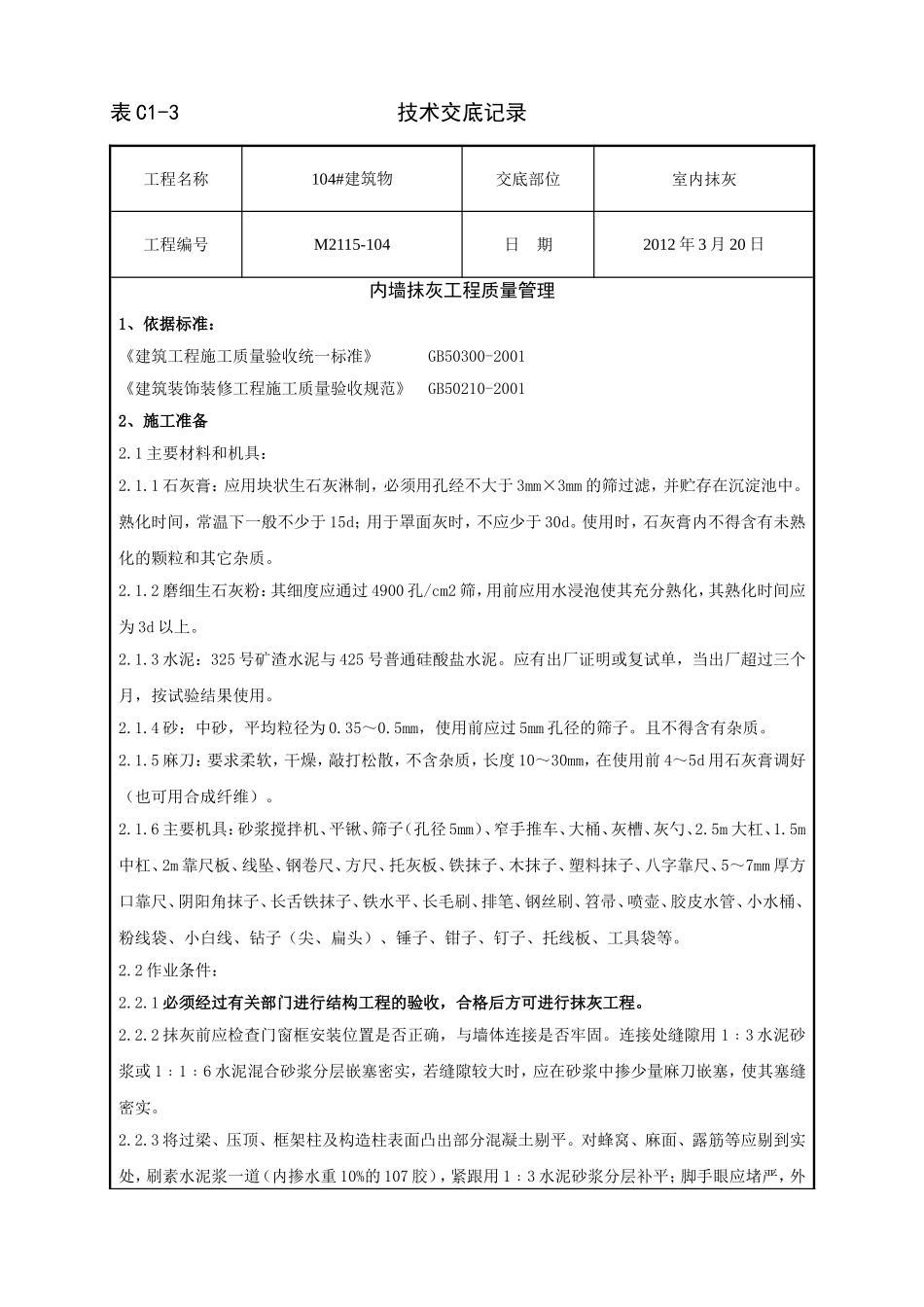

表C1-3技术交底记录工程名称104#建筑物交底部位室内抹灰工程编号M2115-104日期2012年3月20日内墙抹灰工程质量管理1、依据标准:《建筑工程施工质量验收统一标准》GB50300-2001《建筑装饰装修工程施工质量验收规范》GB50210-20012、施工准备2
1主要材料和机具:2
1石灰膏:应用块状生石灰淋制,必须用孔经不大于3mm×3mm的筛过滤,并贮存在沉淀池中
熟化时间,常温下一般不少于15d;用于罩面灰时,不应少于30d
使用时,石灰膏内不得含有未熟化的颗粒和其它杂质
2磨细生石灰粉:其细度应通过4900孔/cm2筛,用前应用水浸泡使其充分熟化,其熟化时间应为3d以上
3水泥:325号矿渣水泥与425号普通硅酸盐水泥
应有出厂证明或复试单,当出厂超过三个月,按试验结果使用
4砂:中砂,平均粒径为0
5mm,使用前应过5mm孔径的筛子
且不得含有杂质
5麻刀:要求柔软,干燥,敲打松散,不含杂质,长度10~30mm,在使用前4~5d用石灰膏调好(也可用合成纤维)
6主要机具:砂浆搅拌机、平锹、筛子(孔径5mm)、窄手推车、大桶、灰槽、灰勺、2
5m大杠、1
5m中杠、2m靠尺板、线坠、钢卷尺、方尺、托灰板、铁抹子、木抹子、塑料抹子、八字靠尺、5~7mm厚方口靠尺、阴阳角抹子、长舌铁抹子、铁水平、长毛刷、排笔、钢丝刷、笤帚、喷壶、胶皮水管、小水桶、粉线袋、小白线、钻子(尖、扁头)、锤子、钳子、钉子、托线板、工具袋等
2作业条件:2
1必须经过有关部门进行结构工程的验收,合格后方可进行抹灰工程
2抹灰前应检查门窗框安装位置是否正确,与墙体连接是否牢固
连接处缝隙用1﹕3水泥砂浆或1﹕1﹕6水泥混合砂浆分层嵌塞密实,若缝隙较大时,应在砂浆中掺少量麻刀嵌塞,使其塞缝密实

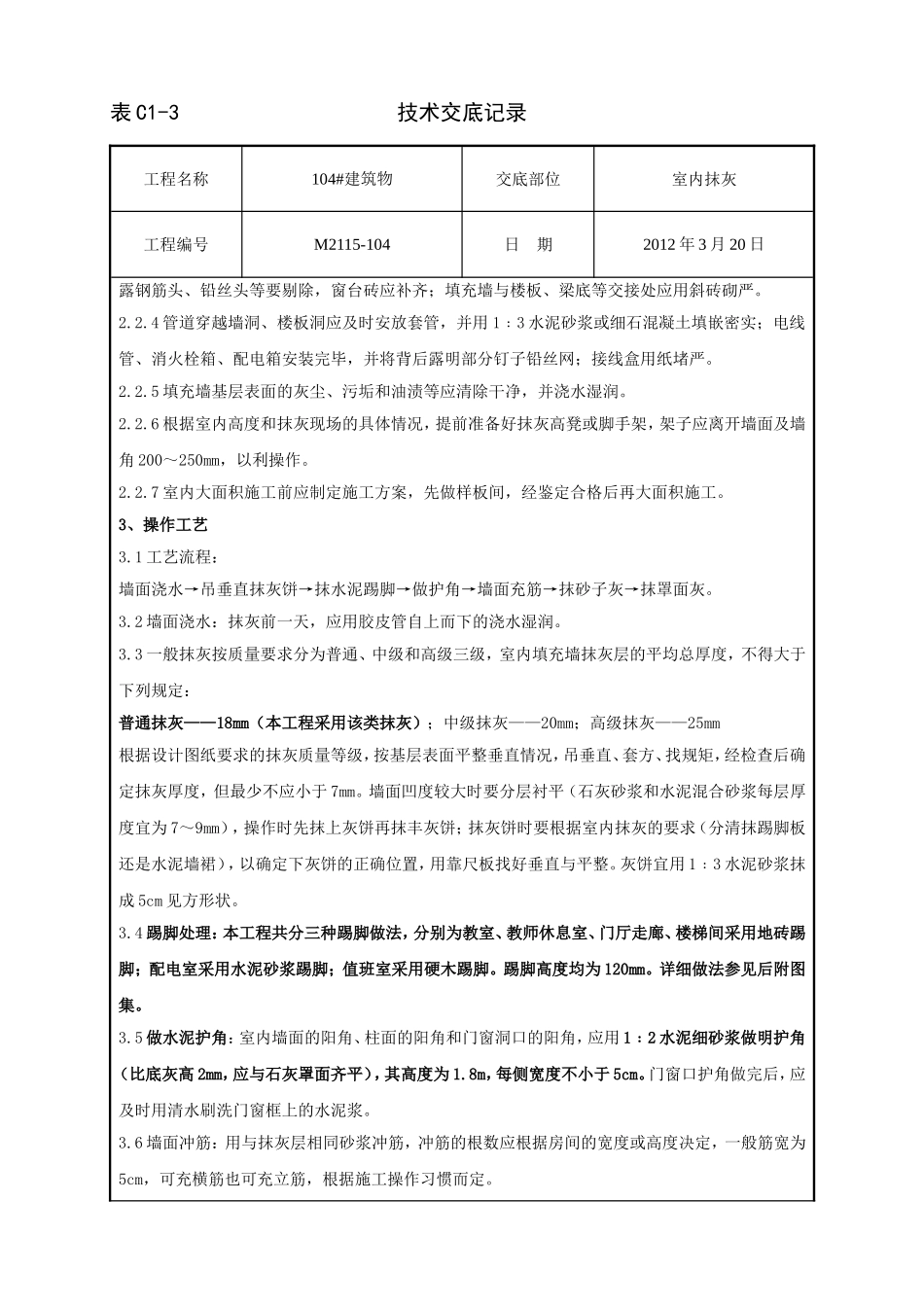

3将过梁、压顶
