技术交底书表格编号CRECSH-PM-0908项目名称共3页交底编号JD042014032801工程名称设计文件图号ZXSB—BD1—14施工部位K10+535~K11+062水(鱼)塘软基填筑交底日期2014年04月交底内容:1、交底范围该交底适用于K10+535~K11+062水(鱼)塘软基填筑2、设计情况里程段填方部分地质为软土地基,该路段软土路基处理采用搅拌桩,为了满足搅拌桩施工工艺及技术要求,需对该鱼塘、水塘进行土方填筑,路堤采用水平分层填筑,按照横断面全宽分成水平层次,逐层向上填筑至标高3
3、施工准备工作(1)测量小组放出路基中线、路基坡脚等位置;(2)机械、设备到场;(3)施工人员安排到位
4、施工工艺4
1工艺流程施工准备—分层填筑-摊铺平整-碾压夯实1施工准备(1)首先进行施工放样,开工前,本项目部进行了导线、中线、水准点的复测,并根据现场实际情况增设了必要的导线、水准点
测量成果已经监理工程师核准,按图纸放出路基中线、坡脚等位置
(2)清除塘埂上表土和树根草皮或腐殖土,在鱼塘埂两侧(沿路线方向)开挖排水沟,沟底设置一定的坡度,沟底高程沿路线小里程方向由高至低
(3)鱼塘排水:采用潜水泵将鱼塘内的水抽干,鱼塘内四周设排水沟,在较低位置处设集水坑,随时将水抽干,将水抽自塘埂排水沟并最终汇入河流,鱼塘水完全排干后进行晾晒,待表面干硬后报监理及业主对浮泥面1标高及淤泥深度进行复测,如果与设计不符,需经监理及业主确认工程量后,批复后再进行后续施工

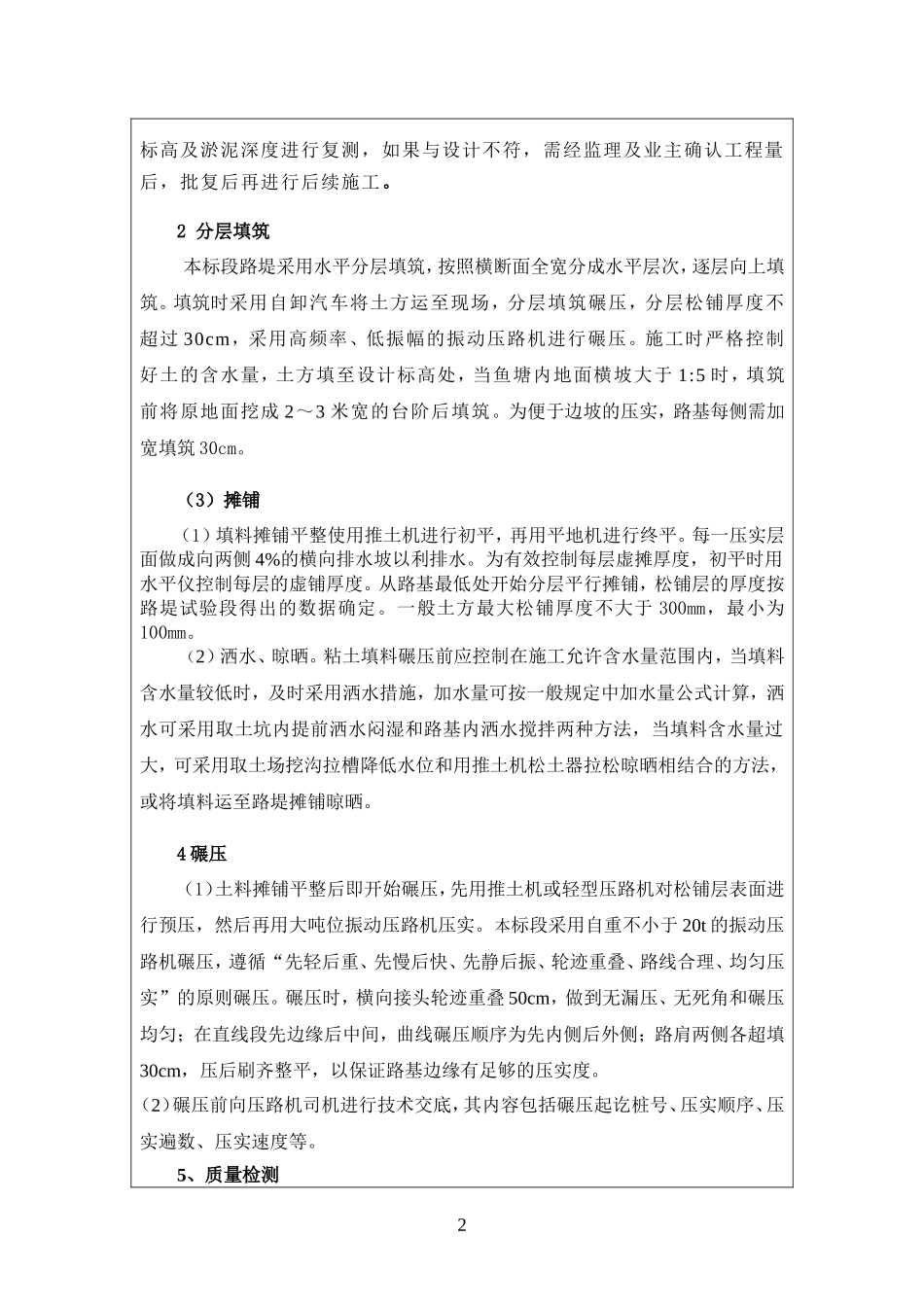

2分层填筑本标段路堤采用水平分层填筑,按照横断面全宽分成水平层次,逐层向上填筑
填筑时采用自卸汽车将土方运至现场,分层填筑碾压,分层松铺厚度不超过30cm,采用高频率、低振幅的振动压路机进行碾压
施工时严格控制好土的含水量,土方填至设计标高处,当鱼塘内地面横坡大于1:5时,填筑前将原地面挖成2~3米宽的台阶后填
