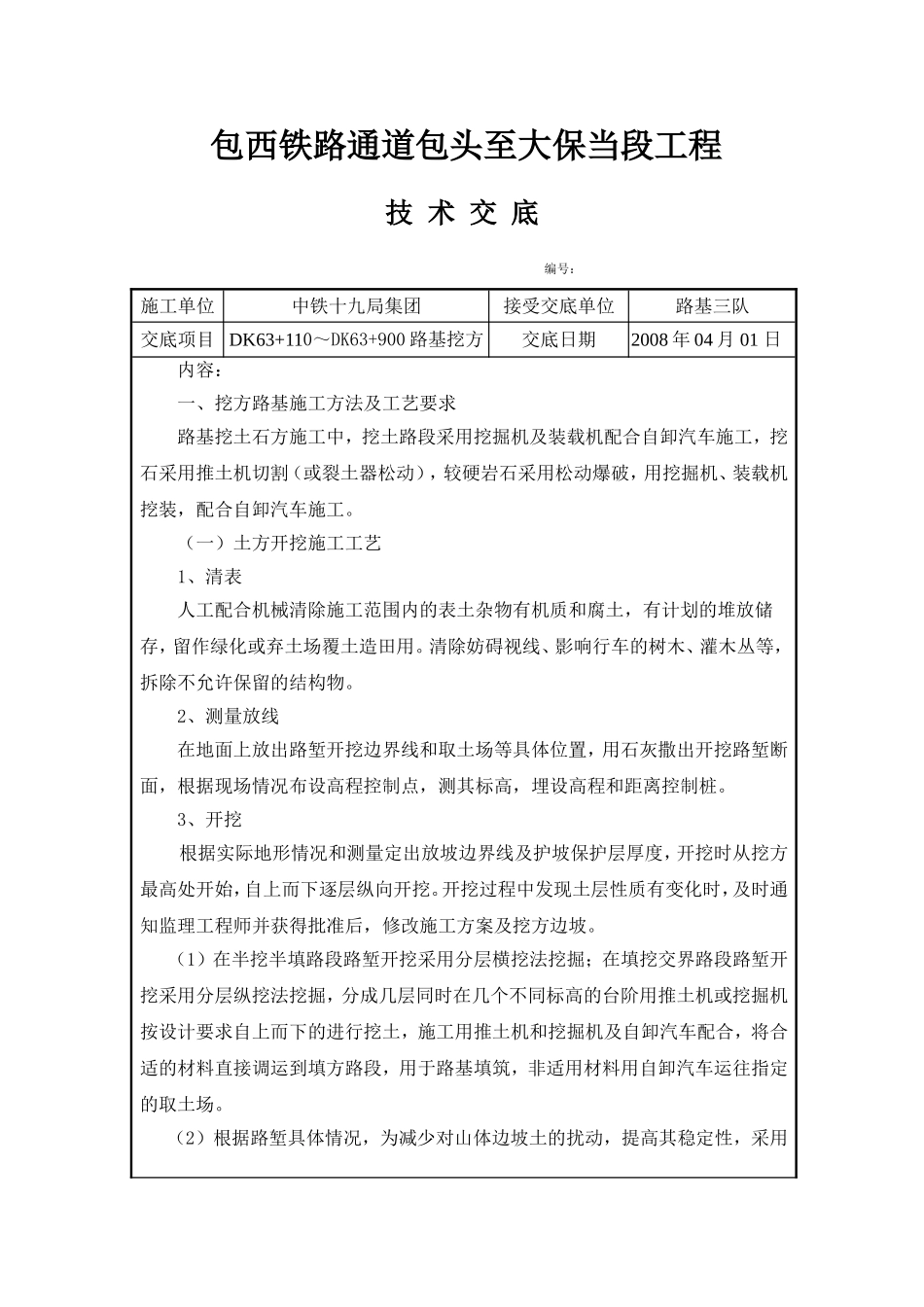

包西铁路通道包头至大保当段工程技术交底编号:施工单位中铁十九局集团接受交底单位路基三队交底项目DK63+110~DK63+900路基挖方交底日期2008年04月01日内容:一、挖方路基施工方法及工艺要求路基挖土石方施工中,挖土路段采用挖掘机及装载机配合自卸汽车施工,挖石采用推土机切割(或裂土器松动),较硬岩石采用松动爆破,用挖掘机、装载机挖装,配合自卸汽车施工
(一)土方开挖施工工艺1、清表人工配合机械清除施工范围内的表土杂物有机质和腐土,有计划的堆放储存,留作绿化或弃土场覆土造田用
清除妨碍视线、影响行车的树木、灌木丛等,拆除不允许保留的结构物
2、测量放线在地面上放出路堑开挖边界线和取土场等具体位置,用石灰撒出开挖路堑断面,根据现场情况布设高程控制点,测其标高,埋设高程和距离控制桩
3、开挖根据实际地形情况和测量定出放坡边界线及护坡保护层厚度,开挖时从挖方最高处开始,自上而下逐层纵向开挖
开挖过程中发现土层性质有变化时,及时通知监理工程师并获得批准后,修改施工方案及挖方边坡
(1)在半挖半填路段路堑开挖采用分层横挖法挖掘;在填挖交界路段路堑开挖采用分层纵挖法挖掘,分成几层同时在几个不同标高的台阶用推土机或挖掘机按设计要求自上而下的进行挖土,施工用推土机和挖掘机及自卸汽车配合,将合适的材料直接调运到填方路段,用于路基填筑,非适用材料用自卸汽车运往指定的取土场
(2)根据路堑具体情况,为减少对山体边坡土的扰动,提高其稳定性,采用接受人:部门负责人:交底人:包西铁路通道包头至大保当段工程技术交底编号:施工单位中铁十九局集团接受交底单位路基三队交底项目DK63+110~DK63+900路基挖方交底日期2008年04月01日内容:分层横向挖掘法和分层纵向挖掘法,一般4—6米一层,边坡成型一次到位
(3)土方开挖应按图纸要求自上而下进行,不得乱挖超挖,严禁掏洞取土,个别地段土质较硬
