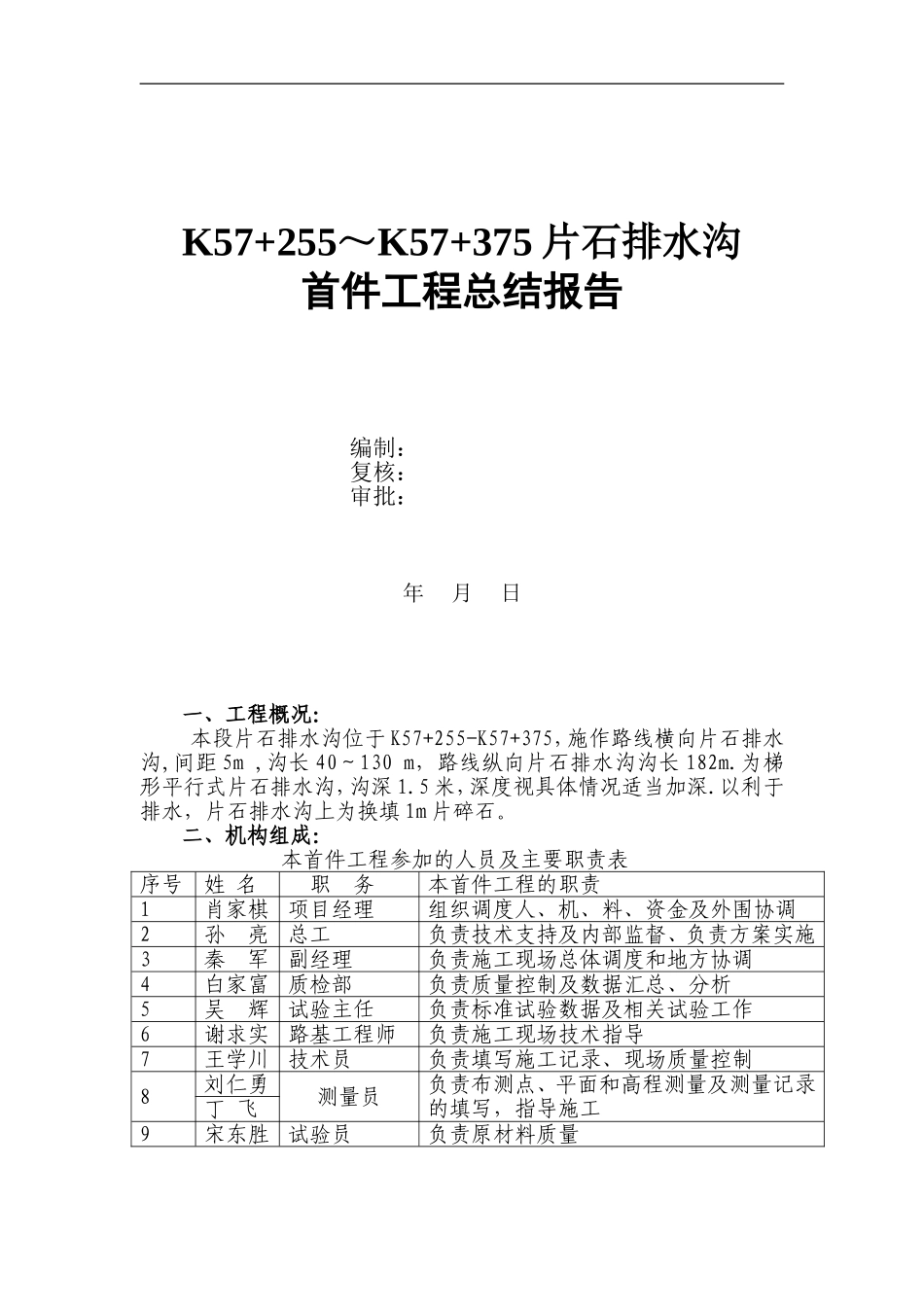

K57+255~K57+375片石排水沟首件工程总结报告编制:复核:审批:年月日一、工程概况:本段片石排水沟位于K57+255-K57+375,施作路线横向片石排水沟,间距5m,沟长40~130m,路线纵向片石排水沟沟长182m
为梯形平行式片石排水沟,沟深1
5米,深度视具体情况适当加深
以利于排水,片石排水沟上为换填1m片碎石

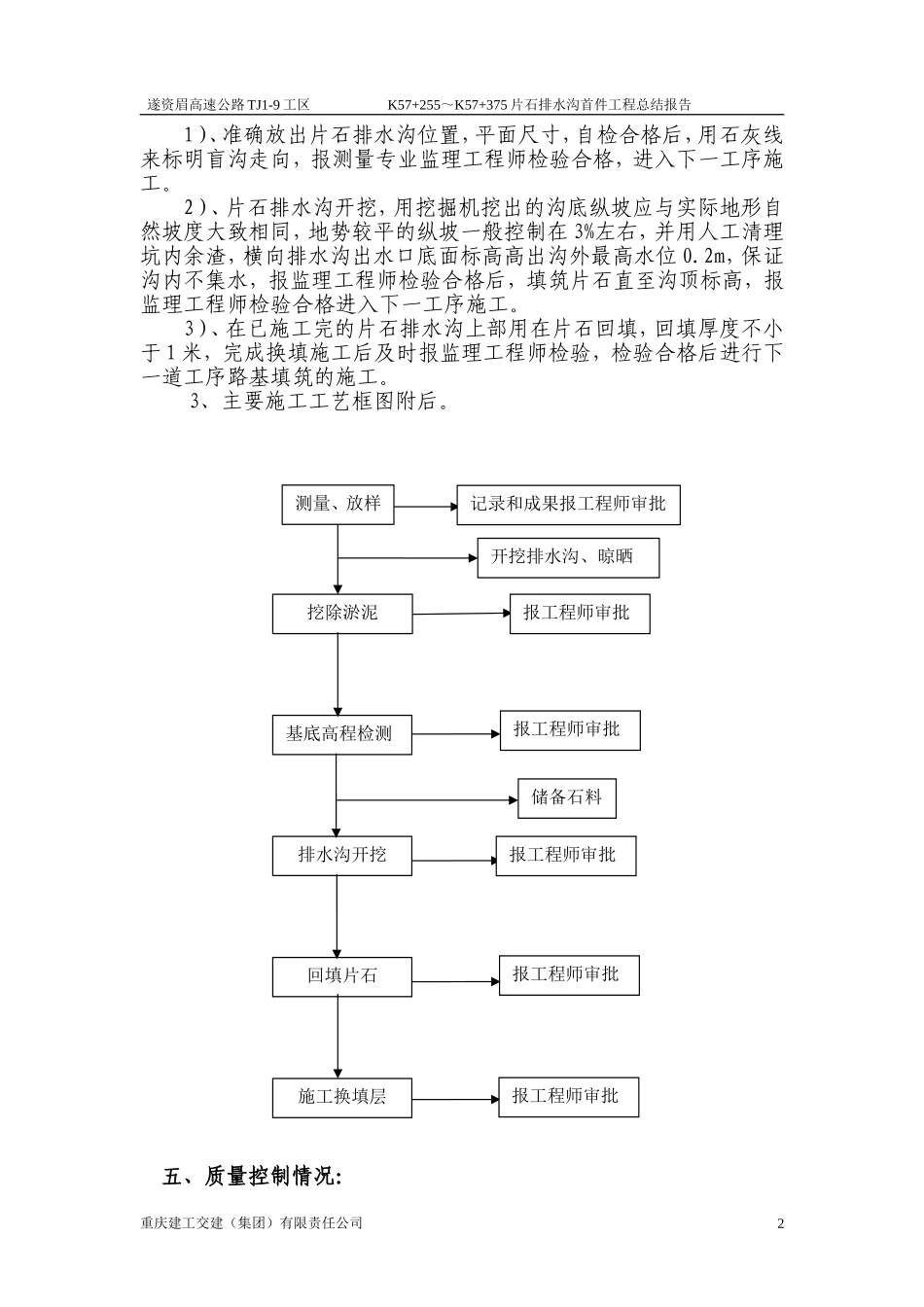

二、机构组成:本首件工程参加的人员及主要职责表序号姓名职务本首件工程的职责1肖家棋项目经理组织调度人、机、料、资金及外围协调2孙亮总工负责技术支持及内部监督、负责方案实施3秦军副经理负责施工现场总体调度和地方协调4白家富质检部负责质量控制及数据汇总、分析5吴辉试验主任负责标准试验数据及相关试验工作6谢求实路基工程师负责施工现场技术指导7王学川技术员负责填写施工记录、现场质量控制8刘仁勇测量员负责布测点、平面和高程测量及测量记录的填写,指导施工丁飞9宋东胜试验员负责原材料质量遂资眉高速公路TJ1-9工区K57+255~K57+375片石排水沟首件工程总结报告本首件工程投入的机械表机械名称型号数量(台)新旧程度%机械名称型号数量(台)完好程度%挖掘机CAT3201台85运输车东风自卸车5辆80全站仪拓普康1台95水平仪苏光1台95三、质保体系的建立:1、质量保证措施:项目经理部成立质量管理小组,建立自检体系
由项目总工任组长,质检工程师、试验工程师、路基工程师、主管技术员、试验员任组员,质量小组组成如下:组长:孙亮组员:白家富、吴辉、谢求实、王学川、宋东胜(1)施工前由项目总工对主管技术员,主管技术员对施工班组长进行了技术交底,主要交底内容为:工程概况、施工工艺、质量要求、安全措施、环保要求及工期要求等

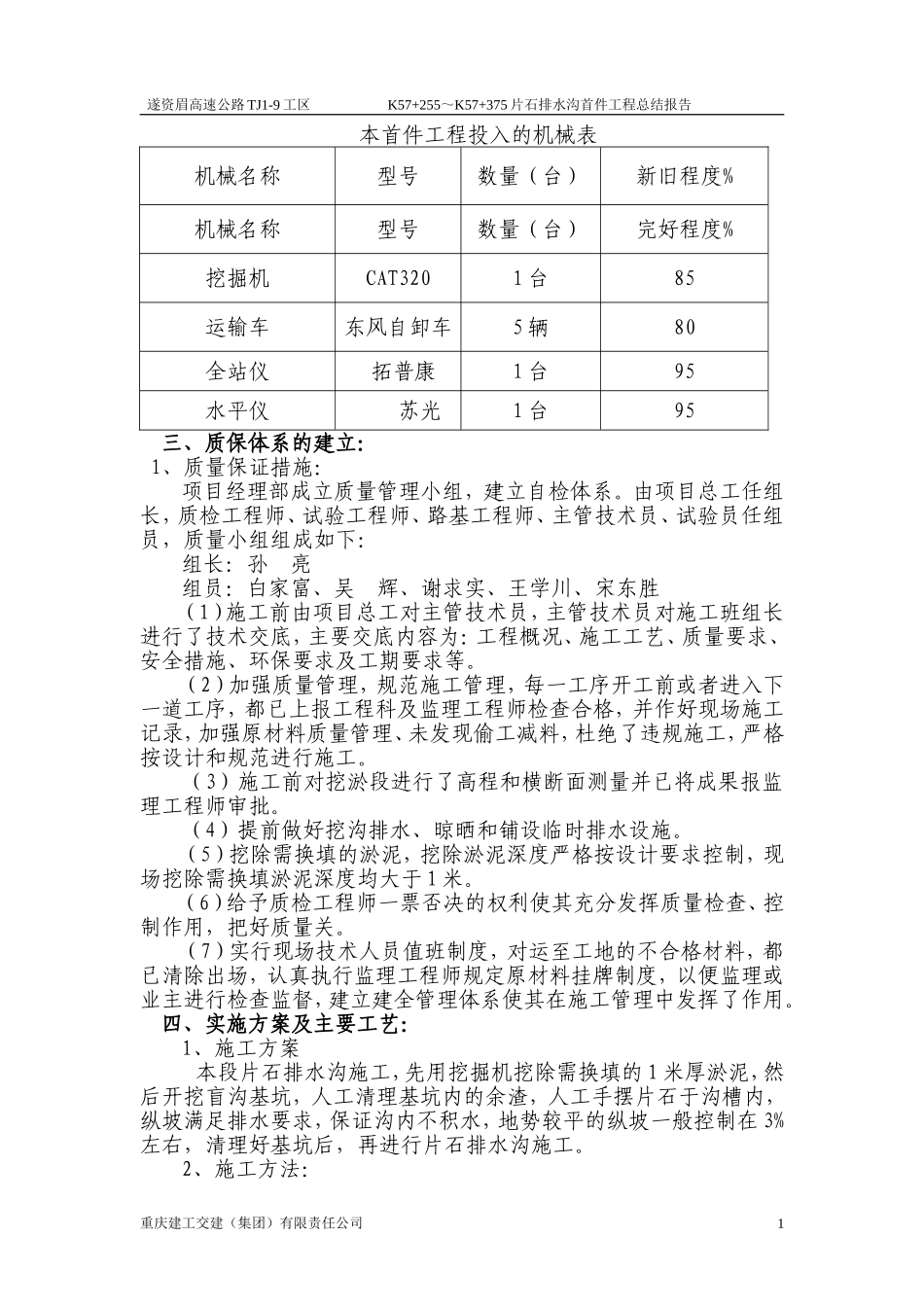

(2)加强质量管理,规范施工管理,每一工序开工前或者进入下一道工序,都已上报工程科及监理工程师检查合格,并作好现场施工记录,加强原材料质量管理、未发
