青海江仓煤业娘姆特煤矿井下中央水泵房安装施工组织措施第一章工程概况本工程是是青海江仓煤业娘姆特煤矿副井3670水平中央水泵房安装工程主要包括:多级离心水泵MD85-45X5型号3台;防爆电动机YB2-355S1-23台;配水闸阀PXWII-500电机功率2
2KW3台喷射泵总成ZPBZPN2
5MPa3个;止回阀(立式)H44H-25型、DN2503个,电动闸阀MZ941h-25型DN150、3kw、660V9个,电动闸阀MZ941h-25型DN100、1
5kw、660V4个;水仓蓖子制作2个、管座等制作花纹钢板铺设、管道安装、托架安装、一道栅栏门和一道防水门的安装

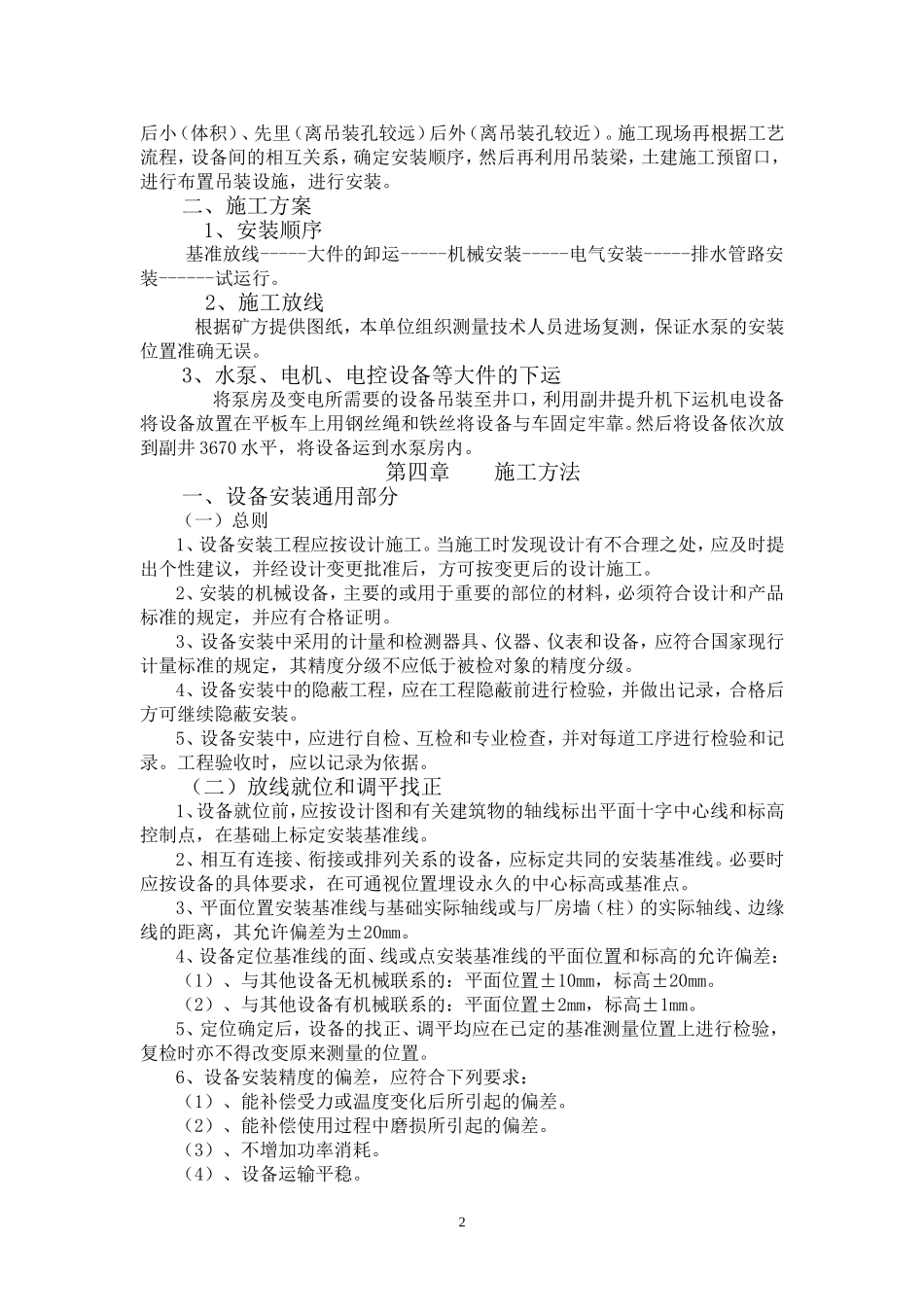

电气部份:8台低压防爆开关、1台控制开关、一台PLC控制箱,电缆钩及主电缆敷设和电机电缆敷设,水泵房照明、接地系统、集控二次接线第二章施工前的准备工作一、施工前的技术准备工作1、组织所有施工人员学习《施工作业指导书》及煤炭系统有关规范、规定及标准和设计图纸
2、组织所有施工人员,对各施工地点进行观察,并制定施工运输路线及施工方法
3、根据项目业主提供的基本数据,并进行测量布点及工程测量资料交接,并做好记录
4、同时结合水泵房实际情况,考虑井下通风和排水对安装质量及安全的负面影响,合理安装施工方法,确保顺利施工
二、施工材料、工具的准备及构件加工根据设计及安装工艺,施工材料、工具必须准备充分,合理布置材料及加工场地,构件加工时,应严格遵照设计及质量验收规范要求,特别注意水泵平直度的检查,不合格者严禁安装,结合安装工艺进行合理,精确加工,保证构件加工质量
工程质检部门要协同物资供应部门做好工程所需材料及设备检验,并做好设备检验记录及交接验收记录
向其提供材质的具体要求,搜集器材、材料原始质量保证资料,材料供应部门及时提供原始质保资料,并做好有关原始材料复试工作,对于不合格的设备、器材、材料严禁入场

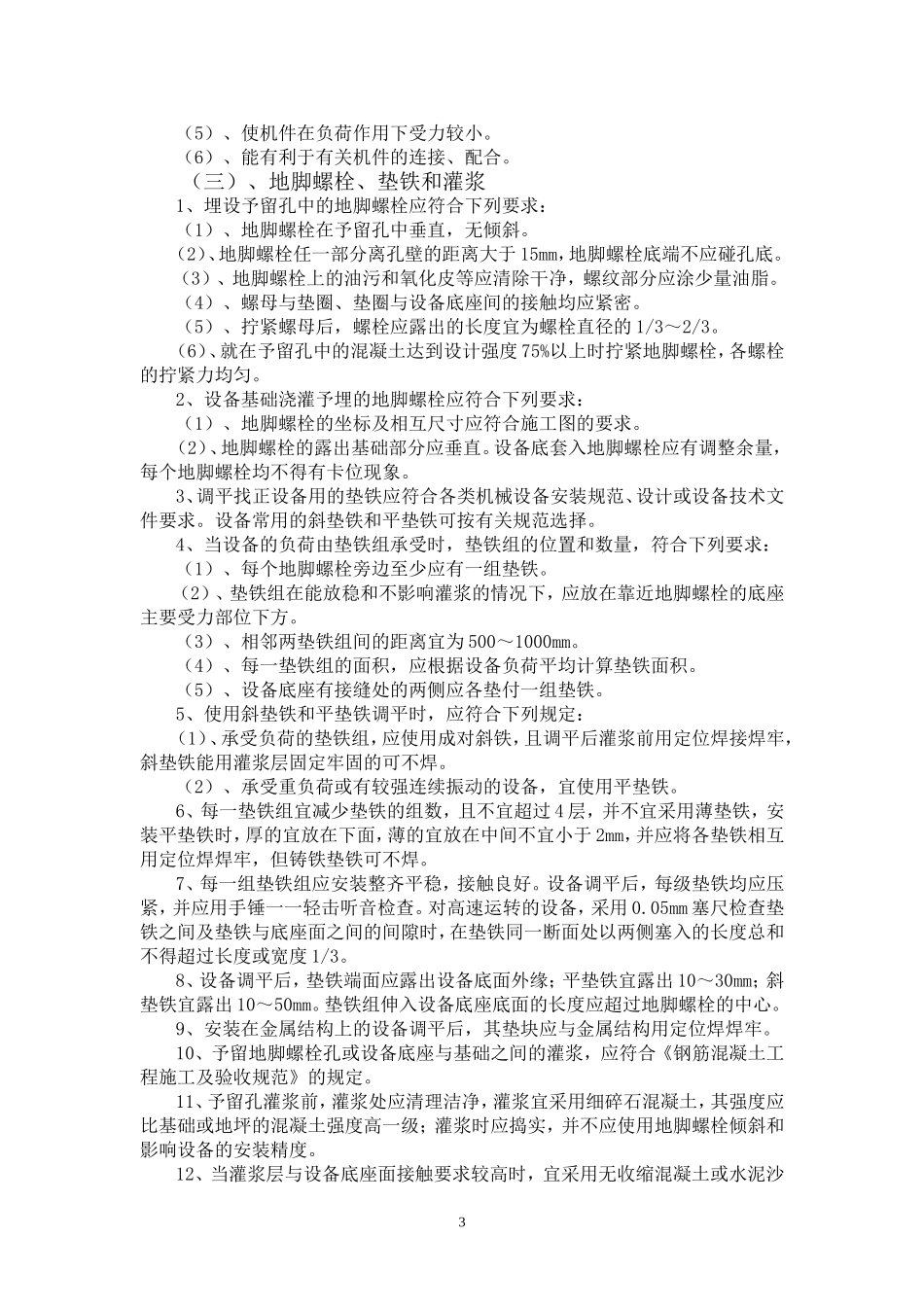

根据施工进度计
