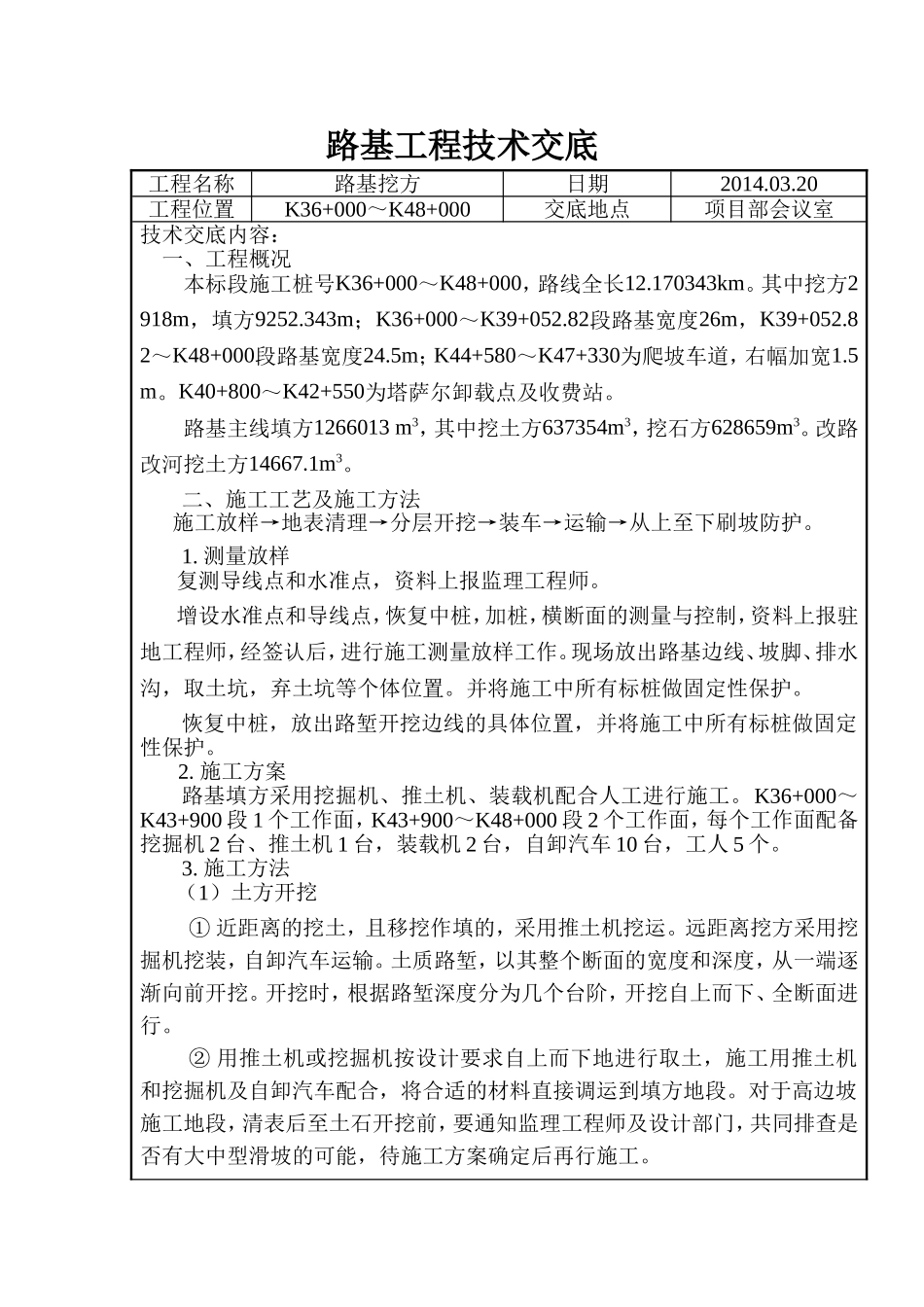

路基工程技术交底工程名称路基挖方日期2014
20工程位置K36+000~K48+000交底地点项目部会议室技术交底内容:一、工程概况本标段施工桩号K36+000~K48+000,路线全长12
170343km
其中挖方2918m,填方9252
343m;K36+000~K39+052
82段路基宽度26m,K39+052
82~K48+000段路基宽度24
5m;K44+580~K47+330为爬坡车道,右幅加宽1
K40+800~K42+550为塔萨尔卸载点及收费站
路基主线填方1266013m3,其中挖土方637354m3,挖石方628659m3
改路改河挖土方14667
二、施工工艺及施工方法施工放样→地表清理→分层开挖→装车→运输→从上至下刷坡防护
测量放样复测导线点和水准点,资料上报监理工程师
增设水准点和导线点,恢复中桩,加桩,横断面的测量与控制,资料上报驻地工程师,经签认后,进行施工测量放样工作
现场放出路基边线、坡脚、排水沟,取土坑,弃土坑等个体位置
并将施工中所有标桩做固定性保护
恢复中桩,放出路堑开挖边线的具体位置,并将施工中所有标桩做固定性保护
施工方案路基填方采用挖掘机、推土机、装载机配合人工进行施工
K36+000~K43+900段1个工作面,K43+900~K48+000段2个工作面,每个工作面配备挖掘机2台、推土机1台,装载机2台,自卸汽车10台,工人5个

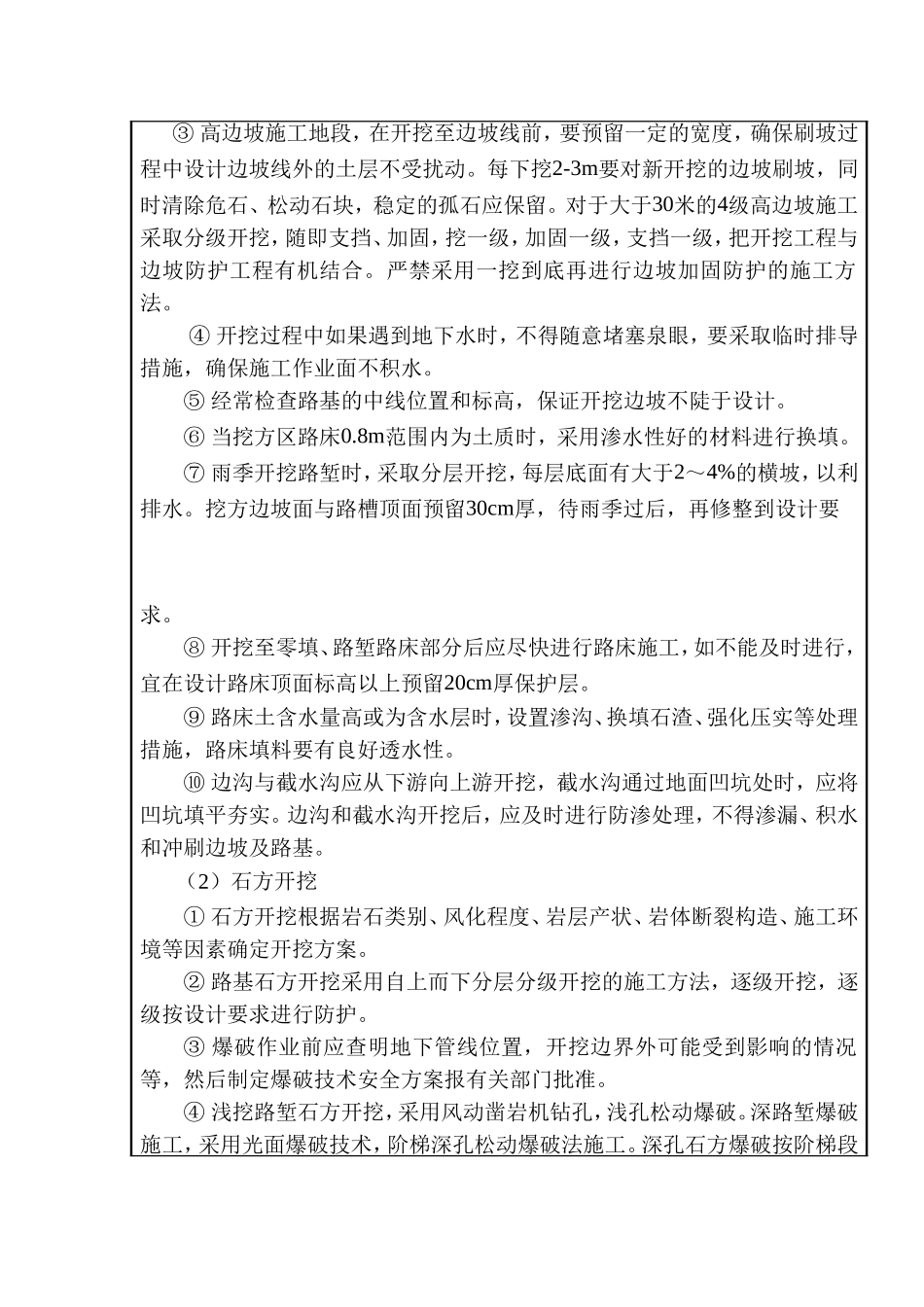

施工方法(1)土方开挖①近距离的挖土,且移挖作填的,采用推土机挖运
远距离挖方采用挖掘机挖装,自卸汽车运输
土质路堑,以其整个断面的宽度和深度,从一端逐渐向前开挖
开挖时,根据路堑深度分为几个台阶,开挖自上而下、全断面进行
②用推土机或挖掘机按设计要求自上而下地进行取土,施工用推土机和挖掘机及自卸汽车配合,将合适的材料直接调运到填方地段

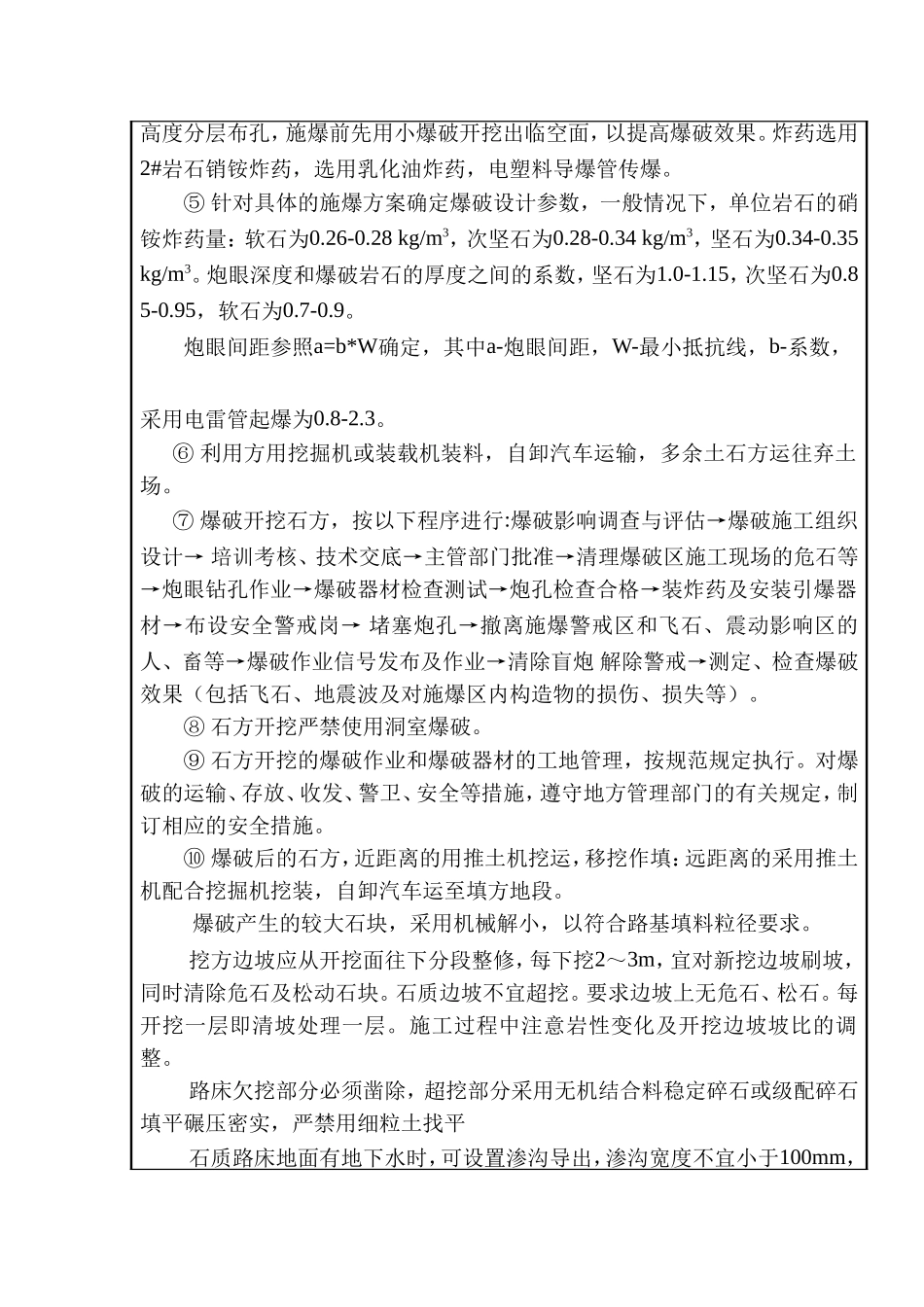

对于高边坡施工地段,
