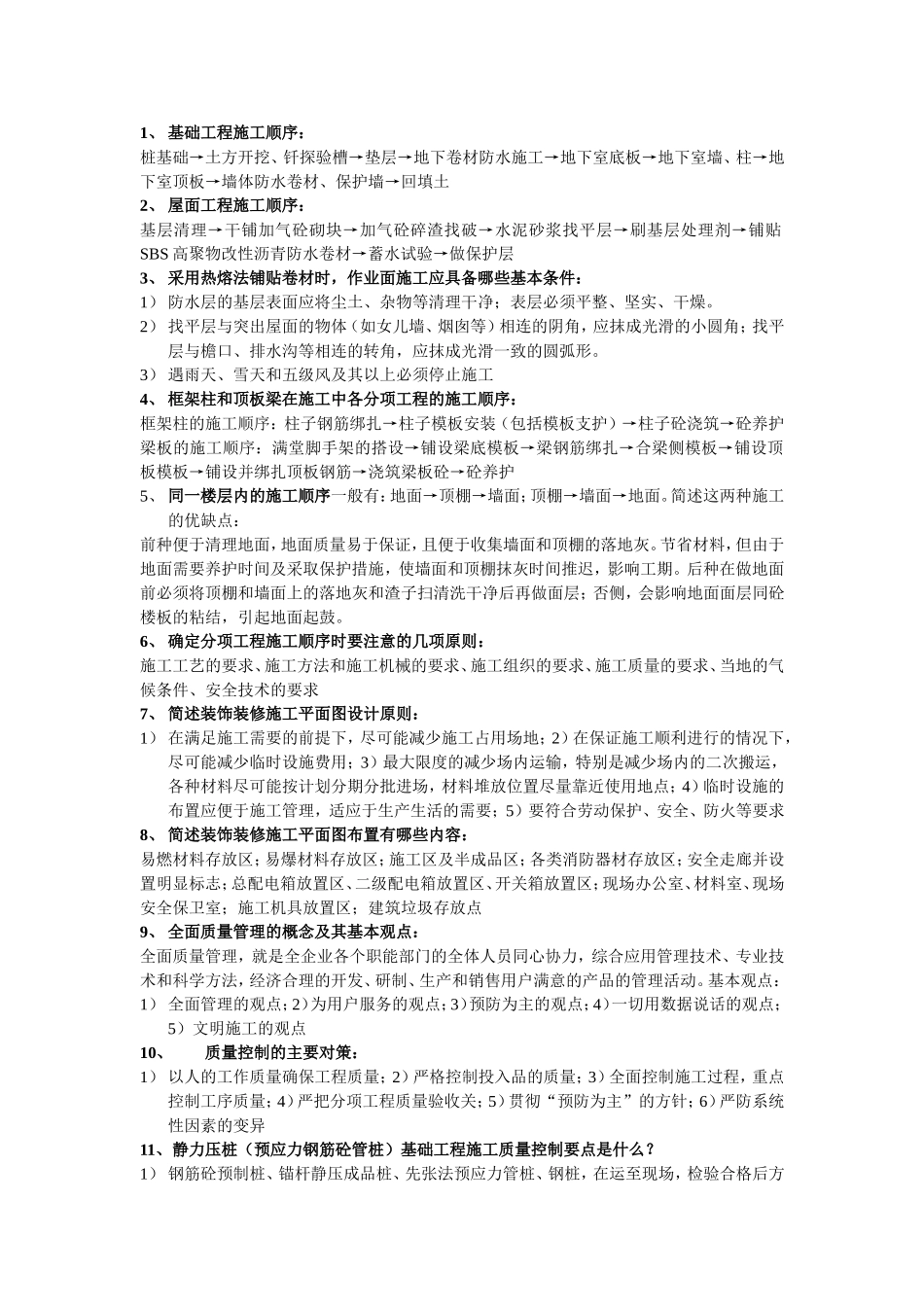

1、基础工程施工顺序:桩基础→土方开挖、钎探验槽→垫层→地下卷材防水施工→地下室底板→地下室墙、柱→地下室顶板→墙体防水卷材、保护墙→回填土2、屋面工程施工顺序:基层清理→干铺加气砼砌块→加气砼碎渣找破→水泥砂浆找平层→刷基层处理剂→铺贴SBS高聚物改性沥青防水卷材→蓄水试验→做保护层3、采用热熔法铺贴卷材时,作业面施工应具备哪些基本条件:1)防水层的基层表面应将尘土、杂物等清理干净;表层必须平整、坚实、干燥
2)找平层与突出屋面的物体(如女儿墙、烟囱等)相连的阴角,应抹成光滑的小圆角;找平层与檐口、排水沟等相连的转角,应抹成光滑一致的圆弧形
3)遇雨天、雪天和五级风及其以上必须停止施工4、框架柱和顶板梁在施工中各分项工程的施工顺序:框架柱的施工顺序:柱子钢筋绑扎→柱子模板安装(包括模板支护)→柱子砼浇筑→砼养护梁板的施工顺序:满堂脚手架的搭设→铺设梁底模板→梁钢筋绑扎→合梁侧模板→铺设顶板模板→铺设并绑扎顶板钢筋→浇筑梁板砼→砼养护5、同一楼层内的施工顺序一般有:地面→顶棚→墙面;顶棚→墙面→地面
简述这两种施工的优缺点:前种便于清理地面,地面质量易于保证,且便于收集墙面和顶棚的落地灰
节省材料,但由于地面需要养护时间及采取保护措施,使墙面和顶棚抹灰时间推迟,影响工期
后种在做地面前必须将顶棚和墙面上的落地灰和渣子扫清洗干净后再做面层;否侧,会影响地面面层同砼楼板的粘结,引起地面起鼓
6、确定分项工程施工顺序时要注意的几项原则:施工工艺的要求、施工方法和施工机械的要求、施工组织的要求、施工质量的要求、当地的气候条件、安全技术的要求7、简述装饰装修施工平面图设计原则:1)在满足施工需要的前提下,尽可能减少施工占用场地;2)在保证施工顺利进行的情况下,尽可能减少临时设施费用;3)最大限度的减少场内运输,特别是减少场内的二次搬运,各种材料尽可能按计划分期分批进场,材料堆放位置尽
