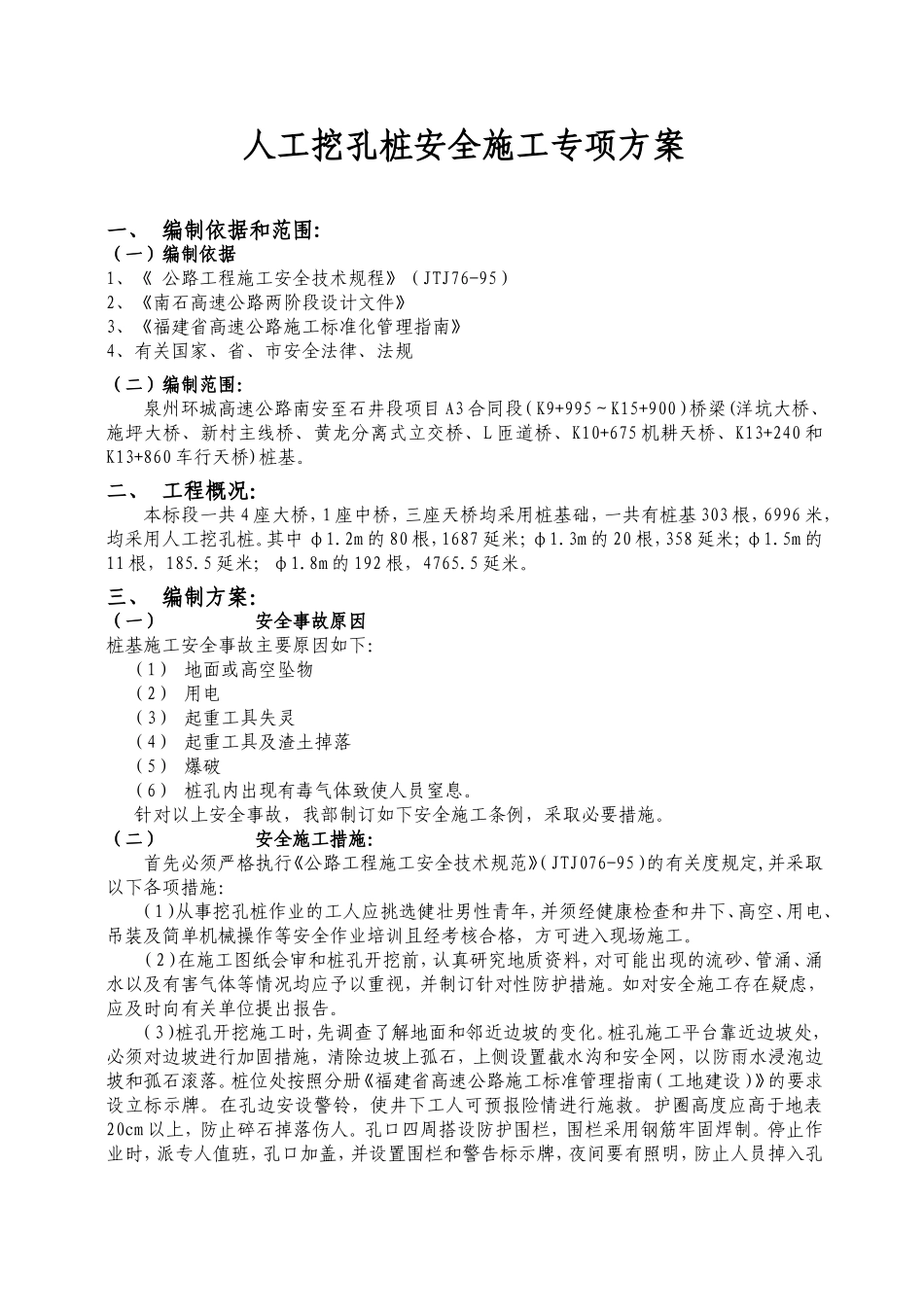

人工挖孔桩安全施工专项方案一、编制依据和范围:(一)编制依据1、《公路工程施工安全技术规程》(JTJ76-95)2、《南石高速公路两阶段设计文件》3、《福建省高速公路施工标准化管理指南》4、有关国家、省、市安全法律、法规(二)编制范围:泉州环城高速公路南安至石井段项目A3合同段(K9+995~K15+900)桥梁(洋坑大桥、施坪大桥、新村主线桥、黄龙分离式立交桥、L匝道桥、K10+675机耕天桥、K13+240和K13+860车行天桥)桩基
二、工程概况:本标段一共4座大桥,1座中桥,三座天桥均采用桩基础,一共有桩基303根,6996米,均采用人工挖孔桩
2m的80根,1687延米;φ1
3m的20根,358延米;φ1
5m的11根,185
5延米;φ1
8m的192根,4765

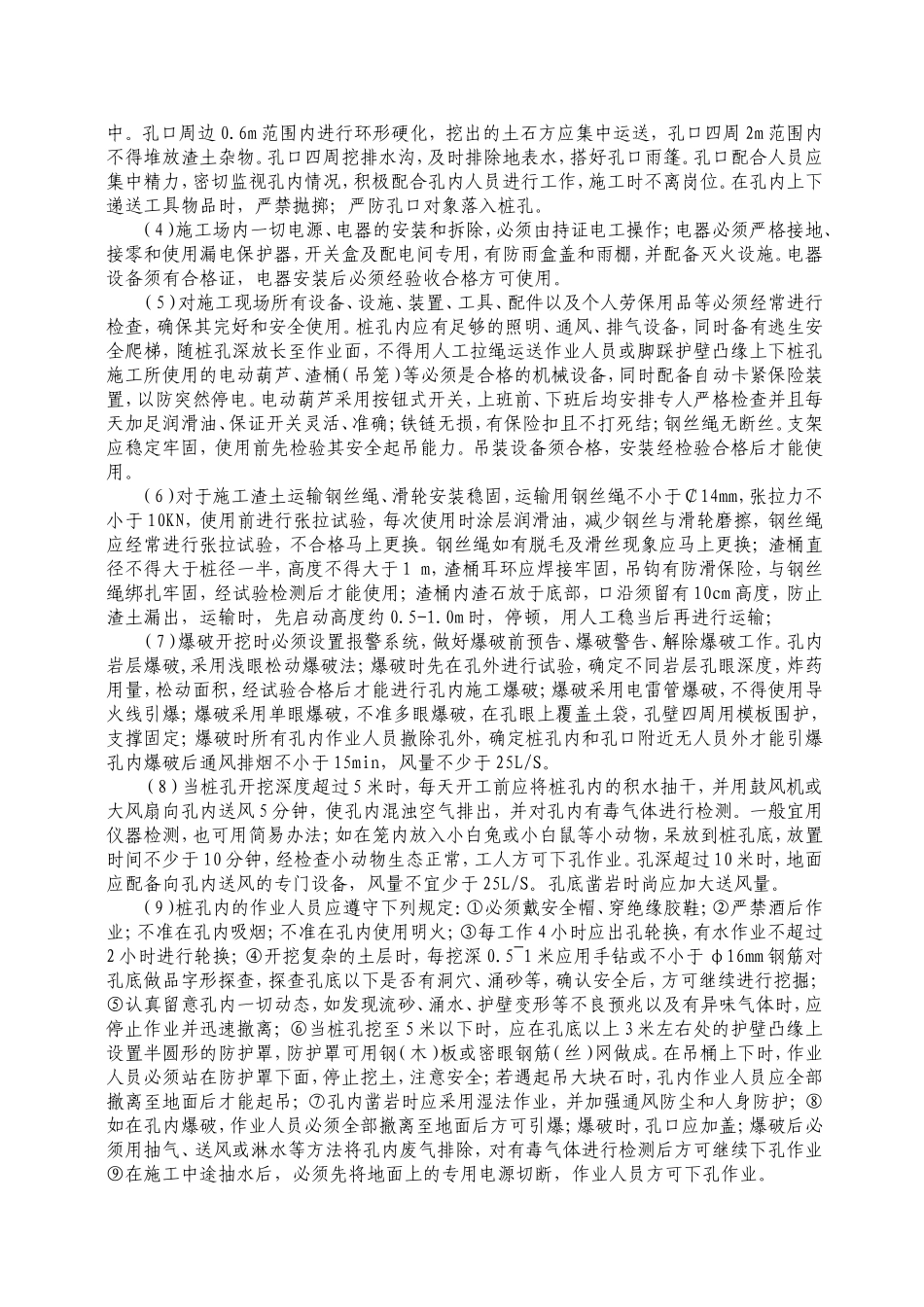

三、编制方案:(一)安全事故原因桩基施工安全事故主要原因如下:(1)地面或高空坠物(2)用电(3)起重工具失灵(4)起重工具及渣土掉落(5)爆破(6)桩孔内出现有毒气体致使人员窒息
针对以上安全事故,我部制订如下安全施工条例,采取必要措施
(二)安全施工措施:首先必须严格执行《公路工程施工安全技术规范》(JTJ076-95)的有关度规定,并采取以下各项措施:(1)从事挖孔桩作业的工人应挑选健壮男性青年,并须经健康检查和井下、高空、用电、吊装及简单机械操作等安全作业培训且经考核合格,方可进入现场施工
(2)在施工图纸会审和桩孔开挖前,认真研究地质资料,对可能出现的流砂、管涌、涌水以及有害气体等情况均应予以重视,并制订针对性防护措施
如对安全施工存在疑虑,应及时向有关单位提出报告
(3)桩孔开挖施工时,先调查了解地面和邻近边坡的变化
桩孔施工平台靠近边坡处,必须对边坡进行加固措施,清除边坡上孤石,上侧设置截水沟和安全网,以防雨水浸泡边坡和孤石滚落
桩位处按照分册《福建省高速公路施工标
