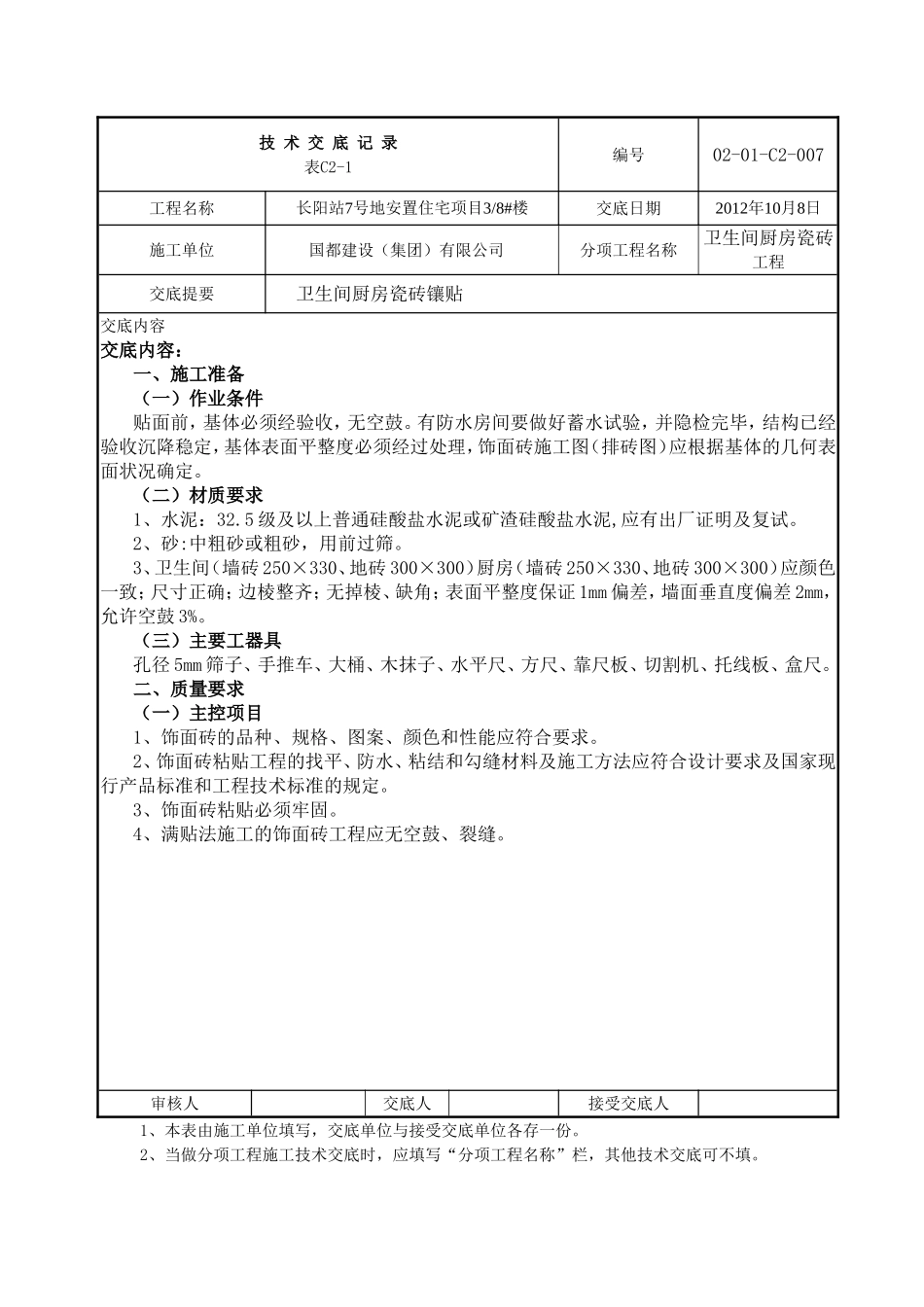

技术交底记录表C2-1编号02-01-C2-007工程名称长阳站7号地安置住宅项目3/8#楼交底日期2012年10月8日施工单位国都建设(集团)有限公司分项工程名称卫生间厨房瓷砖工程交底提要卫生间厨房瓷砖镶贴交底内容交底内容:一、施工准备(一)作业条件贴面前,基体必须经验收,无空鼓
有防水房间要做好蓄水试验,并隐检完毕,结构已经验收沉降稳定,基体表面平整度必须经过处理,饰面砖施工图(排砖图)应根据基体的几何表面状况确定
(二)材质要求1、水泥:32
5级及以上普通硅酸盐水泥或矿渣硅酸盐水泥,应有出厂证明及复试
2、砂:中粗砂或粗砂,用前过筛
3、卫生间(墙砖250×330、地砖300×300)厨房(墙砖250×330、地砖300×300)应颜色一致;尺寸正确;边棱整齐;无掉棱、缺角;表面平整度保证1mm偏差,墙面垂直度偏差2mm,允许空鼓3%
(三)主要工器具孔径5mm筛子、手推车、大桶、木抹子、水平尺、方尺、靠尺板、切割机、托线板、盒尺
二、质量要求(一)主控项目1、饰面砖的品种、规格、图案、颜色和性能应符合要求
2、饰面砖粘贴工程的找平、防水、粘结和勾缝材料及施工方法应符合设计要求及国家现行产品标准和工程技术标准的规定
3、饰面砖粘贴必须牢固
4、满贴法施工的饰面砖工程应无空鼓、裂缝
审核人交底人接受交底人1、本表由施工单位填写,交底单位与接受交底单位各存一份
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填

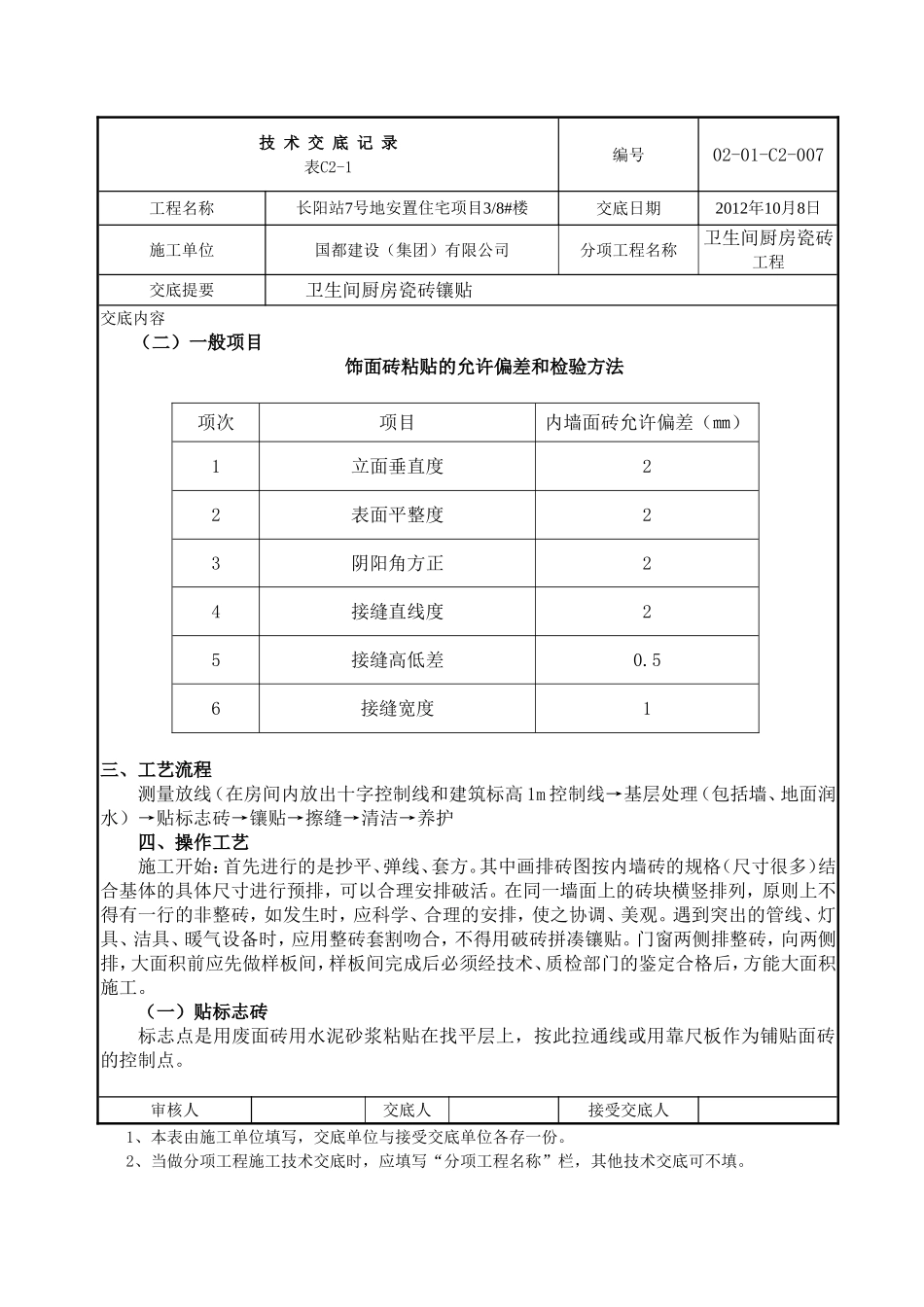

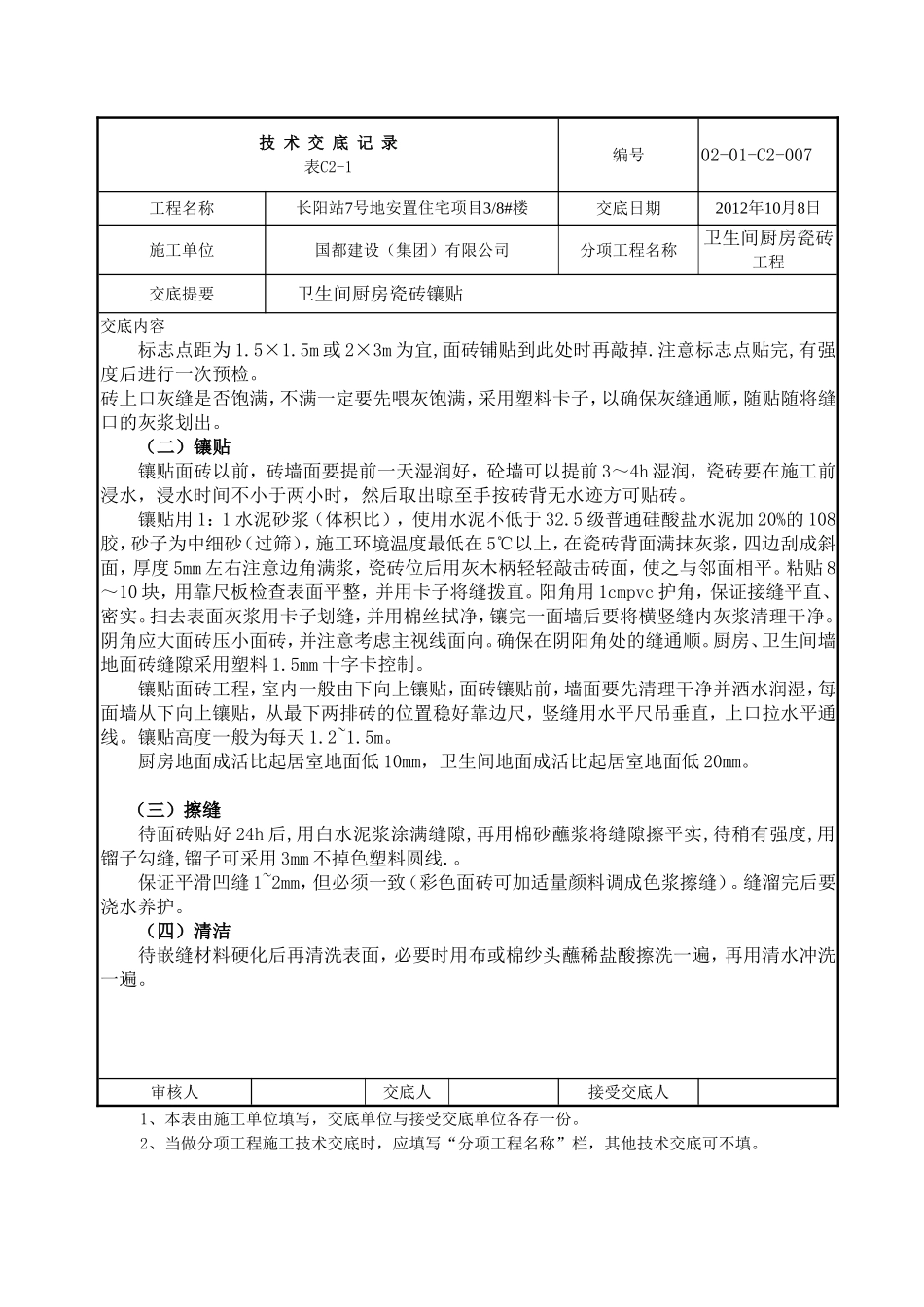

技术交底记录表C2-1编号02-01-C2-007工程名称长阳站7号地安置住宅项目3/8#楼交底日期2012年10月8日施工单位国都建设(集团)有限公司分项工程名称卫生间厨房瓷砖工程交底提要卫生间厨房瓷砖镶贴交底内容(二)一般项目饰面砖粘贴的允许偏差和检验方法项次项目内墙面砖允许偏差(㎜)1立面垂直度22表面平整度23阴阳角方正24接缝
