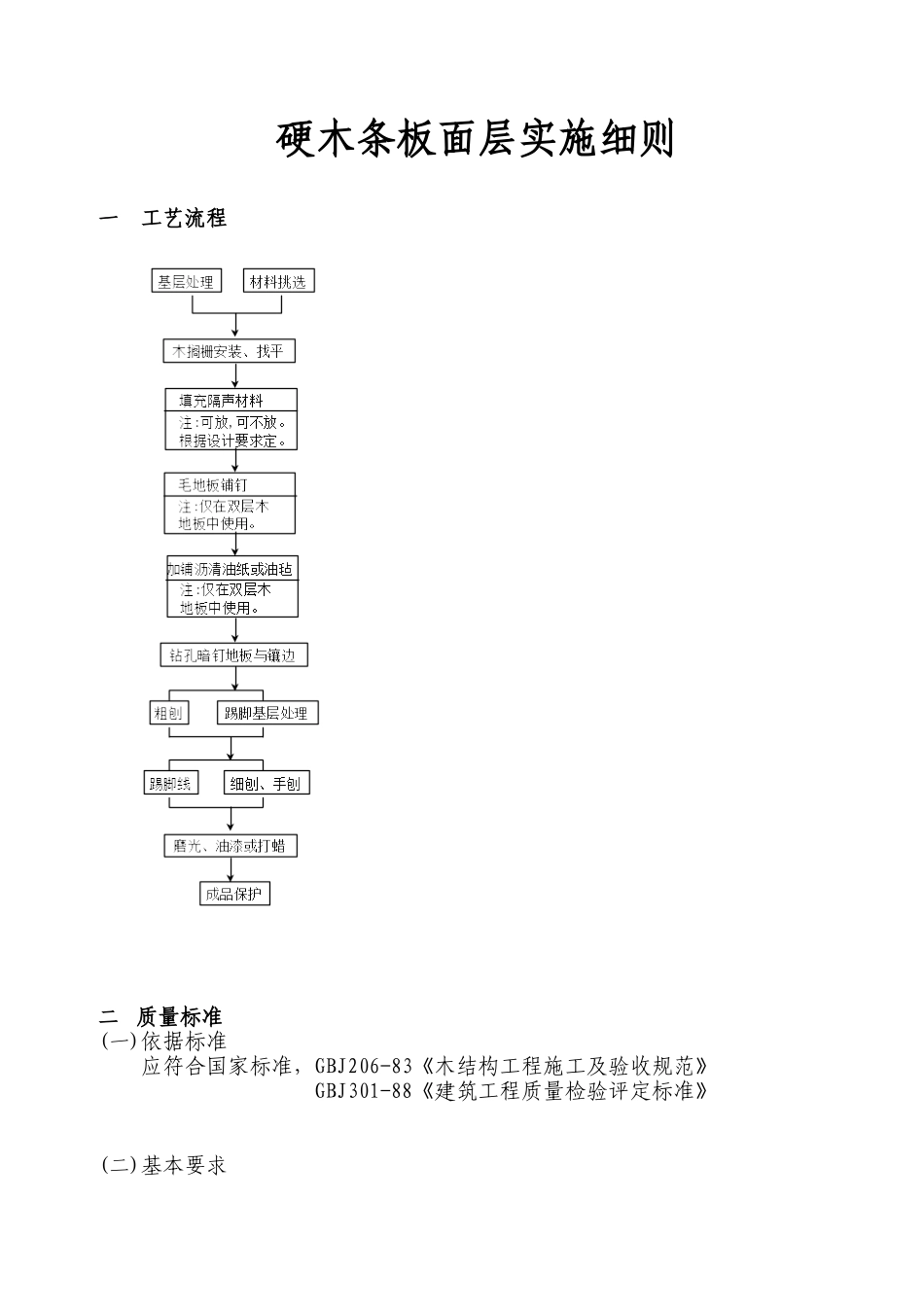

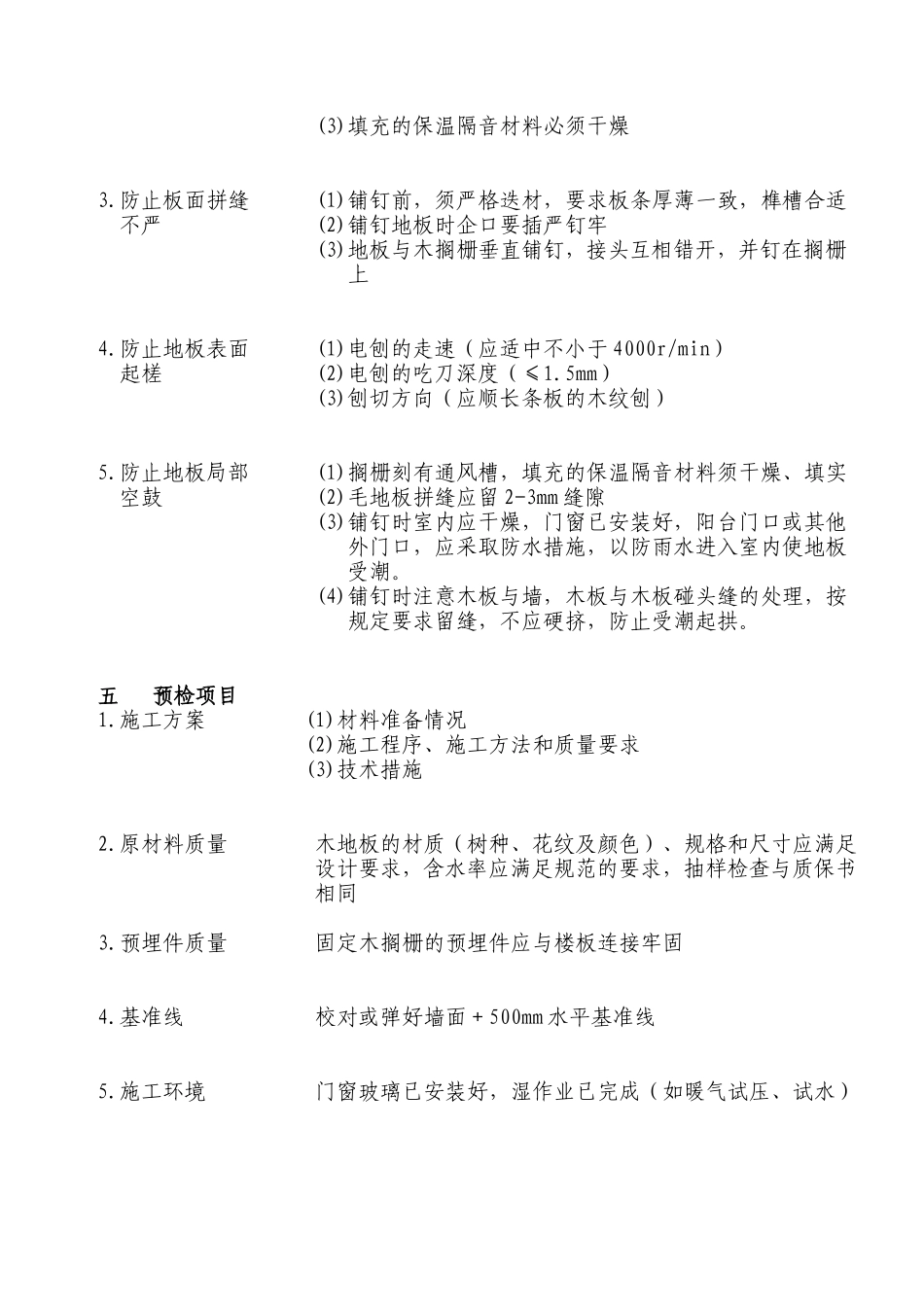

硬木条板面层实施细则一工艺流程二质量标准(一)依据标准应符合国家标准,GBJ206-83《木结构工程施工及验收规范》GBJ301-88《建筑工程质量检验评定标准》(二)基本要求1
面层刨磨,无刨痕、钱茬和毛刺等现象;图案清晰;清油面层颜色均匀一致2
面层接缝对齐,粘、钉严密,缝隙宽度均匀一致,表面洁净,粘结无溢胶3
踢脚线表面光滑,接缝严密,高度、出墙厚度一致;(三)允许偏差项目1
表面平整度2mm2
板面并缝平直3mm3
缝隙宽度不大于0
踢脚线上口平直三风险分析钉铺式硬木条形地板有单层木板面层和双层木板面层两种
单层木地板的面层,板宽不大于120mm,地板与木搁栅垂直铺钉,并按顺进门方向
接缝均应在木搁栅的中心部位,接头应互相错开,并在接头的两端各钉一枚钉
在施工过程中监理人员应注意以下几点:⒈为使拼缝严密,钉长条地板时要用扒锅加木楔楔紧
铺钉至收尾时,要将该部分板条修成合适的宽度,严禁用加大缝隙来调整剩余宽度
板间缝隙不得大于0
⒉木板面层与墙面之间应留10~20mm的缝隙
⒊双层木地板为防止在使用中产生音响或潮气侵蚀,铺钉前应先铺一层油毡纸油纸下的毛地板宽度不大于120mm
铺钉时与搁栅成30°或45°
⒋毛地板下空间内的刨花等杂物需清除掉,毛地板的缝隙应不大于3mm
一般钉长为板厚的2
⒌在铺钉地板前,应检查一下搁栅是否垫平、垫实、捆绑牢固,人踩搁栅应无响声
长条企口地板铺钉时要插严钉牢
⒍为防止刨地板时板面产生钱茬,先按垂直木纹方向粗刨一遍,再接细木纹方向细刨一遍,然后磨光
刨磨总厚度不宜超过1
⒎刨磨好的地板面层在室内顶棚或墙面作最后装饰施工时,应采取防护措施
⒏油漆和上蜡工作应待室内其它工程施工完毕后进行,随后锁门保养
防止行走时有(1)木材的含水率符合设计和施工规范的要求响声(2)搁栅垫平、垫实;捆绑牢固,满足间
