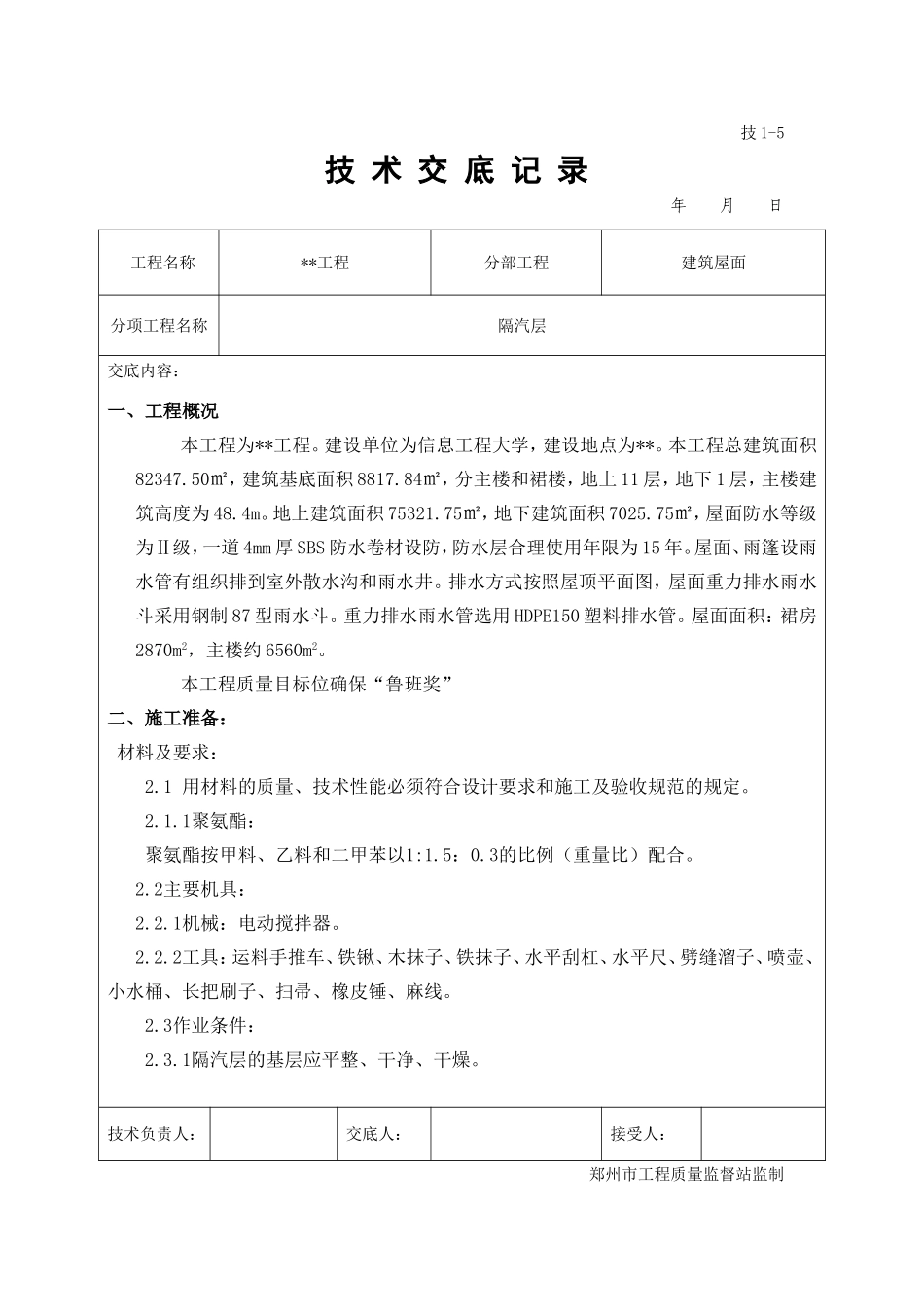

技1-5技术交底记录年月日郑州市工程质量监督站监制工程名称**工程分部工程建筑屋面分项工程名称隔汽层交底内容:一、工程概况本工程为**工程
建设单位为信息工程大学,建设地点为**
本工程总建筑面积82347
50㎡,建筑基底面积8817
84㎡,分主楼和裙楼,地上11层,地下1层,主楼建筑高度为48
地上建筑面积75321
75㎡,地下建筑面积7025
75㎡,屋面防水等级为Ⅱ级,一道4mm厚SBS防水卷材设防,防水层合理使用年限为15年
屋面、雨篷设雨水管有组织排到室外散水沟和雨水井
排水方式按照屋顶平面图,屋面重力排水雨水斗采用钢制87型雨水斗
重力排水雨水管选用HDPE150塑料排水管
屋面面积:裙房2870m2,主楼约6560m2
本工程质量目标位确保“鲁班奖”二、施工准备:材料及要求:2
1用材料的质量、技术性能必须符合设计要求和施工及验收规范的规定
1聚氨酯:聚氨酯按甲料、乙料和二甲苯以1:1
3的比例(重量比)配合
2主要机具:2
1机械:电动搅拌器
2工具:运料手推车、铁锹、木抹子、铁抹子、水平刮杠、水平尺、劈缝溜子、喷壶、小水桶、长把刷子、扫帚、橡皮锤、麻线
3作业条件:2
1隔汽层的基层应平整、干净、干燥

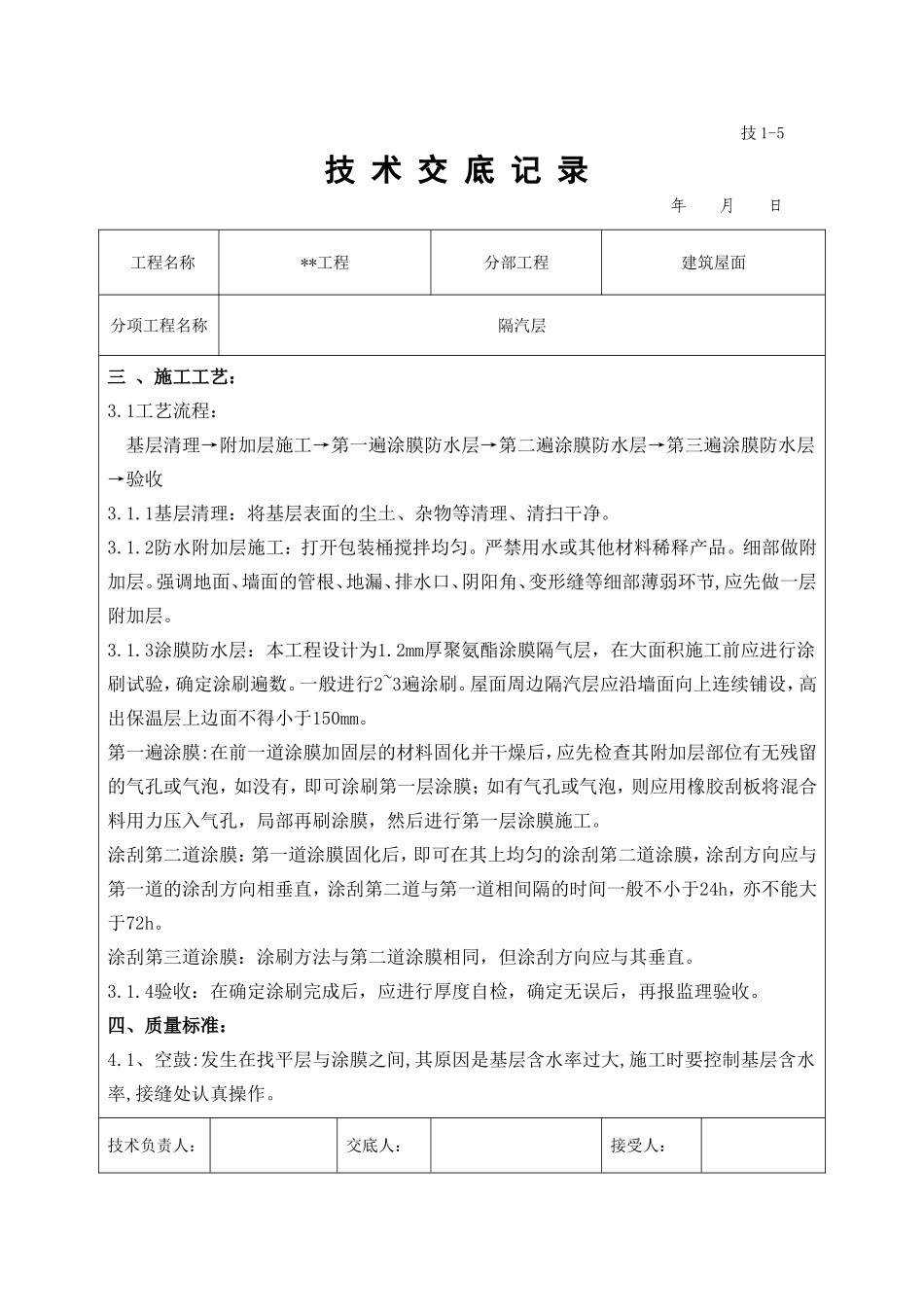

技术负责人:交底人:接受人:技1-5技术交底记录年月日工程名称**工程分部工程建筑屋面分项工程名称隔汽层三、施工工艺:3
1工艺流程:基层清理→附加层施工→第一遍涂膜防水层→第二遍涂膜防水层→第三遍涂膜防水层→验收3
1基层清理:将基层表面的尘土、杂物等清理、清扫干净
2防水附加层施工:打开包装桶搅拌均匀
严禁用水或其他材料稀释产品
细部做附加层
强调地面、墙面的管根、地漏、排水口、阴阳角、变形缝等细部薄弱环节,应先做一层附加层
3涂膜防水层:本工程设计为1
2mm厚聚氨酯涂膜隔气层,在
