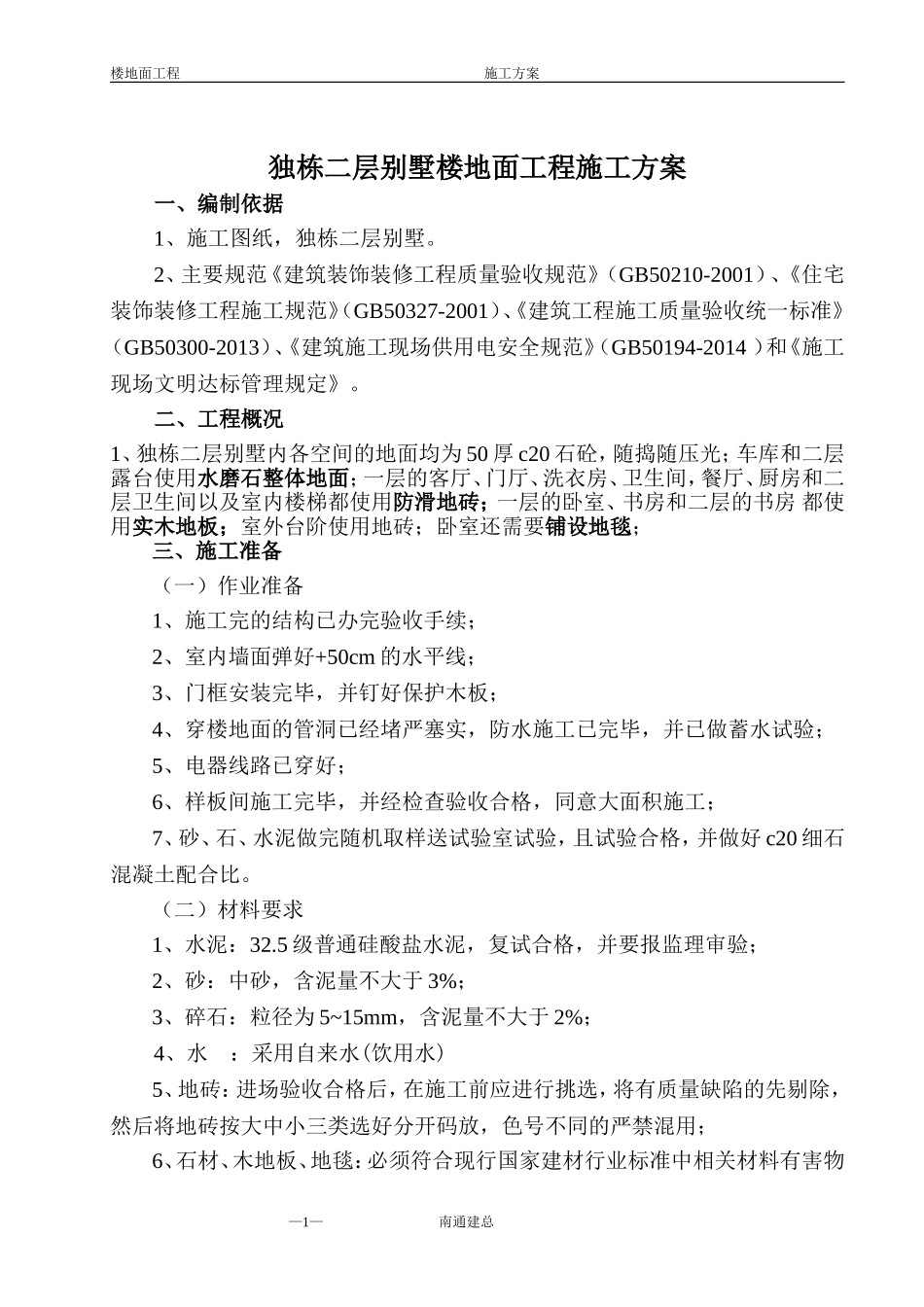

楼地面工程施工方案独栋二层别墅楼地面工程施工方案一、编制依据1、施工图纸,独栋二层别墅
2、主要规范《建筑装饰装修工程质量验收规范》(GB50210-2001)、《住宅装饰装修工程施工规范》(GB50327-2001)、《建筑工程施工质量验收统一标准》(GB50300-2013)、《建筑施工现场供用电安全规范》(GB50194-2014)和《施工现场文明达标管理规定》
二、工程概况1、独栋二层别墅内各空间的地面均为50厚c20石砼,随捣随压光;车库和二层露台使用水磨石整体地面;一层的客厅、门厅、洗衣房、卫生间,餐厅、厨房和二层卫生间以及室内楼梯都使用防滑地砖;一层的卧室、书房和二层的书房都使用实木地板;室外台阶使用地砖;卧室还需要铺设地毯;三、施工准备(一)作业准备1、施工完的结构已办完验收手续;2、室内墙面弹好+50cm的水平线;3、门框安装完毕,并钉好保护木板;4、穿楼地面的管洞已经堵严塞实,防水施工已完毕,并已做蓄水试验;5、电器线路已穿好;6、样板间施工完毕,并经检查验收合格,同意大面积施工;7、砂、石、水泥做完随机取样送试验室试验,且试验合格,并做好c20细石混凝土配合比
(二)材料要求1、水泥:32
5级普通硅酸盐水泥,复试合格,并要报监理审验;2、砂:中砂,含泥量不大于3%;3、碎石:粒径为5~15mm,含泥量不大于2%;4、水:采用自来水(饮用水)5、地砖:进场验收合格后,在施工前应进行挑选,将有质量缺陷的先剔除,然后将地砖按大中小三类选好分开码放,色号不同的严禁混用;6、石材、木地板、地毯:必须符合现行国家建材行业标准中相关材料有害物—1—南通建总楼地面工程施工方案质的限量规定,进场应具有检测报告
(三)主要机具混凝土搅拌机、磅秤、手推车、铁锹、刮尺、木抹子、铁抹子、水桶、小线、方尺、椽皮锤、水平尺、裁毯刀、裁边机、地毯撑子、手捶、角尺、直尺、熨斗机械磨石
