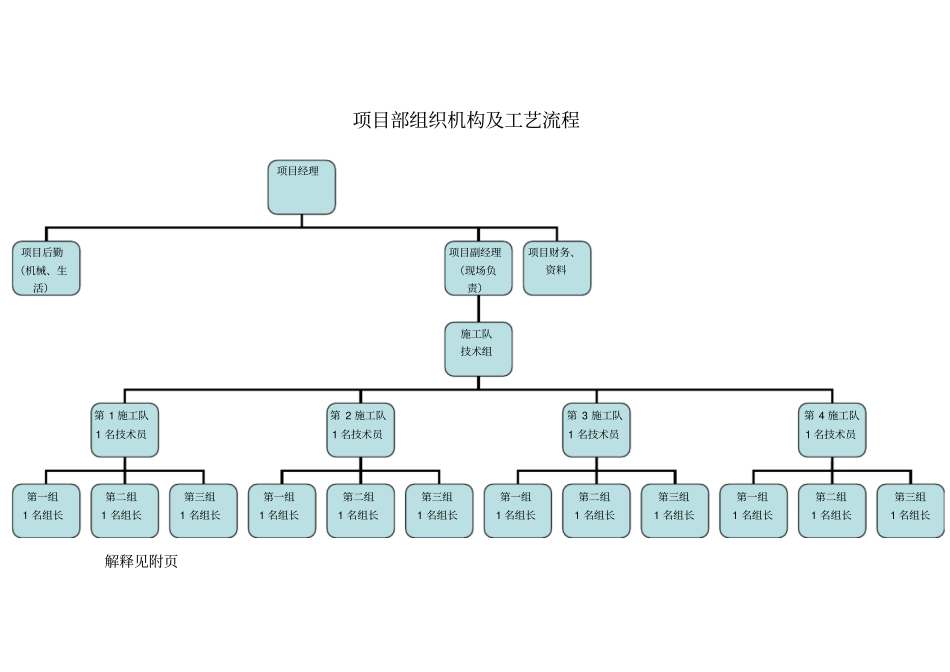

项目部组织机构及工艺流程解释见附页项目经理项目后勤(机械、生活)项目副经理(现场负责)项目财务、资料施工队技术组第1施工队1名技术员第2施工队1名技术员第3施工队1名技术员第4施工队1名技术员第一组1名组长第二组1名组长第三组1名组长第一组1名组长第二组1名组长第三组1名组长第一组1名组长第二组1名组长第三组1名组长第一组1名组长第二组1名组长第三组1名组长项目人员组织编制一、管理人员编制及姓名:1、项目经理:武克强2、项目副经理(现场总负责):薛焕雄3、资料及财务:高刘锋4、第一施工队长:武小龙第二施工队长:张俊辉第三施工队长:杨忠怀5、小组组长:张宏杰、武伟龙6、司机:武剑、曹高海、杨勇刚二、施工工艺流程:1、熟悉图纸、合同、工程量清单及招标文件等,核对工程实体现场与图纸
熟悉图纸与工程量清单及实际现场场地情况
找出存在问题及缺陷,反馈业主及时解决
2、根据工程量大小,工期要求及季节情况制定进度计划,质量控制目标及措施
3、根据合同工期目标及工程量,做好单位工程分部分项的分解工作,制定各施工队任务目标,完善相应的机械人员配置
由各队队长协同技术员及项目总工分解本队任务至各施工小组,同样制定本队和小组的工程任务及完成目标
量化管理渗透到各个细节,各个角落,要求各队长制定目标任务量化细则及执行方案报批项目部,项目经理监督执行

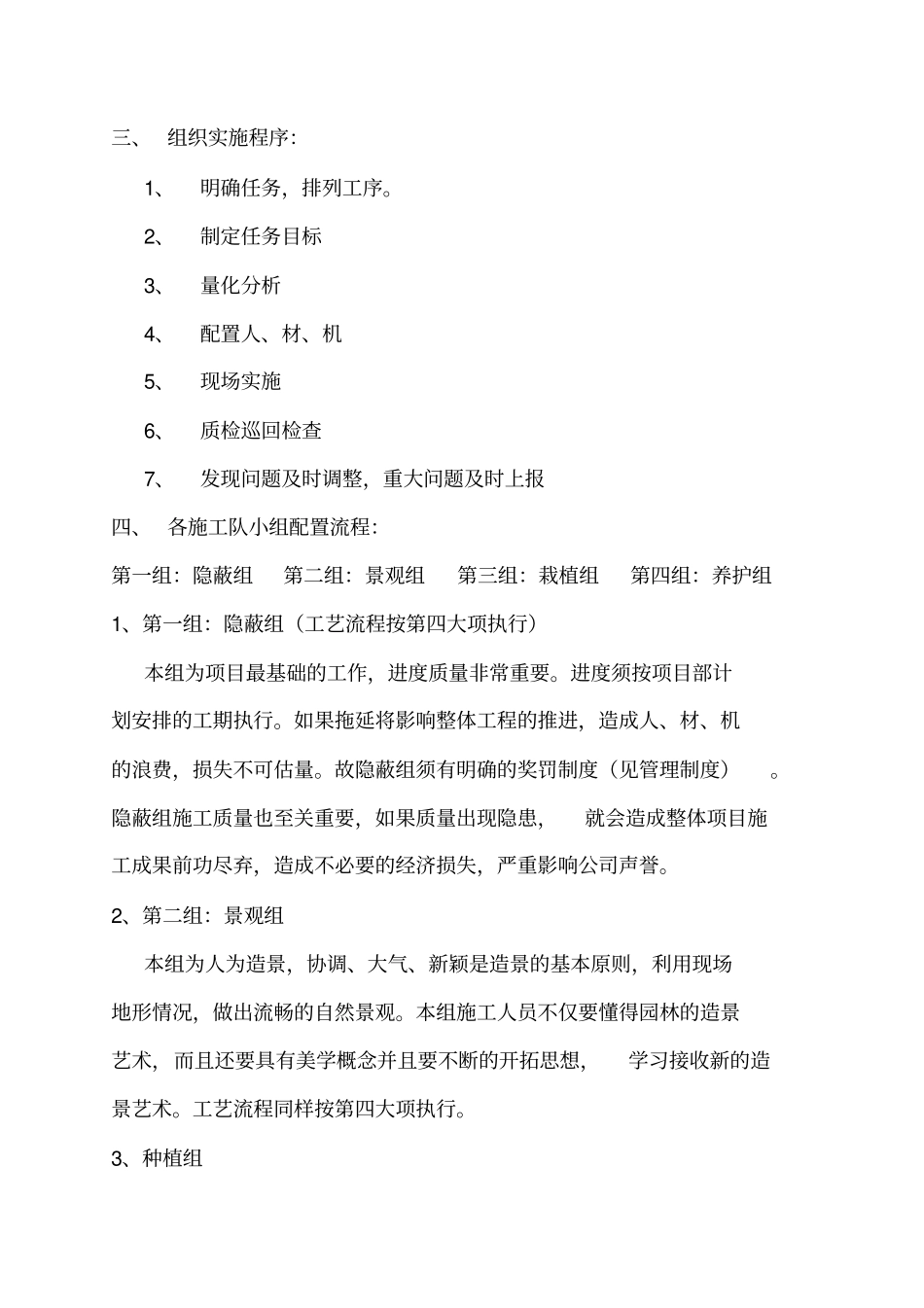

三、组织实施程序:1、明确任务,排列工序
2、制定任务目标3、量化分析4、配置人、材、机5、现场实施6、质检巡回检查7、发现问题及时调整,重大问题及时上报四、各施工队小组配置流程:第一组:隐蔽组第二组:景观组第三组:栽植组第四组:养护组1、第一组:隐蔽组(工艺流程按第四大项执行)本组为项目最基础的工作,进度质量非常重要
进度须按项目部计划安排的工期执行
如果拖延将影响整体工程的推进,造成人、材、机的浪费,损失不可估量
故隐蔽组须有明确的奖罚制度(见管理
