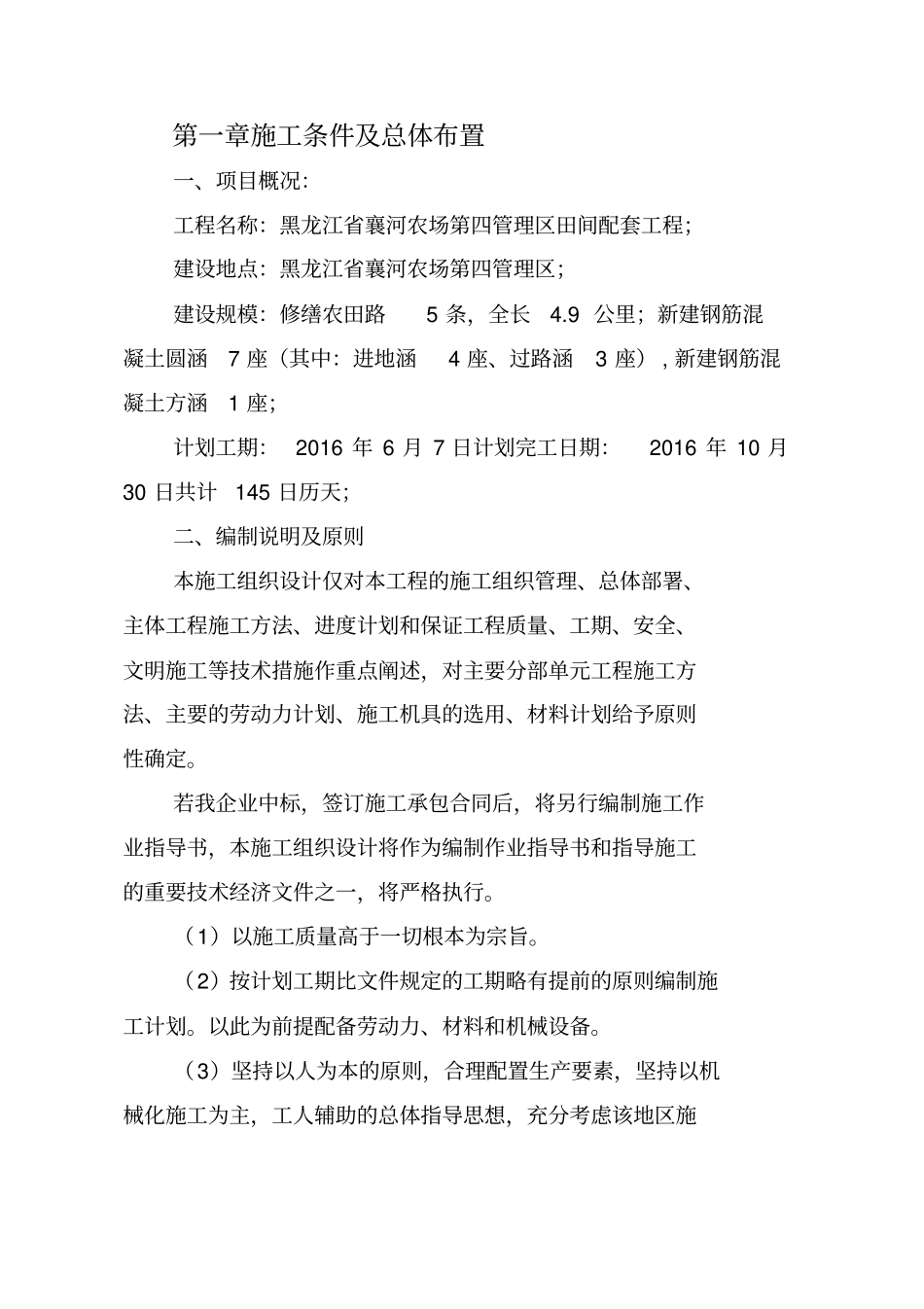

第一章施工条件及总体布置一、项目概况:工程名称:黑龙江省襄河农场第四管理区田间配套工程;建设地点:黑龙江省襄河农场第四管理区;建设规模:修缮农田路5条,全长4
9公里;新建钢筋混凝土圆涵7座(其中:进地涵4座、过路涵3座),新建钢筋混凝土方涵1座;计划工期:2016年6月7日计划完工日期:2016年10月30日共计145日历天;二、编制说明及原则本施工组织设计仅对本工程的施工组织管理、总体部署、主体工程施工方法、进度计划和保证工程质量、工期、安全、文明施工等技术措施作重点阐述,对主要分部单元工程施工方法、主要的劳动力计划、施工机具的选用、材料计划给予原则性确定
若我企业中标,签订施工承包合同后,将另行编制施工作业指导书,本施工组织设计将作为编制作业指导书和指导施工的重要技术经济文件之一,将严格执行
(1)以施工质量高于一切根本为宗旨
(2)按计划工期比文件规定的工期略有提前的原则编制施工计划
以此为前提配备劳动力、材料和机械设备
(3)坚持以人为本的原则,合理配置生产要素,坚持以机械化施工为主,工人辅助的总体指导思想,充分考虑该地区施工期短的条件,投入足够的人员、精良的机械设备进场,提高机械化程度,降低施工人员的劳动强度
(4)科学合理
遵循技术先进可行、经济合理、安全可靠的原则,认真阅读研究招标文件,严格遵照招标中对质量、工期、安全、环保等要求,结合工程实际编制施工组织设计
(5)突出重点工程
根据本工程工期紧及施工效率及施工难度等实际情况,编制工程施工组织设计
(6)施工中最大限度的减少环境的影响
遵照国家、当地政府及招标文件对环境保护的规定,制定完善的施工阶段和完工阶段的水土保持、植被保护和环境保护等措施
(7)采取平行作业、流水作业、顺序作业形式组织施工
(8)坚持专业化施工
安排技术水平高、施工经验丰富的专业人员组建施工队伍
(9)统筹安排,做到‘三早一快’即早进
