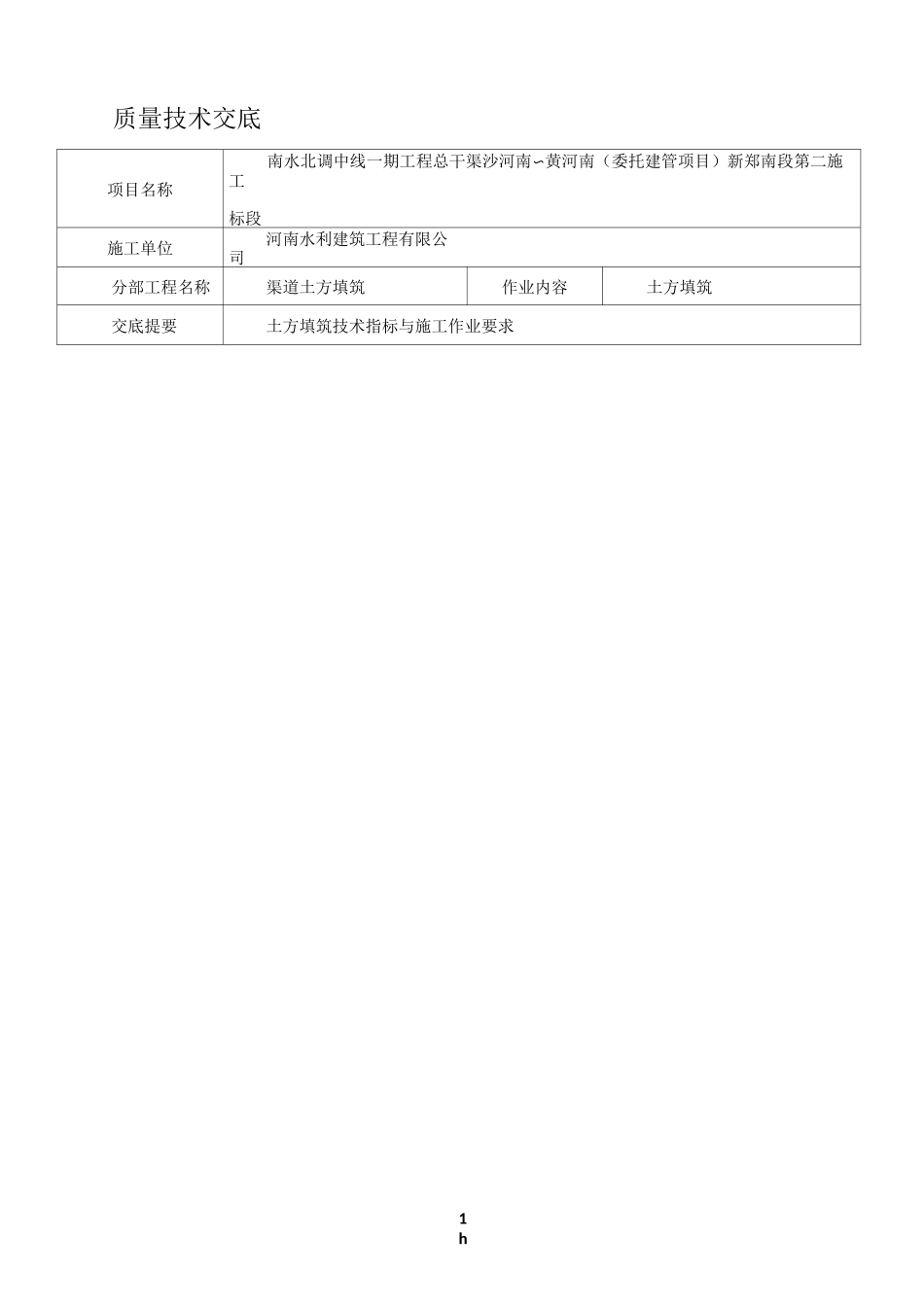

1h质量技术交底项目名称南水北调中线一期工程总干渠沙河南〜黄河南(委托建管项目)新郑南段第二施工标段施工单位河南水利建筑工程有限公司分部工程名称渠道土方填筑作业内容土方填筑交底提要土方填筑技术指标与施工作业要求GB6017

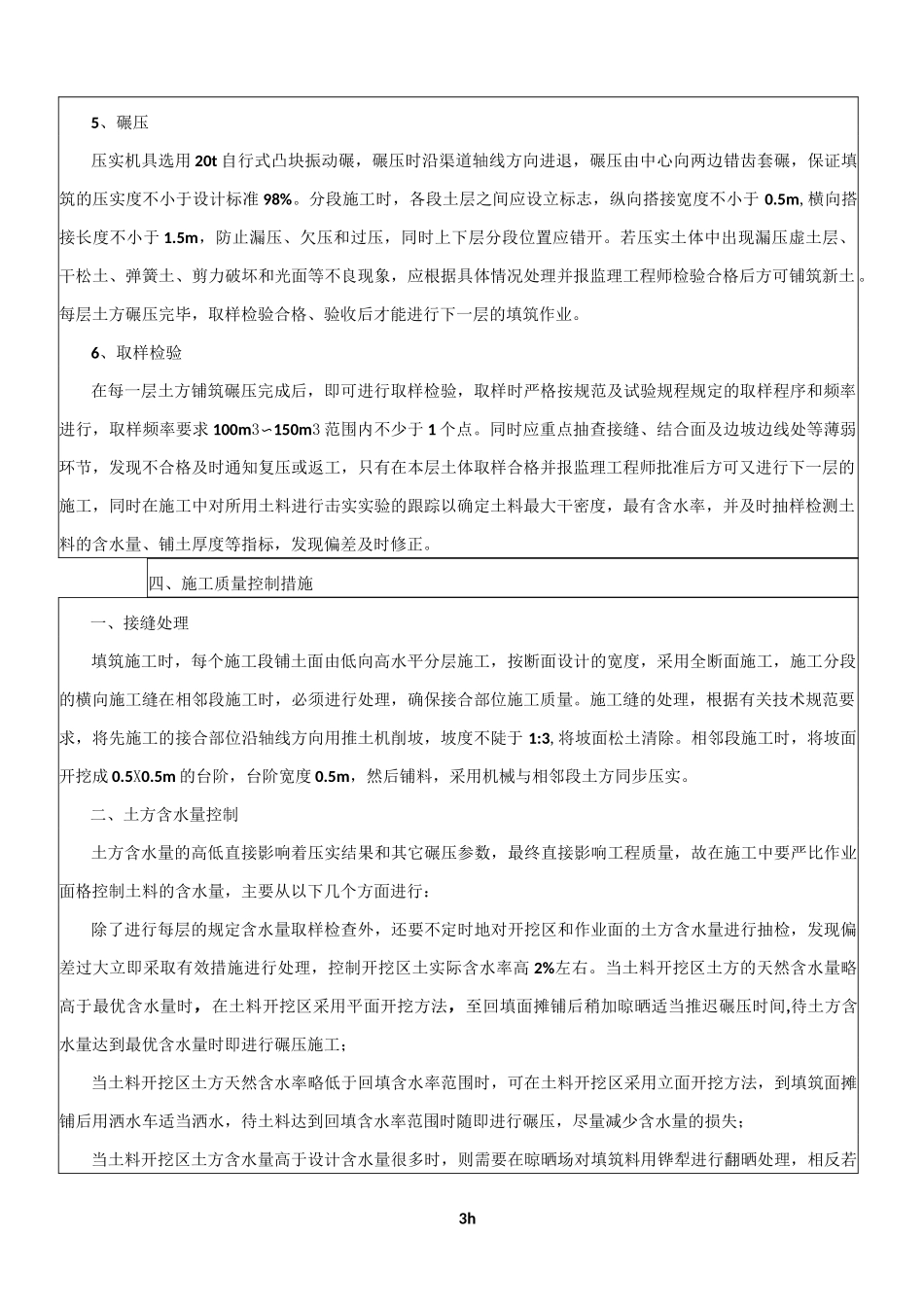

120起重机械安全规程第1部分2h3h5、碾压压实机具选用20t自行式凸块振动碾,碾压时沿渠道轴线方向进退,碾压由中心向两边错齿套碾,保证填筑的压实度不小于设计标准98%
分段施工时,各段土层之间应设立标志,纵向搭接宽度不小于0
5m,横向搭接长度不小于1
5m,防止漏压、欠压和过压,同时上下层分段位置应错开
若压实土体中出现漏压虚土层、干松土、弹簧土、剪力破坏和光面等不良现象,应根据具体情况处理并报监理工程师检验合格后方可铺筑新土
每层土方碾压完毕,取样检验合格、验收后才能进行下一层的填筑作业
6、取样检验在每一层土方铺筑碾压完成后,即可进行取样检验,取样时严格按规范及试验规程规定的取样程序和频率进行,取样频率要求100m3〜150m3范围内不少于1个点
同时应重点抽查接缝、结合面及边坡边线处等薄弱环节,发现不合格及时通知复压或返工,只有在本层土体取样合格并报监理工程师批准后方可又进行下一层的施工,同时在施工中对所用土料进行击实实验的跟踪以确定土料最大干密度,最有含水率,并及时抽样检测土料的含水量、铺土厚度等指标,发现偏差及时修正
四、施工质量控制措施一、接缝处理填筑施工时,每个施工段铺土面由低向高水平分层施工,按断面设计的宽度,采用全断面施工,施工分段的横向施工缝在相邻段施工时,必须进行处理,确保接合部位施工质量
施工缝的处理,根据有关技术规范要求,将先施工的接合部位沿轴线方向用推土机削坡,坡度不陡于1:3,将坡面松土清除
相邻段施工时,将坡面开挖成0
5m的台阶,台阶宽度0
5m,然后铺料,采用机械与相邻段土方同步压实
二、土方含水量控制土
