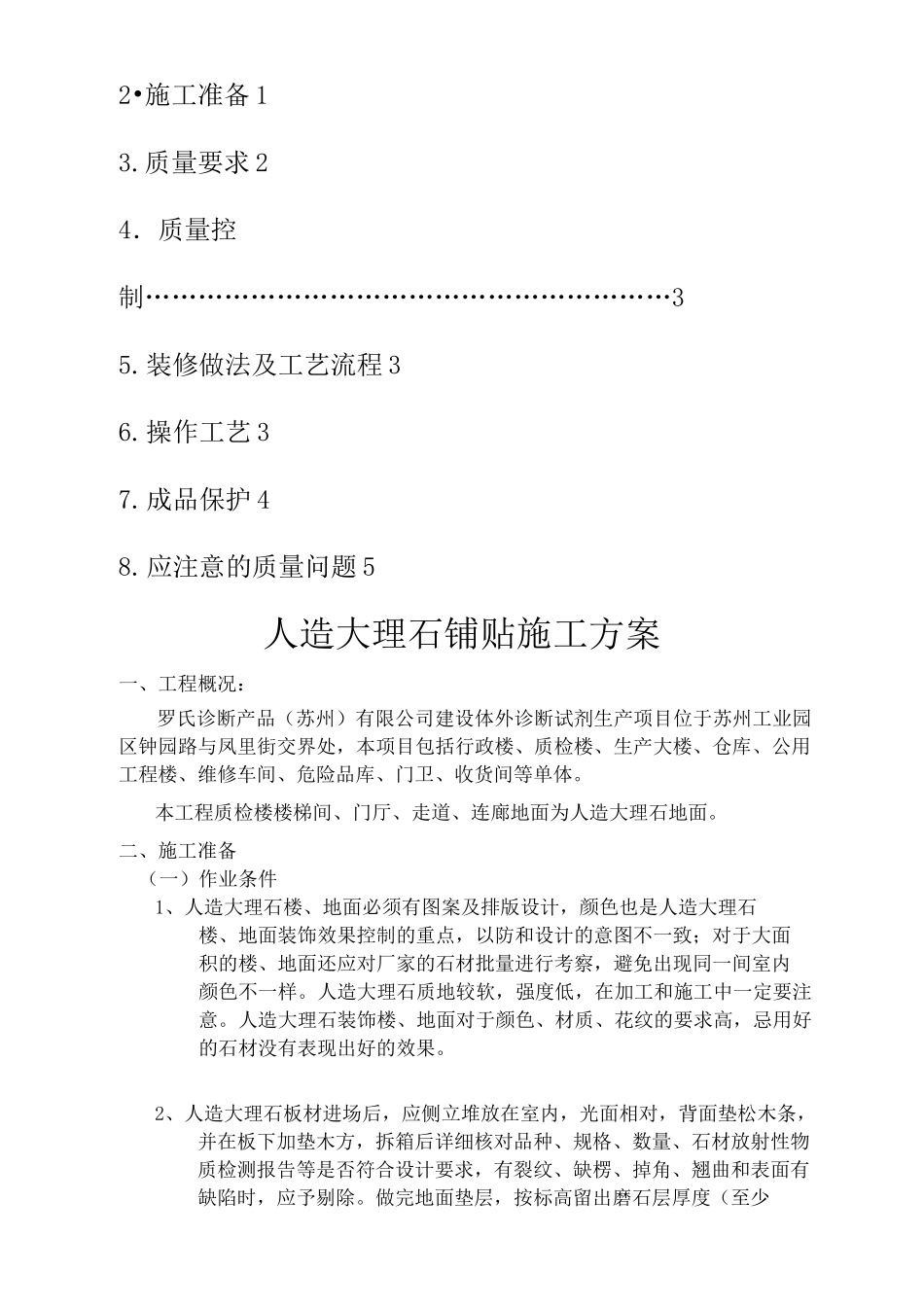

人造大理石铺贴方案HENsystemofficeroom[HEN16H-HENS2AHENS8Q8-HENH1688]罗氏诊断产品(苏州)有限公司建设体外诊断试剂生产项目精装修工程人造大理石地面铺贴施工方案二O一六年七月二十六日1•工程概况12•施工准备13
质量要求24.质量控制……………………………………………………35
装修做法及工艺流程36
操作工艺37
成品保护48
应注意的质量问题5人造大理石铺贴施工方案一、工程概况:罗氏诊断产品(苏州)有限公司建设体外诊断试剂生产项目位于苏州工业园区钟园路与凤里街交界处,本项目包括行政楼、质检楼、生产大楼、仓库、公用工程楼、维修车间、危险品库、门卫、收货间等单体
本工程质检楼楼梯间、门厅、走道、连廊地面为人造大理石地面
二、施工准备(一)作业条件1、人造大理石楼、地面必须有图案及排版设计,颜色也是人造大理石楼、地面装饰效果控制的重点,以防和设计的意图不一致;对于大面积的楼、地面还应对厂家的石材批量进行考察,避免出现同一间室内颜色不一样
人造大理石质地较软,强度低,在加工和施工中一定要注意
人造大理石装饰楼、地面对于颜色、材质、花纹的要求高,忌用好的石材没有表现出好的效果
2、人造大理石板材进场后,应侧立堆放在室内,光面相对,背面垫松木条,并在板下加垫木方,拆箱后详细核对品种、规格、数量、石材放射性物质检测报告等是否符合设计要求,有裂纹、缺楞、掉角、翘曲和表面有缺陷时,应予剔除
做完地面垫层,按标高留出磨石层厚度(至少3mm)
3、室内抹灰(包括门口)、地面垫层、预埋在垫层内的电管及穿地面的管线均已完成
4、房间内四周墙上弹好+水平控制线
5、施工操作前对大理石的施工要画出施工大样图,对特别拼花的房间要进行拼花设计,现场搭设好临时加工场,安装好台钻及砂轮锯,接好水、电源,对加工料单的要求一定要准确并编号
在石材背面将编号标明
