制造技术部2010年工作总结及2011年工作计划编制:审批:二○一一年元月十日一

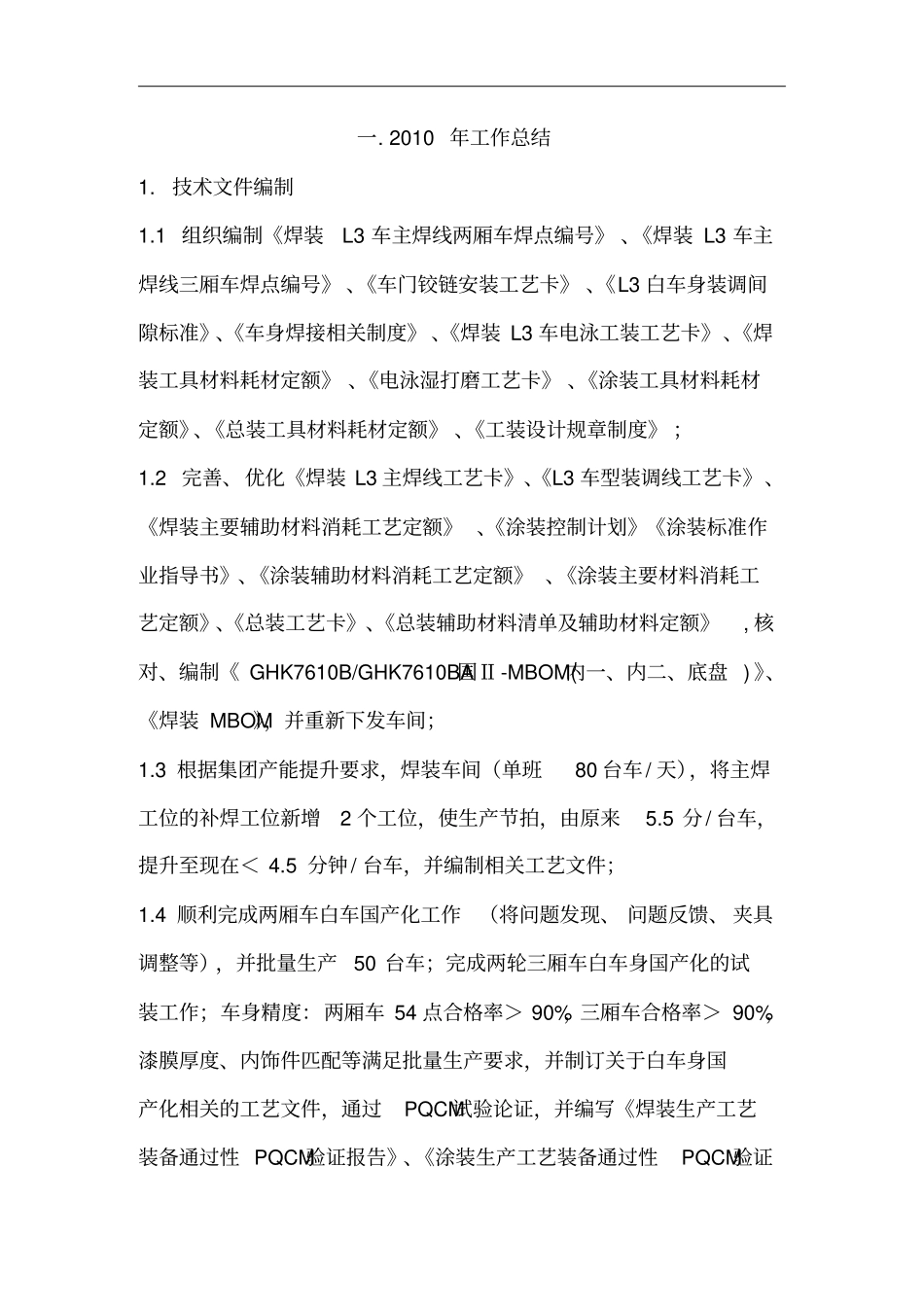

2010年工作总结1
技术文件编制1
1组织编制《焊装L3车主焊线两厢车焊点编号》、《焊装L3车主焊线三厢车焊点编号》、《车门铰链安装工艺卡》、《L3白车身装调间隙标准》、《车身焊接相关制度》、《焊装L3车电泳工装工艺卡》、《焊装工具材料耗材定额》、《电泳湿打磨工艺卡》、《涂装工具材料耗材定额》、《总装工具材料耗材定额》、《工装设计规章制度》;1
2完善、优化《焊装L3主焊线工艺卡》、《L3车型装调线工艺卡》、《焊装主要辅助材料消耗工艺定额》、《涂装控制计划》《涂装标准作业指导书》、《涂装辅助材料消耗工艺定额》、《涂装主要材料消耗工艺定额》、《总装工艺卡》、《总装辅助材料清单及辅助材料定额》,核对、编制《GHK7610B/GHK7610BA国Ⅱ-MBOM(内一、内二、底盘)》、《焊装MBOM》,并重新下发车间;1
3根据集团产能提升要求,焊装车间(单班80台车/天),将主焊工位的补焊工位新增2个工位,使生产节拍,由原来5
5分/台车,提升至现在<4
5分钟/台车,并编制相关工艺文件;1

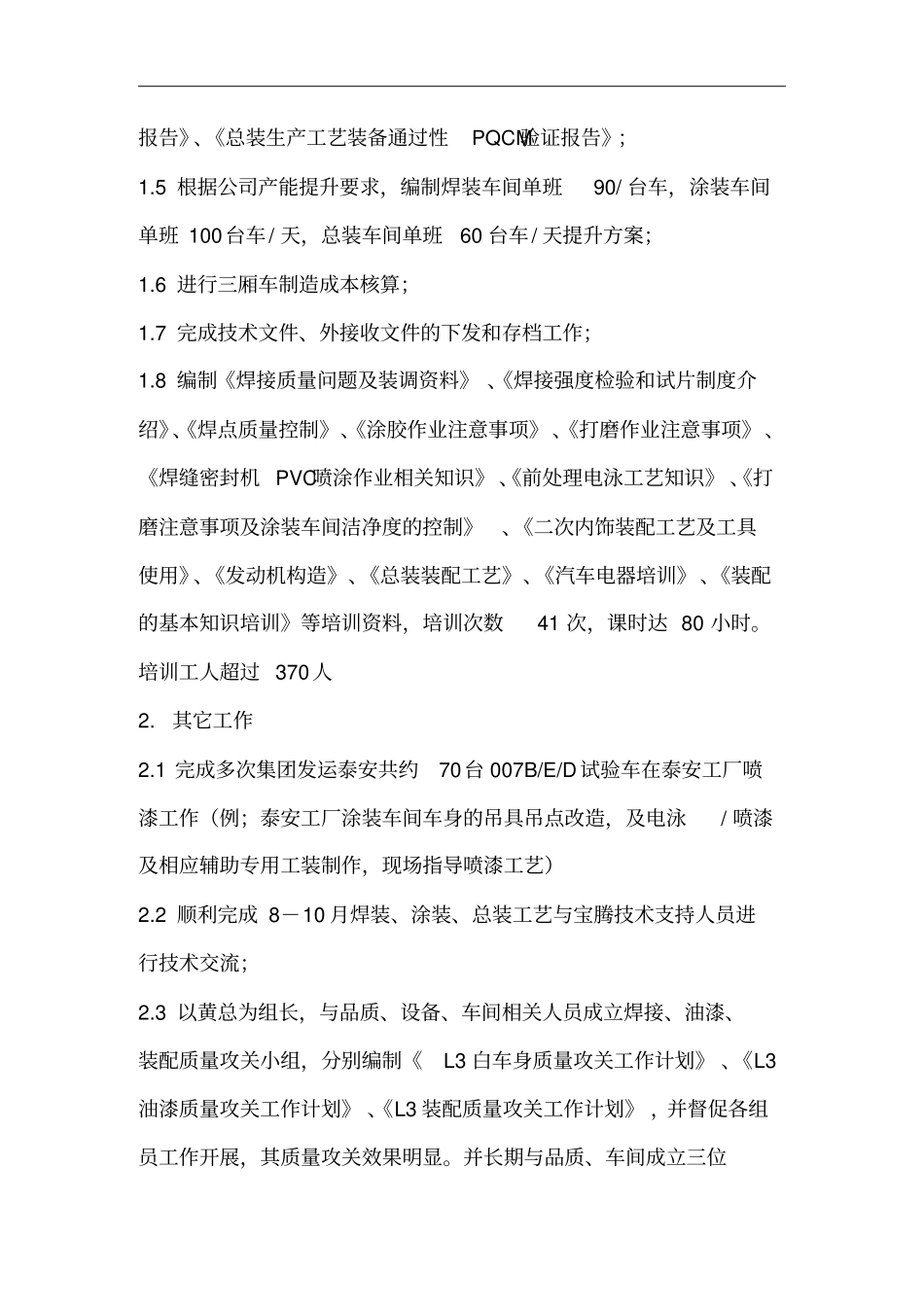

4顺利完成两厢车白车国产化工作(将问题发现、问题反馈、夹具调整等),并批量生产50台车;完成两轮三厢车白车身国产化的试装工作;车身精度:两厢车54点合格率>90%,三厢车合格率>90%,漆膜厚度、内饰件匹配等满足批量生产要求,并制订关于白车身国产化相关的工艺文件,通过PQCM试验论证,并编写《焊装生产工艺装备通过性PQCM验证报告》、《涂装生产工艺装备通过性PQCM验证报告》、《总装生产工艺装备通过性PQCM验证报告》;1
5根据公司产能提升要求,编制焊装车间单班90/台车,涂装车间单班100台车/天,总装车间单班60台车/天提升方案;1
6进行三厢车制造成本核算;1
7完成技术文件、外接收文件的下发和存档工作
