-1-副矿长述职报告201X年,在矿委、总支的正确领导下,通过我和各级管理人员、监理人员及两施工单位的共同努力,完成了年初制定的各项工作任务,现汇报总结如下,请大家批评指正
一、主要指标完成情况:开拓进尺:副斜井:完成进尺791米,(其中:煤巷113米、岩巷540米、半煤岩巷138米)煤量559
东山风井:完成进尺1785米,(其中:岩巷36米、半煤岩巷1749米)煤量16228吨
工程质量:工程质量合格品率达100%安全工作:实现了安全生产无事故的目标二、201X年所做的主要工作1、完成了两施工方生产从业人员的岗前安全知识培训工作,培训合格率和覆盖率达100%;3月16日建设矿井顺利通过了晋城市煤管局的复工验收工作,为矿井建设赢得了宝贵的时间,为矿井早日复工创造了条件
2、完成了副斜井井底车场各类硐室及中央变电所、主副水仓、消防材料库等主要工程
完成了东山风井回风大巷及材料运输巷的反掘工作
3、完成了副斜井皮带机机架的浇筑及延伸工作
-2-4、完成了年产120万吨矿井兼并重组整合项目职业病防治的批复,并建立了职业卫生档案和个人职业健康监护档
5、完成了山西高平科兴赵庄煤业补充勘探地质报告并取得了省厅的批复,同时编制了矿山生态环境恢复治理方案并取得省环保厅的批复
6、完成了矿井瓦斯等级和二氧化碳涌出量的鉴定结果,晋城市煤炭局组织专家对我矿瓦斯管理工作进行了专项会诊,并得到了专家的肯定
7、201X年东山风井、副斜井设备累计投入6401398
(其中:副斜井投入3700487
6万元、东山风井投入2700911
09万元)包括:运输设备、机电设备、压风自救装备、监测监控设备等
8、201X年工程结算总额为:4000
7万元(东山风井为1875
3万元、副斜井为2125

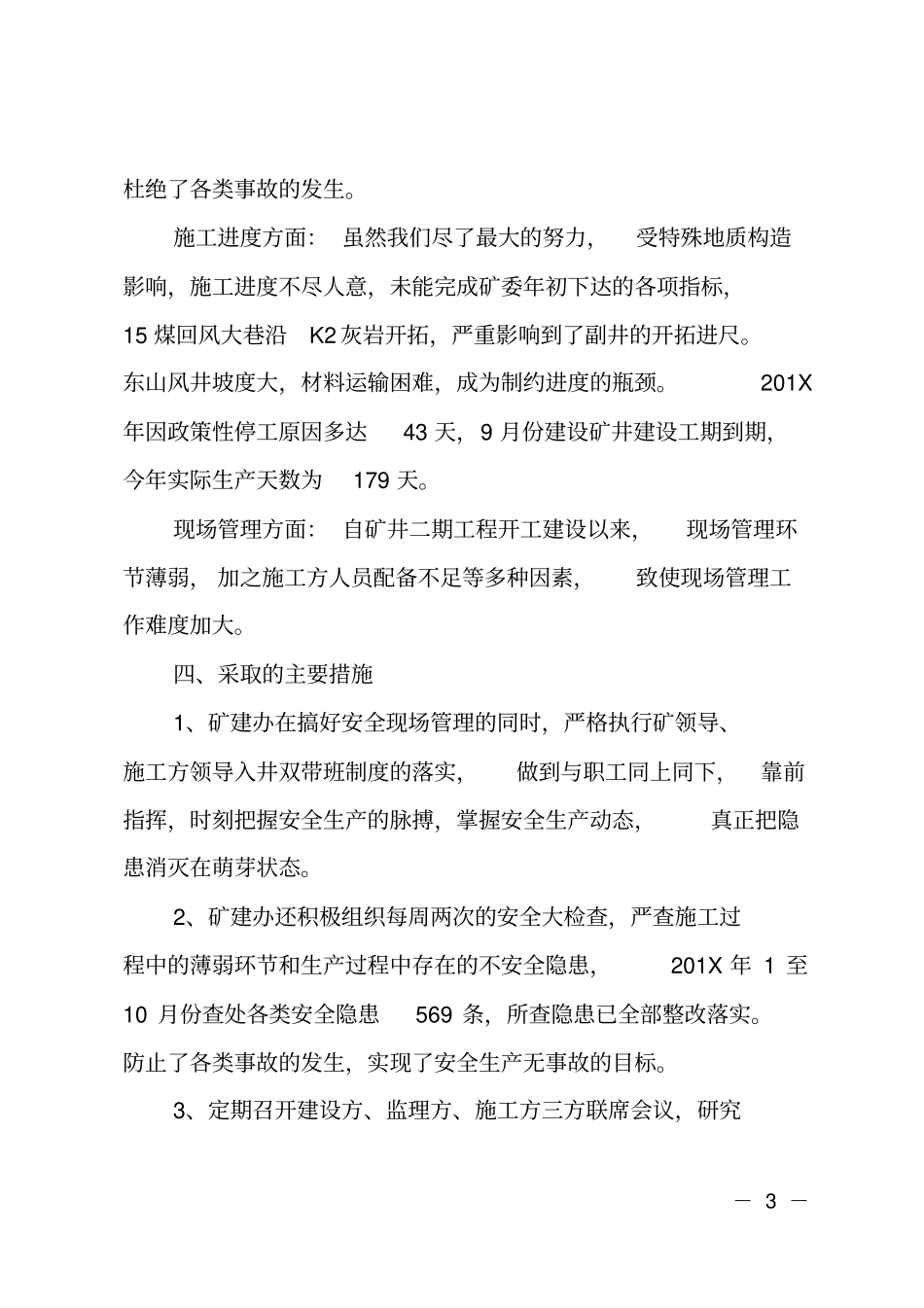

4万元)三、矿井建设存在的主要问题安全投入方面:随着矿井建设的不断延伸,各系统、各环节需进一
