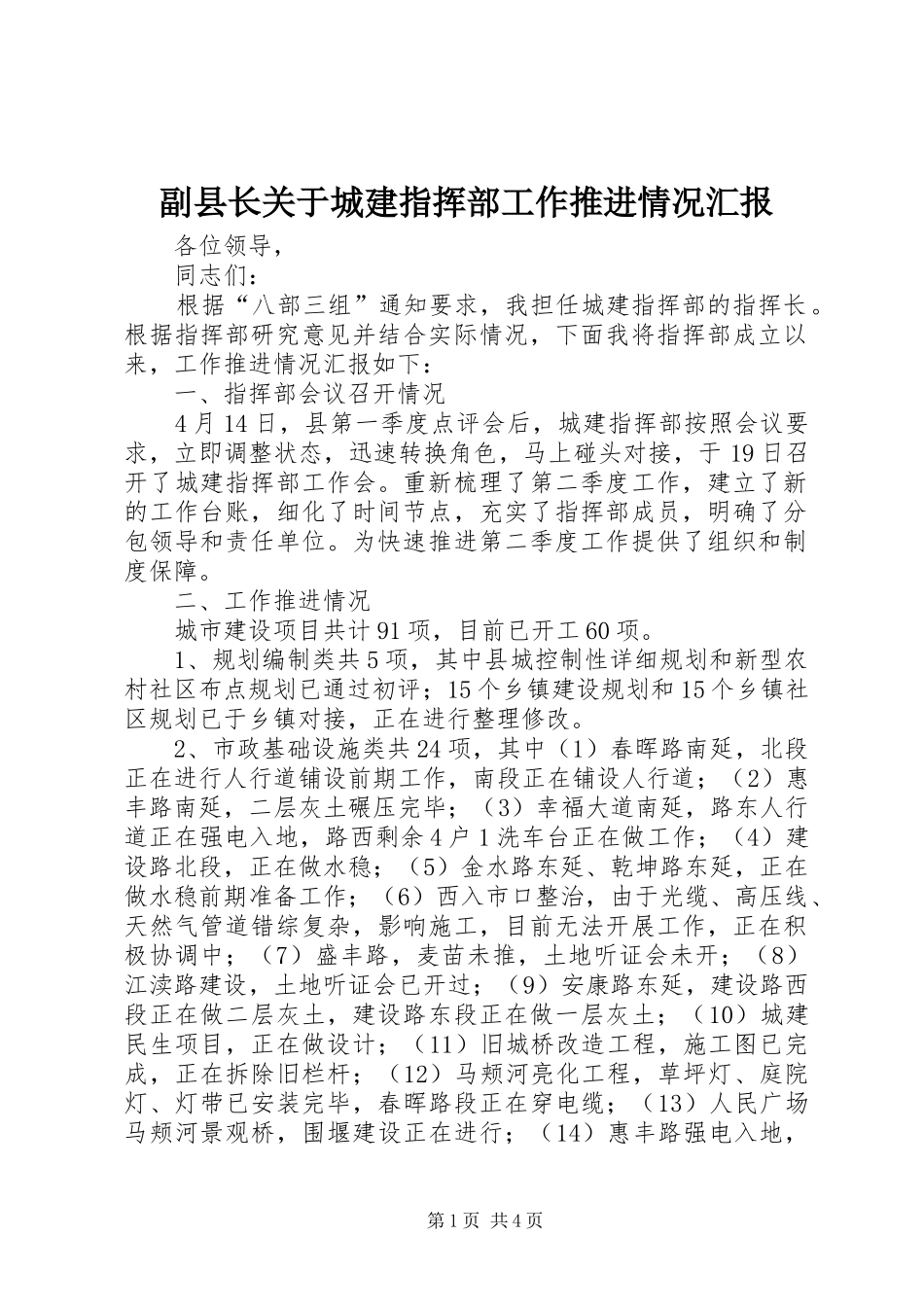

副县长关于城建指挥部工作推进情况汇报各位领导,同志们:根据“八部三组”通知要求,我担任城建指挥部的指挥长
根据指挥部研究意见并结合实际情况,下面我将指挥部成立以来,工作推进情况汇报如下:一、指挥部会议召开情况4月14日,县第一季度点评会后,城建指挥部按照会议要求,立即调整状态,迅速转换角色,马上碰头对接,于19日召开了城建指挥部工作会
重新梳理了第二季度工作,建立了新的工作台账,细化了时间节点,充实了指挥部成员,明确了分包领导和责任单位
为快速推进第二季度工作提供了组织和制度保障
二、工作推进情况城市建设项目共计91项,目前已开工60项

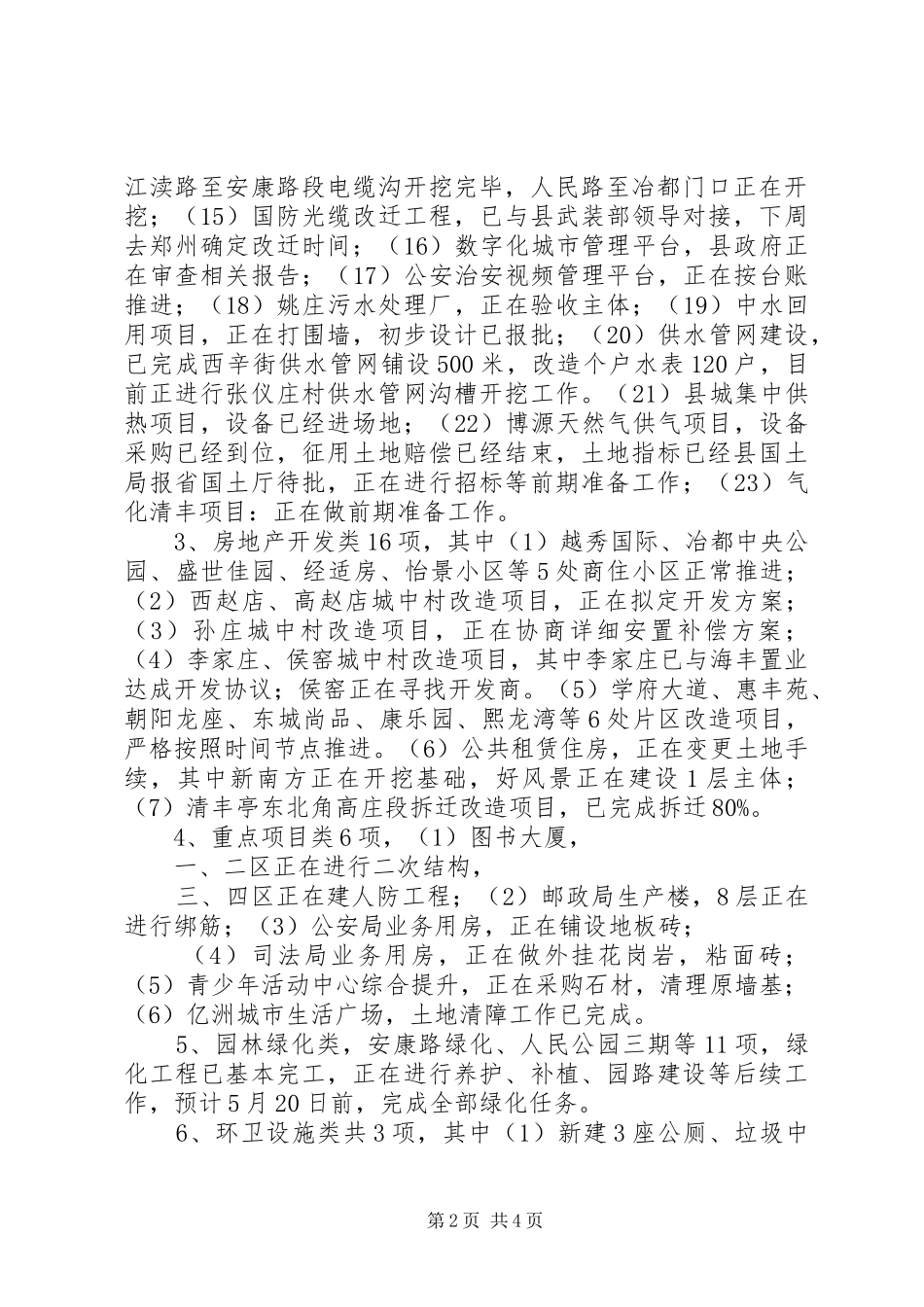

1、规划编制类共5项,其中县城控制性详细规划和新型农村社区布点规划已通过初评;15个乡镇建设规划和15个乡镇社区规划已于乡镇对接,正在进行整理修改
2、市政基础设施类共24项,其中(1)春晖路南延,北段正在进行人行道铺设前期工作,南段正在铺设人行道;(2)惠丰路南延,二层灰土碾压完毕;(3)幸福大道南延,路东人行道正在强电入地,路西剩余4户1洗车台正在做工作;(4)建设路北段,正在做水稳;(5)金水路东延、乾坤路东延,正在做水稳前期准备工作;(6)西入市口整治,由于光缆、高压线、天然气管道错综复杂,影响施工,目前无法开展工作,正在积极协调中;(7)盛丰路,麦苗未推,土地听证会未开;(8)江渎路建设,土地听证会已开过;(9)安康路东延,建设路西段正在做二层灰土,建设路东段正在做一层灰土;(10)城建民生项目,正在做设计;(11)旧城桥改造工程,施工图已完成,正在拆除旧栏杆;(12)马颊河亮化工程,草坪灯、庭院灯、灯带已安装完毕,春晖路段正在穿电缆;(13)人民广场马颊河景观桥,围堰建设正在进行;(14)惠丰路强电入地,第1页共4页江渎路至安康路段电缆沟开挖完毕,人民路至冶都门口正在开挖;(15)国防光缆改迁工程,已与县武装部领导对接,下周去郑
