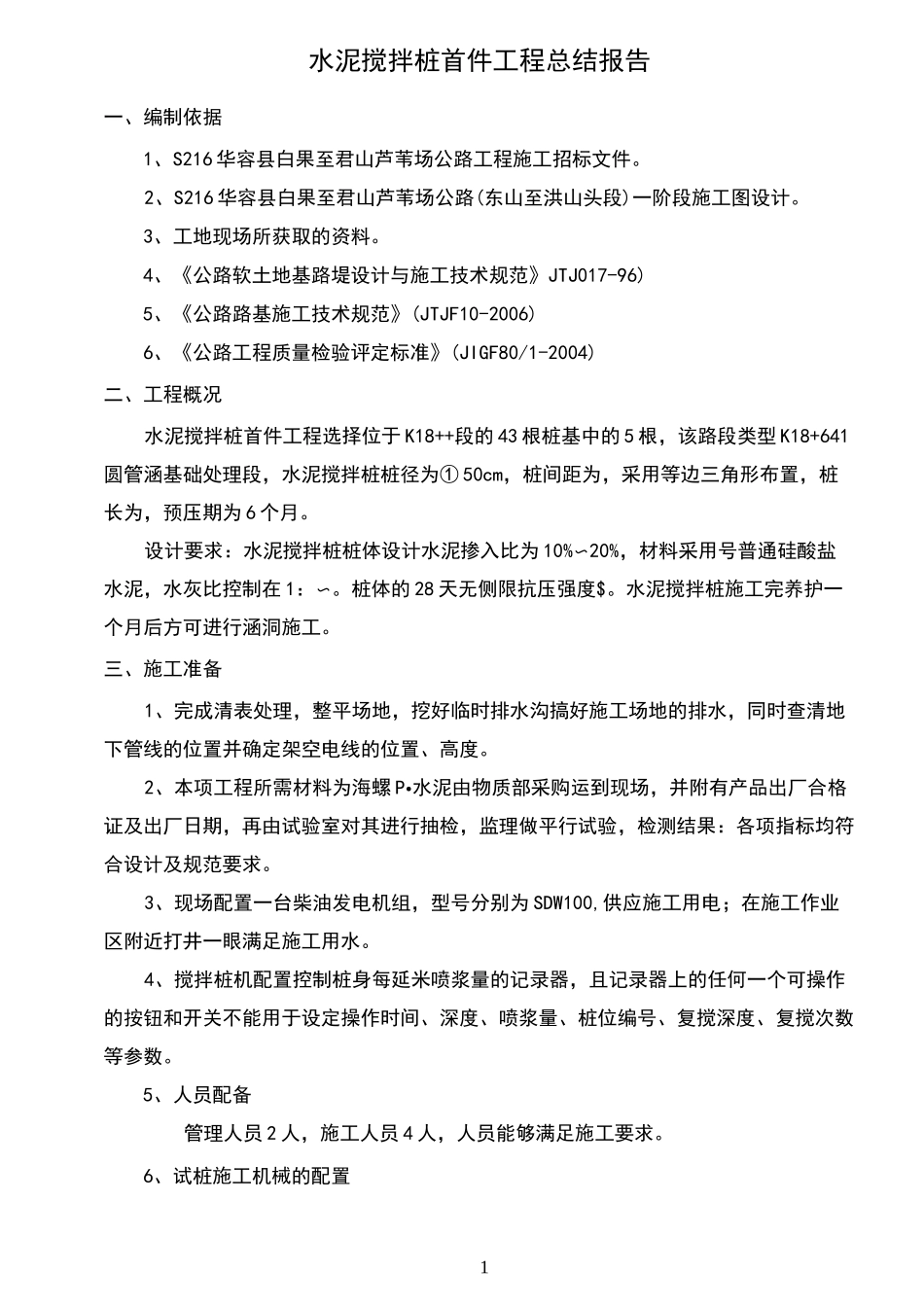

1水泥搅拌桩首件工程总结报告一、编制依据1、S216华容县白果至君山芦苇场公路工程施工招标文件
2、S216华容县白果至君山芦苇场公路(东山至洪山头段)一阶段施工图设计
3、工地现场所获取的资料
4、《公路软土地基路堤设计与施工技术规范》JTJ017-96)5、《公路路基施工技术规范》(JTJF10-2006)6、《公路工程质量检验评定标准》(JIGF80/1-2004)二、工程概况水泥搅拌桩首件工程选择位于K18++段的43根桩基中的5根,该路段类型K18+641圆管涵基础处理段,水泥搅拌桩桩径为①50cm,桩间距为,采用等边三角形布置,桩长为,预压期为6个月
设计要求:水泥搅拌桩桩体设计水泥掺入比为10%〜20%,材料采用号普通硅酸盐水泥,水灰比控制在1:〜
桩体的28天无侧限抗压强度$
水泥搅拌桩施工完养护一个月后方可进行涵洞施工
三、施工准备1、完成清表处理,整平场地,挖好临时排水沟搞好施工场地的排水,同时查清地下管线的位置并确定架空电线的位置、高度
2、本项工程所需材料为海螺P•水泥由物质部采购运到现场,并附有产品出厂合格证及出厂日期,再由试验室对其进行抽检,监理做平行试验,检测结果:各项指标均符合设计及规范要求
