1编号:技术交底记录表交底单位:名称路面破除恢复技术父底交底类型施工技术交底()安全技术交底()交底人职务(岗位)地点时间接受单位交底主要内容1、工程概况珠海市香洲区前山河流域综合整治工程建设范围集中在珠海市前山河流域(香洲片区),南起马骝洲水道,北至G105与G0425交汇点,南北直线跨度达18km,东西最大宽度约14km,涉及到南屏镇、拱北街道、梅华街道、前山街道、湾仔街道和一体化区,总面积约114
本单位建设内容主要为四工区南湾片区(南屏镇与湾仔街道)的正本清源及雨污管网工程、面源污染整治工程、排洪渠截污工程、涌渠清淤、泵闸调度工程、污水泵闸改造扩建工程、污泥处理站、污水厂调度工程及生态修复工程等
2、水泥混凝土路面恢复(1)基层修复应在沟槽开挖断面两侧各加宽300mm;水泥路面当沟槽开挖宽度不超过1/3板宽时(按1m计),路面及基层破除恢复宽度按沟槽开挖宽度计,当沟槽开挖宽度超过1/3板宽时(按1m计)时,路面破除恢复宽度按整板(按3m计)
有特殊情况需要设置构造钢筋进行加固处理
(2)需要沿道路纵向凿除路面开挖管槽时,管槽布置在横向整数块板下,不得扰动管槽外的现状路基、基层和路面层
(3)水泥混凝土面板修复不小于原有厚度,抗折强度符合道路路面设计要求

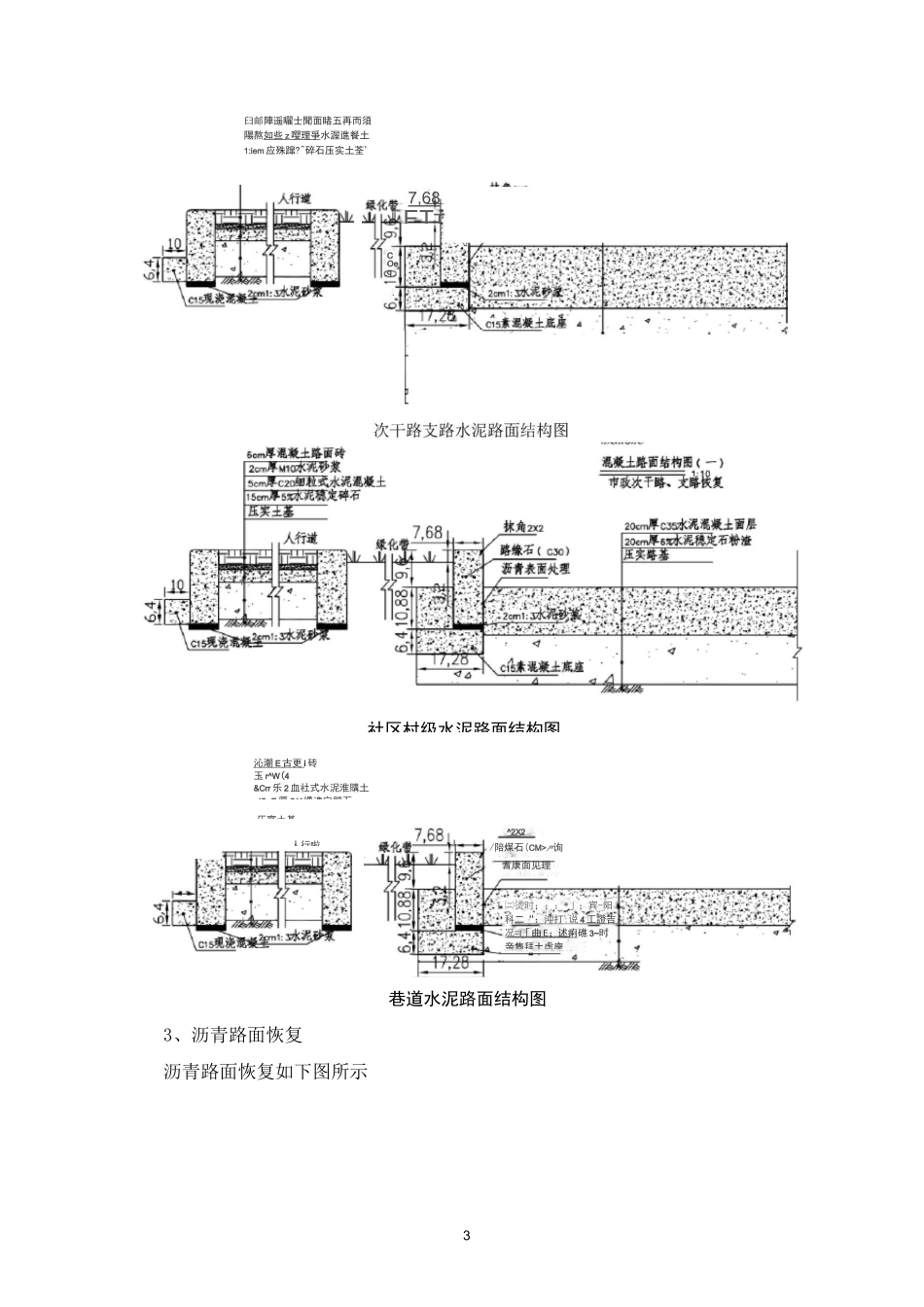

2,8x600=4300J〔1
ri111蔥二址的殂徒厂'捌GIIIfIIIIi■■41Ill'llIlli3G013030070得造成相邻板块损坏、错位
(5)胀缝、缩缝、纵缝的设置与原路面面层一致
(6)水泥混凝土浇筑完毕及时养护,选用湿法和塑料薄膜覆盖等方法养护
一般养护天数为14〜21d
若达不到养护期,必须采取早强措施
(7)水泥混凝土路面面层不宜在高温、雨天下施工,高温或施工遇雨,采取相应的技术措施

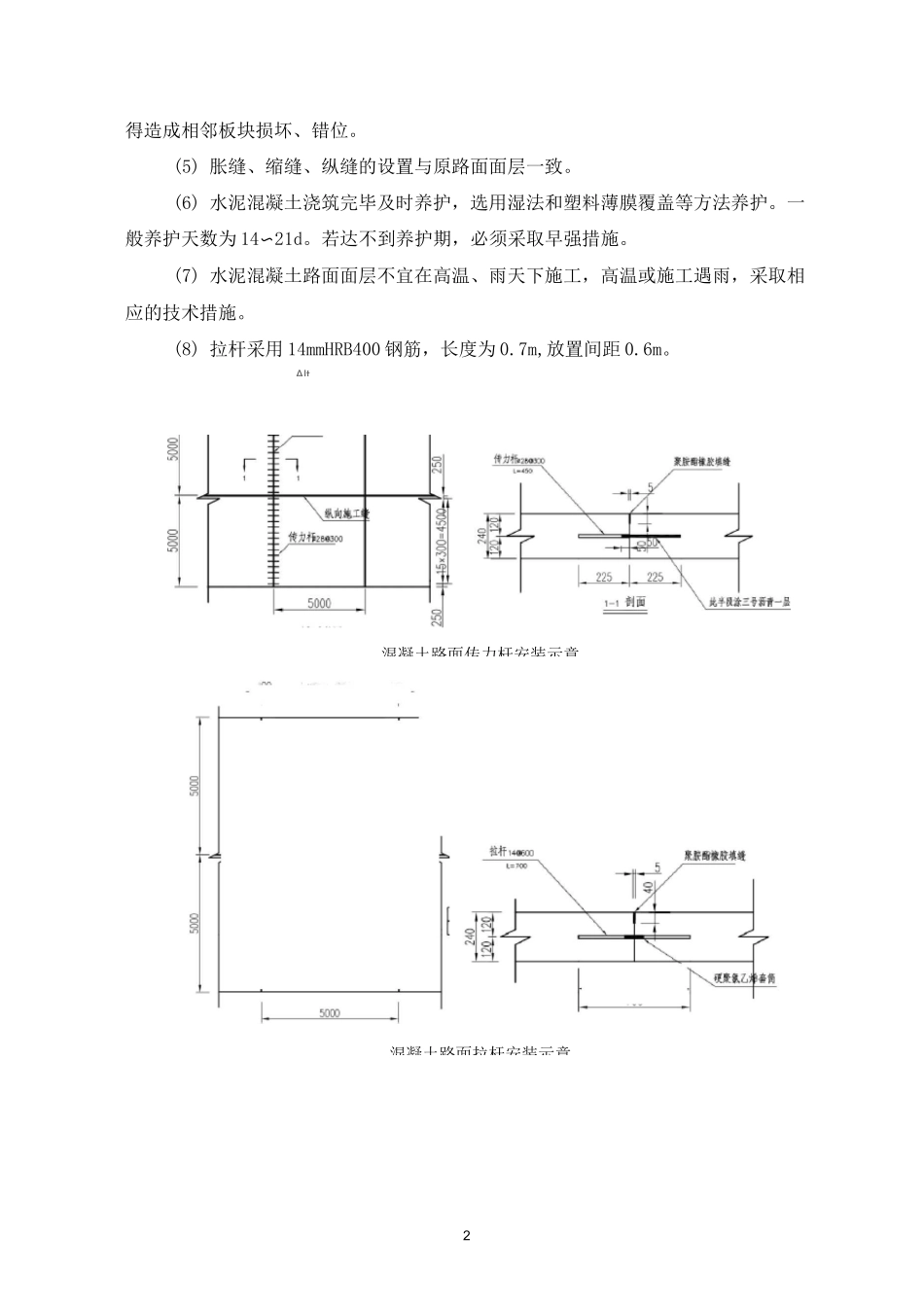

(8)拉杆采用14mmHRB400钢筋,长度为0
7m,放置间距0
