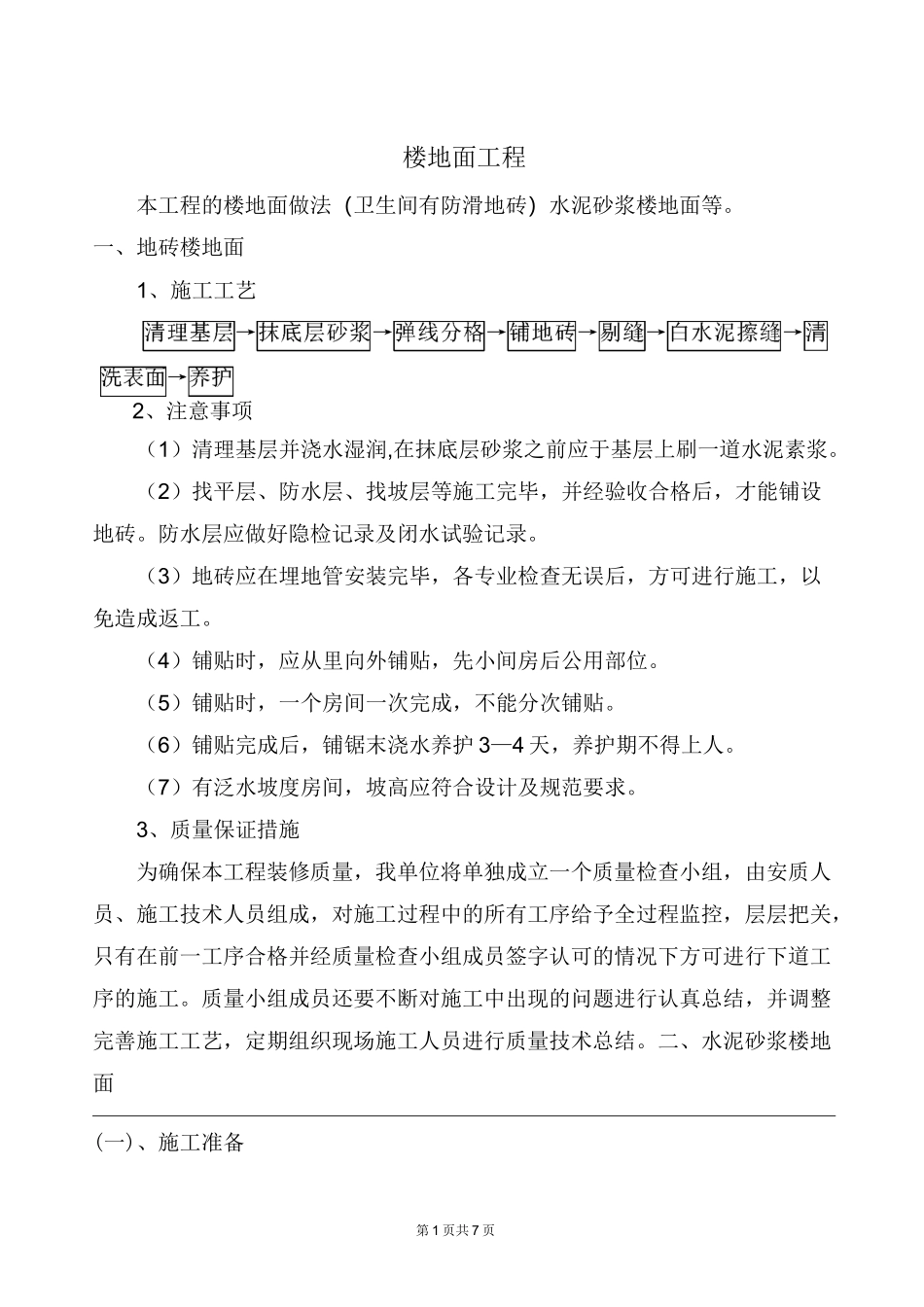

第1页共7页楼地面工程本工程的楼地面做法(卫生间有防滑地砖)水泥砂浆楼地面等
一、地砖楼地面1、施工工艺2、注意事项(1)清理基层并浇水湿润,在抹底层砂浆之前应于基层上刷一道水泥素浆
(2)找平层、防水层、找坡层等施工完毕,并经验收合格后,才能铺设地砖
防水层应做好隐检记录及闭水试验记录
(3)地砖应在埋地管安装完毕,各专业检查无误后,方可进行施工,以免造成返工
(4)铺贴时,应从里向外铺贴,先小间房后公用部位
(5)铺贴时,一个房间一次完成,不能分次铺贴
(6)铺贴完成后,铺锯末浇水养护3—4天,养护期不得上人
(7)有泛水坡度房间,坡高应符合设计及规范要求
3、质量保证措施为确保本工程装修质量,我单位将单独成立一个质量检查小组,由安质人员、施工技术人员组成,对施工过程中的所有工序给予全过程监控,层层把关,只有在前一工序合格并经质量检查小组成员签字认可的情况下方可进行下道工序的施工
质量小组成员还要不断对施工中出现的问题进行认真总结,并调整完善施工工艺,定期组织现场施工人员进行质量技术总结

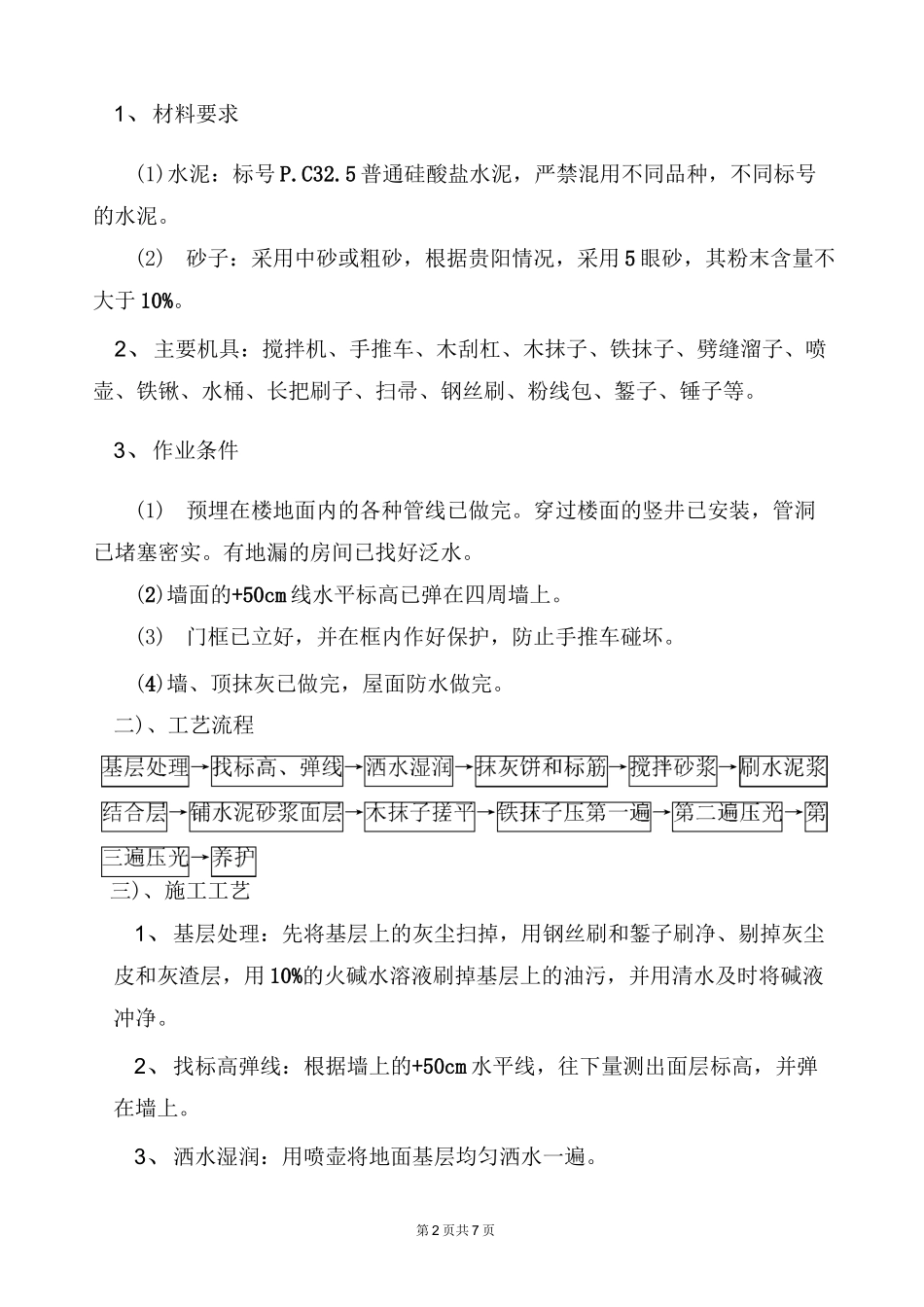

二、水泥砂浆楼地面(一)、施工准备第2页共7页1、材料要求(1)水泥:标号P
5普通硅酸盐水泥,严禁混用不同品种,不同标号的水泥
(2)砂子:采用中砂或粗砂,根据贵阳情况,采用5眼砂,其粉末含量不大于10%
2、主要机具:搅拌机、手推车、木刮杠、木抹子、铁抹子、劈缝溜子、喷壶、铁锹、水桶、长把刷子、扫帚、钢丝刷、粉线包、錾子、锤子等
3、作业条件(1)预埋在楼地面内的各种管线已做完
穿过楼面的竖井已安装,管洞已堵塞密实
有地漏的房间已找好泛水
(2)墙面的+50cm线水平标高已弹在四周墙上
(3)门框已立好,并在框内作好保护,防止手推车碰坏
(4)墙、顶抹灰已做完,屋面防水做完

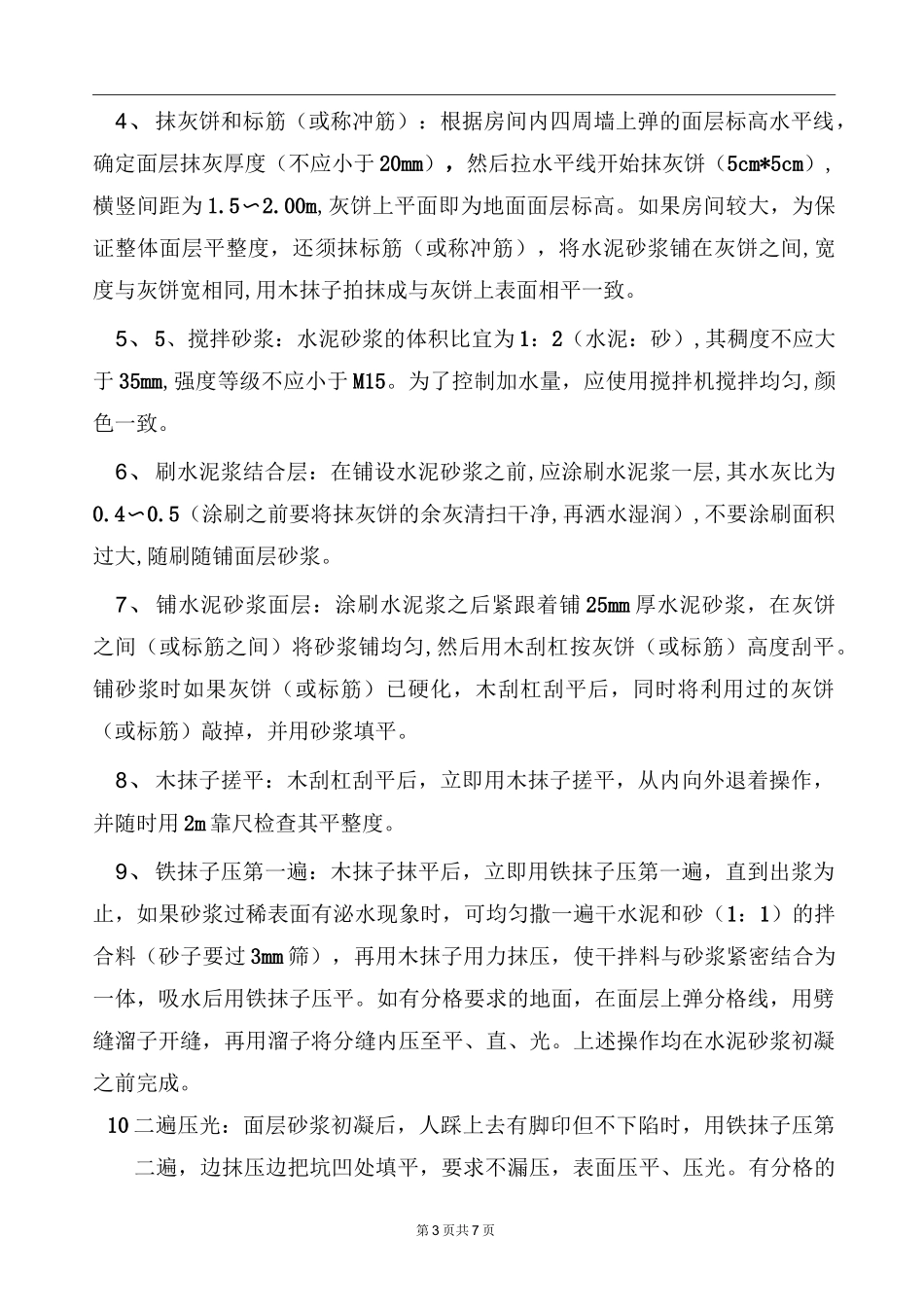

二)、工艺流程三)、施工工艺1、基层处理:先将基层上的灰尘扫掉,用钢丝刷和錾子刷净、剔掉灰尘皮和灰渣
