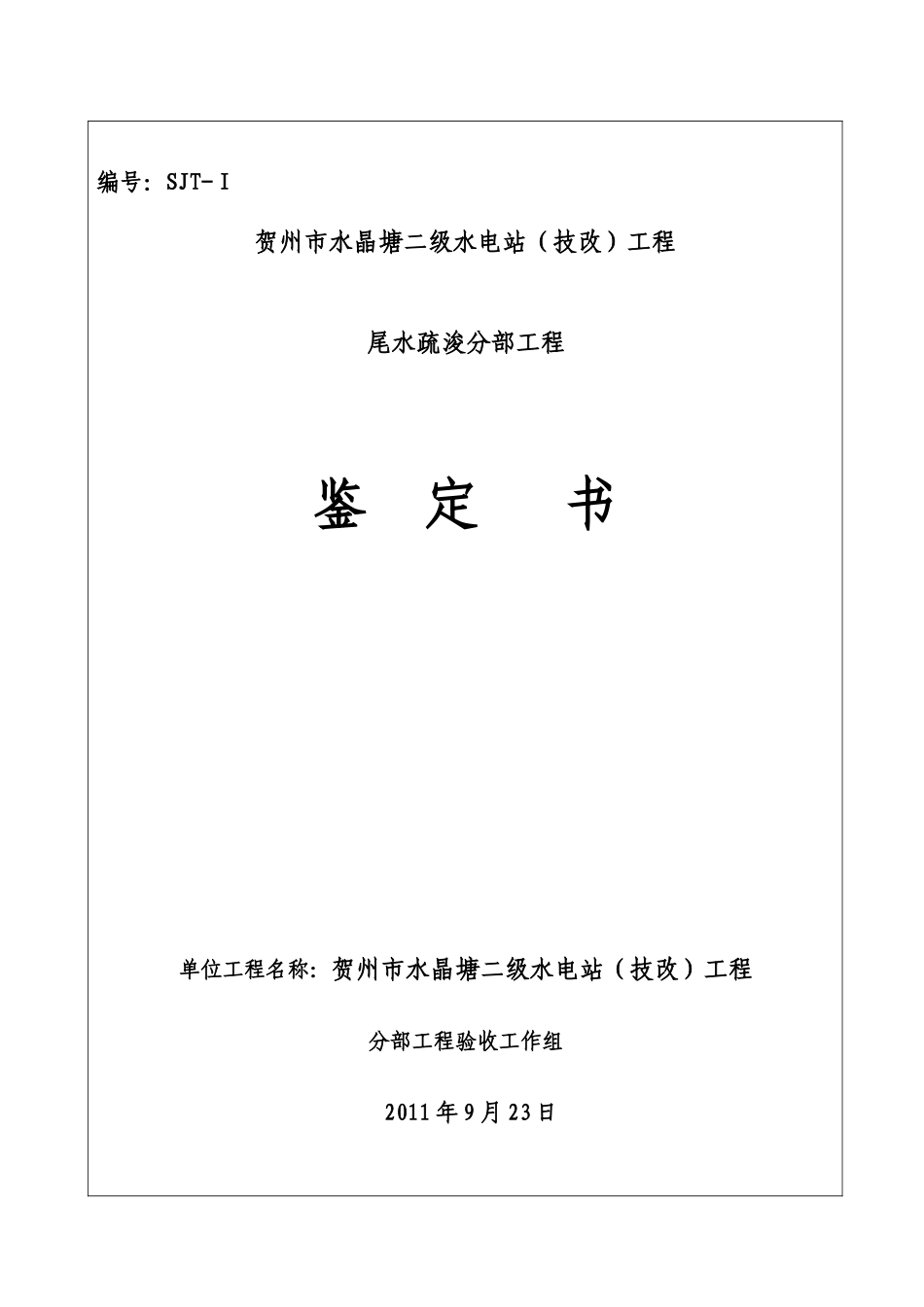

编号:SJT-Ⅰ贺州市水晶塘二级水电站(技改)工程尾水疏浚分部工程鉴定书单位工程名称:贺州市水晶塘二级水电站(技改)工程分部工程验收工作组2011年9月23日前言根据《水利水电建设工程验收规程》(SL223-2008),贺州市水晶塘二级水电站(技改)工程尾水疏浚分部工程(SJT-Ⅰ)由贺州市贺能水电有限公司(业主单位)委托广西科源工程咨询有限责任公司(监理单位)主持验收
验收工作组由项目法人、设计、监理、施工、运行管理等单位代表组成
验收工作组按照《水利水电工程施工质量检验与评定规程》(SL176-2007)和《水利水电建设工程验收规程》(SL223-2008)要求,于2011年9月23日15时进入现场检查工程完成情况和工程质量,然后在贺州市水晶塘二级水电站会议室召开验收会议,验收工作组听取施工单位工程建设和单元工程质量评定情况汇报,检查单元工程质量评定及相关档案资料,经认真讨论,提出本分部工程验收鉴定书

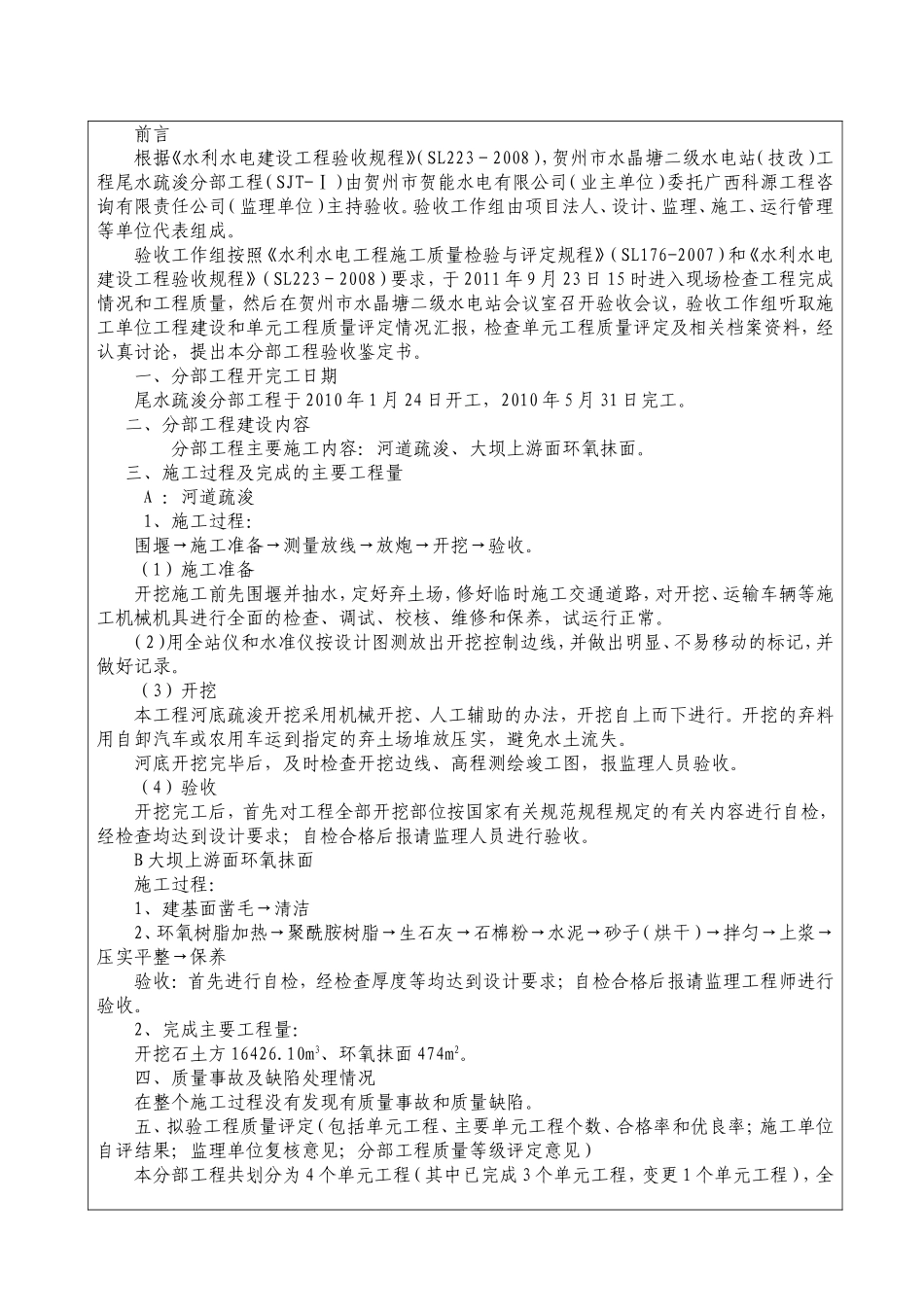

一、分部工程开完工日期尾水疏浚分部工程于2010年1月24日开工,2010年5月31日完工
二、分部工程建设内容分部工程主要施工内容:河道疏浚、大坝上游面环氧抹面
三、施工过程及完成的主要工程量A:河道疏浚1、施工过程:围堰→施工准备→测量放线→放炮→开挖→验收
(1)施工准备开挖施工前先围堰并抽水,定好弃土场,修好临时施工交通道路,对开挖、运输车辆等施工机械机具进行全面的检查、调试、校核、维修和保养,试运行正常
(2)用全站仪和水准仪按设计图测放出开挖控制边线,并做出明显、不易移动的标记,并做好记录
(3)开挖本工程河底疏浚开挖采用机械开挖、人工辅助的办法,开挖自上而下进行
开挖的弃料用自卸汽车或农用车运到指定的弃土场堆放压实,避免水土流失
河底开挖完毕后,及时检查开挖边线、高程测绘竣工图,报监理人员验收
(4)验收开挖完工后,首先对工程全部开挖部位按国家有关规范规程规
